2026年6月12日,江西省人民政府办公厅印发《关于进一步推动江西革命老区增强内生动力加快振兴发展的若干措施》,明确提出“推进赣县、寻乌、永新、铅山、遂川等抽水蓄能电站建设”,将抽水蓄能作为增强老区能源安全保障、培育绿色发展内生动力的核心基建抓手。

五座电站均纳入国家《抽水蓄能中长期发展规划(2021-2035年)》重点实施清单,总装机规模达600万千瓦,总投资超390亿元,覆盖赣南、赣东、赣西等核心革命老区,形成“南北呼应、东西协同”的抽蓄布局,为江西革命老区高质量发展注入强劲绿色动能。

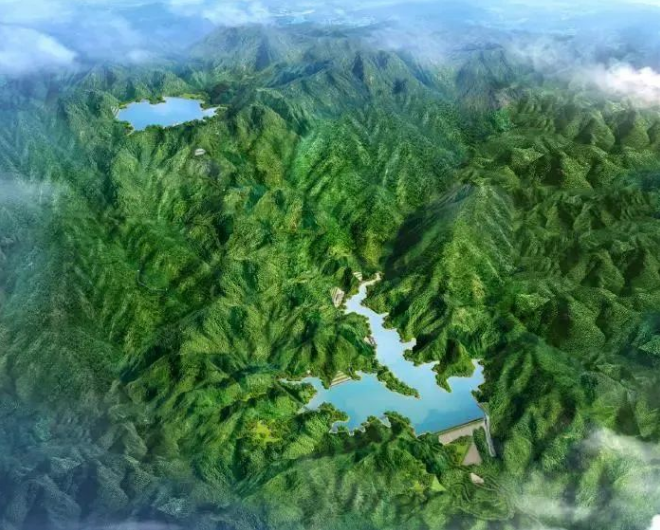

一、赣县抽水蓄能电站:
主体工程全速攻坚,创省内同批次建设新速度

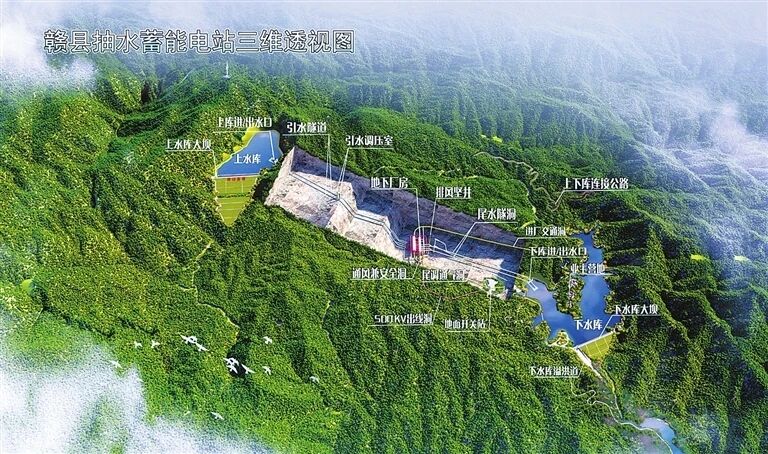

赣县抽水蓄能电站位于赣州市赣县区大埠乡,是国家“十四五”重点实施项目,总投资78.55亿元,总装机容量120万千瓦,安装4台30万千瓦单级立轴混流可逆式机组,上下水库天然落差达430余米,属一等大(I)型日调节纯抽水蓄能电站。
项目于2025年10月30日正式开工主体工程,目前已进入全面攻坚阶段。截至2026年5月,通风兼安全洞已全线贯通,进厂交通洞开挖完成75%,地下厂房首层开挖全部完成并同步开展支护作业,上水库导流隧洞顺利贯通,拌合站已实现常态化混凝土供应。项目从筹建期转入主体工程全面施工仅用时一年,创造了江西省内同批次抽蓄项目的推进新速度。按照建设计划,首台机组将于2029年10月投产发电,2030年7月全面竣工,建成后年均发电量12.96亿千瓦时,年纳税约1.37亿元,每年可节约标煤42.8万吨,减少二氧化碳排放超106万吨。
作为赣南革命老区核心能源项目,赣县抽蓄电站直接服务赣州省域副中心城市建设,与赣州国际陆港、电子信息产业带形成产业协同,为老区承接粤港澳大湾区产业转移提供稳定电力支撑。

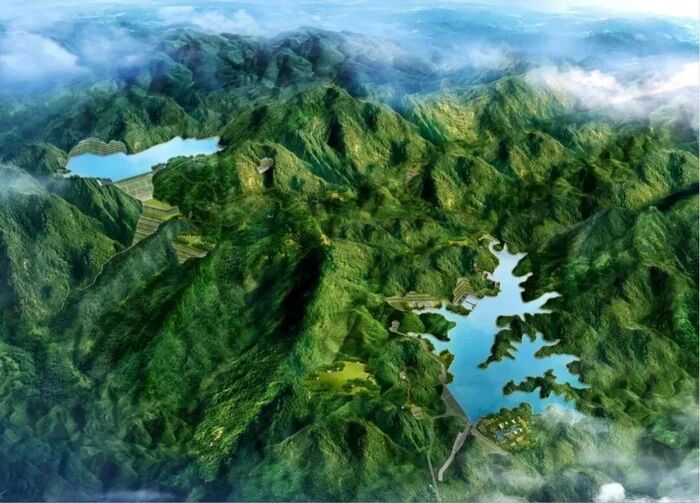

二、寻乌抽水蓄能电站:
三峡集团落子赣南,主体工程即将全面动工

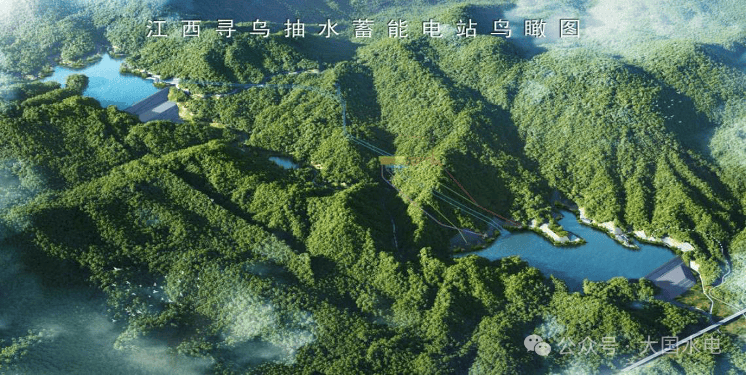

寻乌抽水蓄能电站坐落于赣州市寻乌县桂竹帽镇、三标乡境内,由中国长江三峡集团有限公司投资建设,总投资79.67亿元,总装机容量120万千瓦,是寻乌建县以来单体投资最大的工程项目,也是三峡集团在江西布局的首个大型抽蓄项目。
项目于2025年7月27日正式启动建设,2026年以来前期配套工程加速落地,安全监测、环境监测、工程监理等服务标段相继完成招标。2026年6月16日,项目主体土建及金属结构安装工程中标结果正式公示,中国水利水电第十二工程局中标上水库、引水系统标段,标志着项目即将进入主体工程全面施工阶段。按照规划,电站预计2030年12月实现首台机组发电,2031年9月全面投产,建成后年发电量达15.1亿千瓦时,可满足约75万户家庭年度用电需求,年节约标准煤47万吨。
寻乌地处赣闽粤三省交界的原中央苏区核心区,该电站的建设不仅能补齐赣南东部调峰储能短板,还将通过工程建设带动当地就业、完善交通基础设施,把生态资源优势转化为老区振兴的发展优势。
三、永新抽水蓄能电站:
筹建工作全面铺开,8月启动辅助工程施工

永新抽水蓄能电站位于吉安市永新县境内,由华能集团投资建设,总投资78.23亿元,总装机容量120万千瓦,电站以500千伏线路接入文山变电站,受送电条件良好,建成后主要承担江西电网调峰、填谷、调频、调相及紧急事故备用等任务。
项目已于2025年11月30日举行开工仪式,目前处于筹建期关键推进阶段。2026年以来,项目前期手续加速落地:3月通过国家能源局安全质量专项监督检查,4月相继取得使用林地审核同意书、施工供电工程中标结果,5月完成工程地质超前预测、水土保持监理等配套服务招标。2026年6月12日,筹建期场内道路及辅助洞室工程施工招标公告发布,计划8月1日正式开工,工期29个月,预计2028年底完工,为后续主体工程开工奠定基础。6月13日,永新县政府发布征地补偿安置公告,征地搬迁工作全面启动,进一步扫清项目建设障碍。
永新是湘赣边革命老区的重要节点,该电站的建设将强化赣西能源保障能力,联动湘赣边区域合作示范区建设,助力吉安打造赣江中游生态经济带。
四、铅山抽水蓄能电站:
投资主体尘埃落定,12月正式开工建设

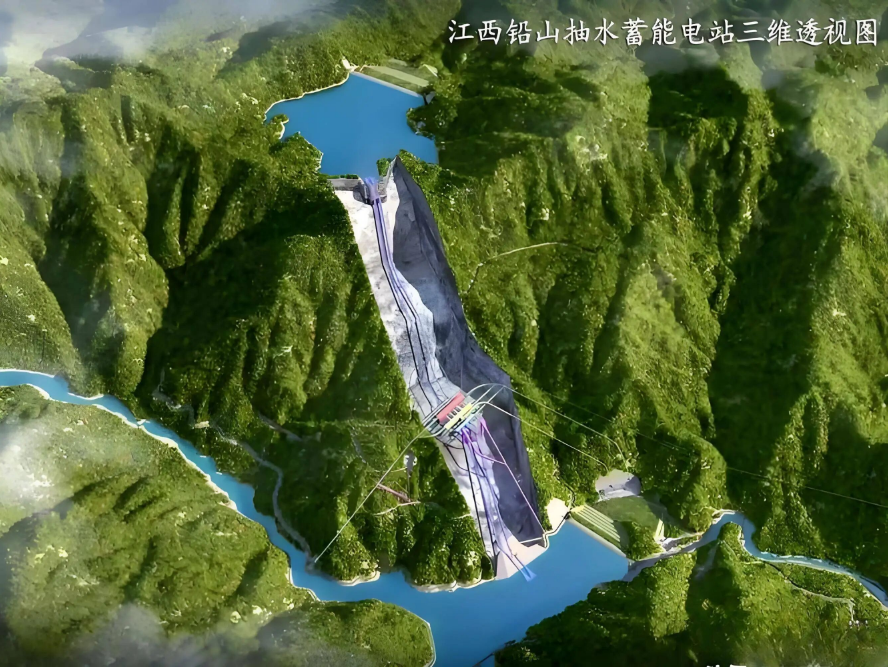

铅山抽水蓄能电站位于上饶市铅山县武夷山镇和天柱山乡境内,总投资77.4亿元,总装机容量120万千瓦,安装4台30万千瓦可逆式水泵水轮机组,上水库总库容1294万立方米,下水库总库容1321万立方米,调节库容约930万立方米。
项目早在2023年12月便已获得核准,因原投资主体调整,2025年底完成投资主体优选,最终由中广核风电有限公司中标承建。2026年2月11日,江西省发改委正式批复核准项目变更后的建设方案,明确项目总建设工期72个月,计划2026年12月正式开工,2033年12月建成投运。目前项目正开展开工前的各项筹备工作,包括临时用地报批、场内道路规划、移民安置方案细化等。
铅山地处赣闽浙交界的赣东革命老区,电站建成后将有效支撑上饶区域中心城市建设,服务赣东新能源基地开发,提升闽赣联网背景下的电网互济能力。
五、遂川抽水蓄能电站:
3月正式获核准,进入开工筹备冲刺期

遂川抽水蓄能电站位于吉安市遂川县大坑乡、五斗江乡境内,总投资77.4亿元,总装机容量120万千瓦,枢纽工程由上水库、下水库、输水系统、地下厂房、地面开关站等组成,预计2033年建成投运。
项目原投资主体为国家能源集团江西电力有限公司,后调整为由江西省投资集团有限公司承建。2026年3月26日,项目正式获得江西省发改委核准批复,成为2026年江西革命老区首个落地核准的抽蓄项目。目前项目正推进开工前的专项评估、用地报批和施工准备工作,计划于年内启动筹建期工程。电站建成后将直接服务江西南部电网,与赣县、永新电站形成赣南-赣西抽蓄集群,共同支撑江西南部高性能算力集群、新能源汽车等新兴产业发展。
五座抽水蓄能电站集中布局革命老区,并非单纯的能源基建部署,而是江西激活老区内生动力的关键落子:
能源安全托底:配合信丰、抚州、分宜等煤电扩建项目,以及闽赣背靠背联网、腾格里沙漠送电江西等跨区输电工程,构建“煤电打底+抽蓄调节+新能源补充+外电支撑”的多元保障体系,破解老区产业发展的电力瓶颈。
产业联动赋能:抽蓄项目建设周期长、投资规模大,可直接带动当地建材、施工、劳务等产业发展;建成后强大的调峰能力,将为老区承接电子信息、新能源、算力等产业转移提供核心竞争力,推动“资源优势”向“产业优势”转化。
生态价值转化:抽水蓄能本身是绿色低碳能源基础设施,与老区生态保护、生态产品价值实现机制试点形成协同,助力井冈山、武夷山等生态功能区探索“绿水青山就是金山银山”的实践路径。
