罚款近147万!迁西抽蓄项目被开"双罚单"——施工方少打一半锚杆,监理方照单全收
2026年8月26日,华北能源监管局一纸"双罚"砸向河北迁西抽水蓄能电站:施工单位中国水利水电第一工程局有限公司被罚769,236.73元,监理单位中水北方勘测设计研究有限责任公司被罚700,000元——合计1,469,236.73元,近147万元。处罚事由指向同一项隐蔽工程:通风兼安全洞、进厂交通洞及附属洞室。

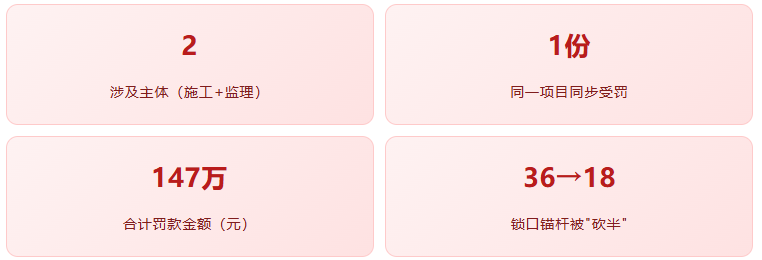

一、事件速览

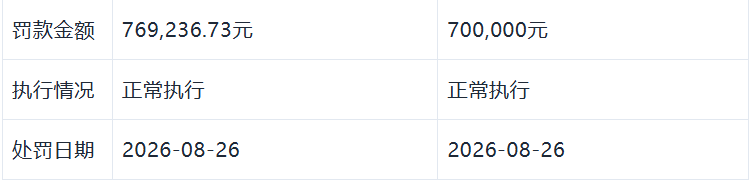

二、"双罚"对比:施工方 vs 监理方

三、违规事实:三处"缩水"细节被坐实
锚杆砍半:通风兼安全洞洞口边坡,设计要求36根锁口锚杆,仅打18根,整整少了一半。
截水沟消失:上游侧腰线以下截水沟被取消,未按要求布置完整的截水天沟与冲沟相连,洞口排水体系"形同虚设"。
设计变更未走程序:上述缩减行为未经正式设计变更审批,先施工后补手续的程序颠倒。
监理签字放行:监理联合体对上述"缩水"工程仍按设计要求通过单元工程验收,并对不合格的建设工程按合格签字。
四、监管信号:抽蓄项目质量监管"零容忍"
同一项目、双罚并行
——不是单点处理,而是施工、监理全链条追责,打破"罚施工不罚监理"的惯常节奏。
锚杆砍半成为典型样本
——隐蔽工程的"小动作"正在被监管明察秋毫,缩减工序极易被追溯。
"放行式"监理风险陡增
——监理不再是"签字盖章",对不合格工程签字将面临最低50万、最高100万的罚款,并联带降级、吊证风险。
设计变更程序不可越线
——"先干后批"在抽蓄项目已被监管点名,审批程序本身即是合规底线。
央企身份不构成"豁免"
——中国水利水电第一工程局、中水北方勘测设计研究均为央企/央企背景,监管层面一视同仁。
资料来源:信用能源 · 华北能源监管局行政处罚信息 · 处罚文号:华北监能罚〔2026〕31号、33号
