8月26日上午9时许,尼泊尔北部喜马拉雅山区,一场被初步判定为冰岩崩塌—冰湖溃决(GLOF)引发的特大洪水,沿博特科西河—特里苏里河峡谷倾泻而下。肆虐的洪峰不但让两国逾359人遇难、上千人失踪,更将一座总造价6.47亿美元、工程进度已达84%、原定今年年底建成的巨型水电站——特里苏里上游1号(Upper Trishuli-1,UT-1)推到了生死边缘。
这座由韩国南东发电(KOEN)主导投资、斗山Enerbility担任EPC总承包、九家国际金融机构联合贷款的216MW旗舰电站,是尼泊尔迄今最大的外商直接投资(FDI)项目,也是该国首个民营资本开发的大型水电项目。此刻,它的上游取水堰坝损失已超90%,施工营地损毁约90%,多名工程人员失联——一座即将竣工的"国家基石",一夜之间被打回深渊边缘。
灾 情 速 览

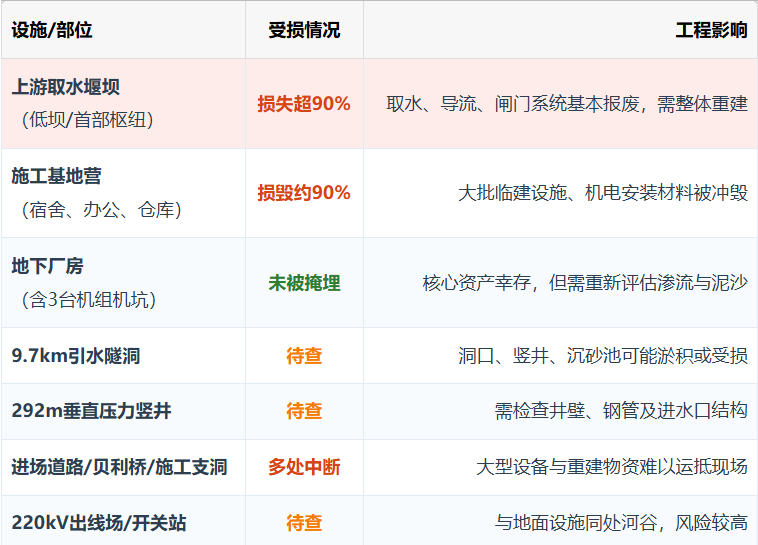

工程总造价:6.47亿美元
灾前工程进度:84%(原定年底完工)
上游取水堰坝损失:超90%
施工基地营损毁:约90%
地下厂房状态:未被掩埋
场内进场道路:多处中断
波及尼泊尔水电站:15座 / 近1000MW
01、灾难时刻:冰川在国境线上"爆炸"
这场灾难并非源于暴雨。尼泊尔水文气象局确认,洪水发生前拉苏瓦地区并无强降雨。尼泊尔国家减灾管理机构(NDRRMA)对卫星影像的初步分析显示:
灾难链条还原
① 中尼边境吉隆口岸方向约20km处,冰川化山体发生冰岩崩塌(USGS最初记录为5.5级"地震",后确认为冰川崩塌本身产生的能量);
② 崩塌体堵塞冷代河(Lhende Khola),形成临时堰塞坝;
③ 堰塞坝溃决,高能洪峰裹挟巨量泥沙在数分钟内扑向下游峡谷。
洪峰所过之处,拉苏瓦与努瓦科特两县35座公路桥、45座吊桥被冲毁,40公里道路被抹去,河畔村镇被泥浆吞没。尼泊尔当局曾向下游发出约20万条短信预警,但一座水文监测站在洪水中被毁,预警链在关键时刻断裂。
值得警惕的是,这已是14个月内同一条支流上的第二场大洪水——2025年7月,博特科西河上游冰湖溃决曾冲毁中尼友谊桥并致9人遇难。《自然》杂志评论指出:喜马拉雅地区有超过200个被列为"极高风险"的冰湖,气候变暖正在让"冰弹"越挂越多。
02、致命一击:UT-1"地上建筑"几乎归零
洪水袭来时,UT-1工地上约有200余名各国员工正在冲刺年底建成目标。根据项目业主和EPC总承包商的初步通报,这场洪水对工程设施的打击堪称"精准的外科手术式摧毁"——所有暴露在河谷地表的建(构)筑物几乎无一幸免,而深藏山体的洞挖核心则幸运地躲过正面冲击。

"地上归零、地下幸存"——这是径流式高山峡谷水电站在极端洪水中的典型受灾格局。UT-1的取水堰坝、施工营地、进场道路都建在河谷滩地与低台地,直接承受了洪峰与泥石流的正面冲击;而造价最高的引水隧洞、压力竖井、地下厂房藏于山体深处,躲过了洪峰的物理撞击。这也印证了工程界"洞挖优先"的设计逻辑,但同时也说明:首部枢纽与营地一旦被毁,整座电站依然无法发电。
由于道路中断、现场难以接近,引水隧洞内部、压力竖井及地下厂房的实际受损程度仍需专业团队进入后评估。业内普遍预计,即便核心洞挖结构完好,年内完工的目标也已"几乎无望",重建周期将以"年"计。

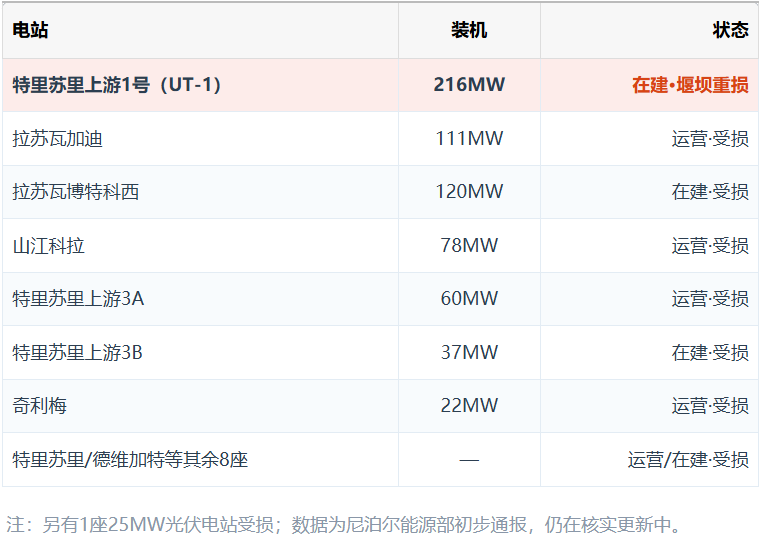

03、流域级打击:15座电站、近1000MW受创
UT-1并非孤例。尼泊尔能源部8月26日的通报显示,洪水对拉苏瓦、努瓦科特两县15座水电站(合计约973MW—1000MW)造成破坏——其中运营电站约579MW、在建电站约394MW,多个电站的厂房、送出线路、进场道路"严重受损或完全摧毁"。

输变电系统同样伤筋动骨:向加德满都输电的Pairebesi变电站被整体冲走,部分电站即便还能发电,也已"有电送不出"。尼泊尔独立发电商协会(IPPAN)警告,今年500亿卢比的电力出口目标恐难达成——目前已出口300亿卢比。好消息是,雨季系统冗余充足,不会出现拉闸限电。
04、重建与命运:三大悬念
悬念一:工期还能不能救?原定2026年底建成、2027年7月商运的时间表已实质作废。堰坝重建、营地重建、道路抢通叠加尼泊尔雨季,业内普遍预计延误将以"年"为单位计算——项目此前已因2015年大地震、2024与2025年两次特里苏里河洪水而多次推迟,这一次是致命一击。
悬念二:2057年移交条款之争。UT-1采用BOOT(建设—拥有—运营—移交)模式,特许期35年,南东发电原计划运营至2057年移交尼泊尔政府。若尼方坚持"到期日不变",运营期将被灾难性压缩,项目收益模型将被彻底打乱,法律纠纷风险陡增——这将成为本世纪海外电力投资最具风向标意义的案例之一。
悬念三:谁来买单?项目债务端站着九家国际金融机构(IFC、ADB、AIIB、韩国进出口银行等),4.532亿美元贷款的偿还节奏、保险理赔覆盖范围、以及灾害是否触发不可抗力条款,每一个问题都是教科书上找不到现成答案的难题。
05、电站档案:认识特里苏里上游1号
把镜头拉远,完整认识这座"多灾多难"的明星电站。
基本定位:UT-1是尼泊尔迄今最大的外商直接投资项目和首个民营大型水电项目,位于加德满都以北约70公里的拉苏瓦县特里苏里河上游,为径流式(run-of-river)开发。项目建成后将成为尼泊尔装机最大的水电站,年发电量约1456GWh,可满足全国10%以上的电力需求、令全国总发电量提升约20%(较2018年水平提升约三分之一),并贡献旱季约40%的出力——对旱季严重依赖进口电的尼泊尔而言,是名副其实的"国家基石"工程。
项目档案速查
项目名称:特里苏里上游1号(Upper Trishuli-1)
开发模式:BOOT·特许期35年(含建设期5年)
项目公司:尼泊尔水能开发公司(NWEDC)
装机容量:216MW(3×72MW立轴混流式机组)
额定净水头:327米
引水隧洞:长9.7km·直径6.5m·引用流量76m³/s
取水堰坝:混凝土重力坝·高约30米·形成2.1公顷小水库
压力竖井:垂直落差292米+40米水平压力洞段
厂房形式:地下厂房·尾水10.7km下游归还河道
送出工程:220kV接入奇利梅—特里苏里输电走廊
年发电量:约1456GWh(旱季占近40%)
售电安排:与尼泊尔电力局(NEA)签30年照付不议PPA
机组供应商:安德里茨(Andritz)水电+机电成套
社会里程碑:南亚首个完成原住民自由事先知情同意(FPIC)流程的项目

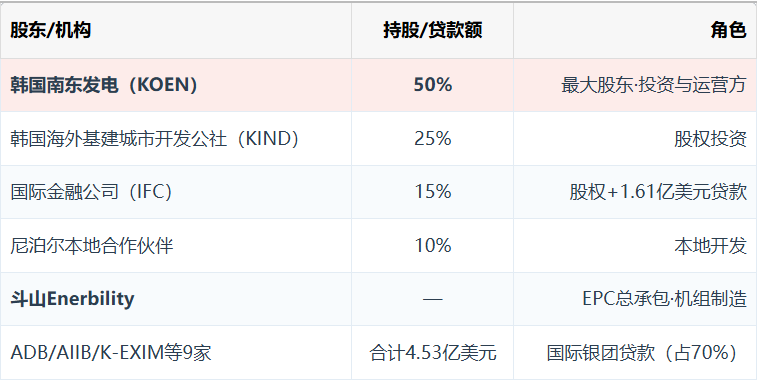

投资阵容堪称"多国部队":

一部与天灾缠斗的编年史:
2011年南东发电与IFC启动联合开发
2015年尼泊尔8.1级大地震,滑坡损毁进场道路,项目受阻
2016年与尼泊尔政府签署项目开发协议(PDA)
2018年与NEA签署30年购电协议(PPA)
2019年九家国际机构4.53亿美元融资关闭
2022年主体工程开工,原定5年建设期
2024-25年特里苏里河两度洪水,工期再推
2026年进度达84%,冲刺年底完工、2027年7月商运
2026.8.26冰湖溃决洪水重创工地,命运急转直下
从上述时间线不难看出,UT-1自诞生起就与喜马拉雅地质风险形影不离。2015年大地震导致进场道路损毁;2024、2025年特里苏里河连续洪水已让业主一次次修改工期;2026年的冰湖溃决,则直接把项目拖入"战略性重建"而非"短期抢修"的轨道。
