总投资95亿元!中国华电一抽蓄电站主机招标

2026-04-27分类:水电与抽蓄 / 水电与抽蓄来源:CPEM、华电
【CPEM全国电力设备管理网】

2026年4月24日,甘肃华电永昌120万千瓦抽水蓄能电站水泵水轮机、发电电动机及其附属设备和配套设备招标公告正式发布,标志着这一甘肃省重点能源项目正式进入核心机组设备采购的关键阶段,将为西北区域新能源规模化开发与新型电力系统建设注入强劲动能。

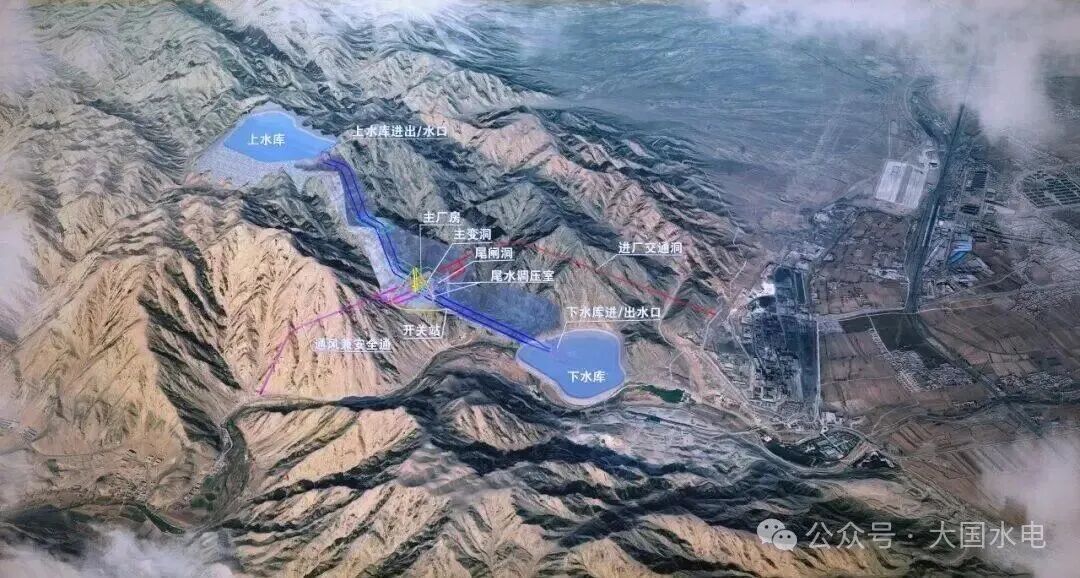

华电永昌抽水蓄能电站为一等大(Ⅰ)型工程,是甘肃省单体投资规模最大的抽水蓄能项目之一。项目总装机容量120万千瓦,采用4台单机容量300兆瓦的立轴单级混流可逆式水泵水轮发电机组,枢纽工程由上水库、输水系统、地下厂房、下水库及开关站等核心部分组成,整体布局充分适配区域地形特点——上水库毗邻金川峡水库,下水库坐落于韩家峡水库下游,天然的地理优势为电站高效运行奠定了坚实基础。根据设计方案,电站年发电量达11.69亿千瓦时,年抽水用电量15.59亿千瓦时,项目动态总投资约95亿元。




自2025年6月正式开工以来,项目建设始终保持高效推进态势,各项节点目标稳步落地。截至2026年4月,项目施工准备期6个子项目全面推进,其中通往地下厂房的关键通道通风兼安全洞开挖支护已完成1000米,整体进度达83%;进厂交通洞开挖支护完成500米,进度达28%;上下库连接道路、施工供水、供电、通讯等配套工程均按计划有序实施,为2026年6月上水库、下水库、地下厂房三大主体工程全面开工奠定了坚实基础。即便是春节假期,项目建设团队仍坚守施工一线,在严寒中严控施工质量与安全,抢抓工程进度,以不间断的建设节奏,推动这项百亿级工程稳步向前。与此同时,项目核心控制性工程招标工作同步落地,输水发电系统土建及金属结构安装等核心标段完成招标筹备,全链条施工体系正加速成型,项目建设全面迈入快车道。
