政策层面持续释放积极信号。
2026年3月,浙江省发改委正式印发《浙江省扩大有效投资“千项万亿”工程2026年第一批重大建设项目实施计划项目表》(以下简称《项目表》),标志着全省新一轮重大项目投资建设迈入实质性推进阶段。
作为“千项万亿”工程的年度落地清单,《项目表》紧扣先进制造业、科技创新、清洁能源、现代水利、综合交通及民生设施等关键领域,旨在通过重大项目牵引夯实经济发展底盘。其中,15座抽水蓄能电站集中亮相,以千万千瓦级调节能力共同撑起浙江清洁能源保供与电网调节的“压舱石”。

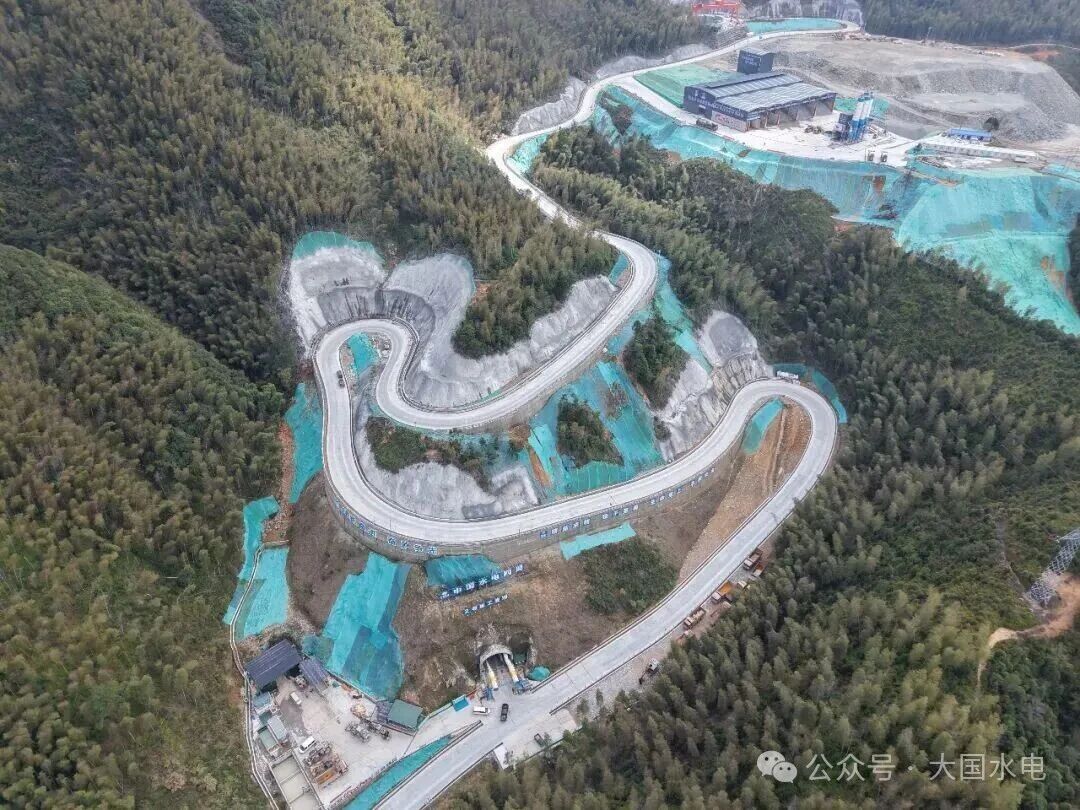

01 [ 建德抽水蓄能电站 ] .

建德抽水蓄能电站位于建德市寿昌镇,依托浙西山区及千岛湖—新安江流域优越的水文地质条件而建。电站总装机240万千瓦,总投资125亿元,由国网新源控股主导开发,建成后将成为华东第一、全国领先的特大型抽水蓄能基地。
工程进度方面,下库1号交通隧道已于2026年1月28日贯通,目前全线关键工程均已复工。项目预计2029年9月首台机组发电,2030年10月实现全容量并网。

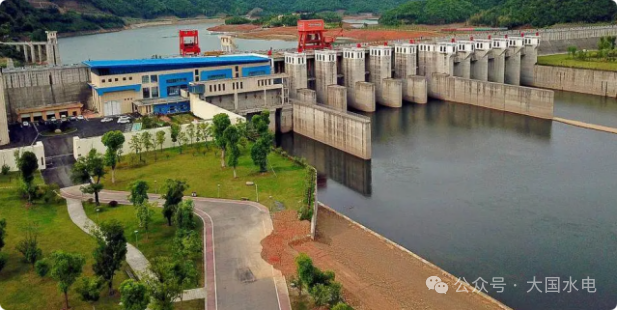

02 [ 天台抽水蓄能电站 ] .

作为三峡集团在浙投资的重大能源项目,天台抽水蓄能电站总投资107亿元,装机规模达170万千瓦。项目自2021年底获省发改委核准以来,跑出了“加速度”:2026年1月19日首台机组顺利投产;同年3月22日,3号机组在完成紧急停机试验后,再次开机即一次性达到额定转速,启动圆满成功。至此,该项目距离“2026年9月全机组投产”的最终目标仅一步之遥,将为华东电网迎峰度夏提供坚强电力保障。

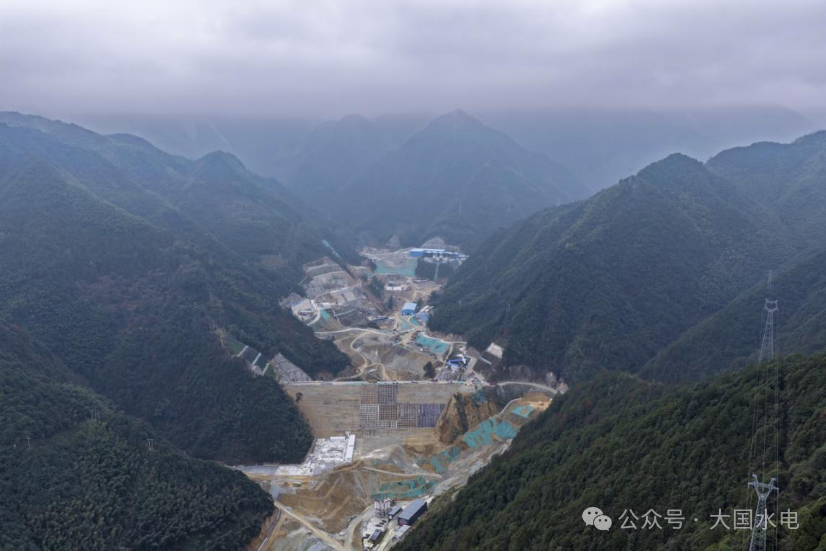

03 [ 松阳抽水蓄能电站 ] .

松阳抽水蓄能电站总投资88.2亿元,装机容量达140万千瓦,自2021年获省发改委核准、2023年主体工程开工以来,项目建设蹄疾步稳。
2026年一季度接连传来捷报:2月28日,2#机组座环蜗壳精准吊装;3月31日,1#引水下平洞首节压力钢管临抛到位。随着土建向机电交面,项目正全力冲刺2027年12月底首台机组发电、2028年全部机组投产的目标。

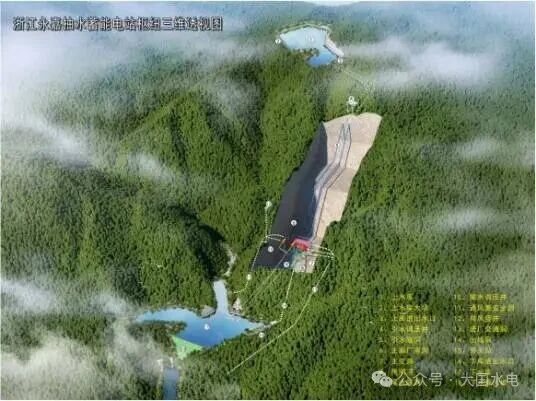

04 [ 庆元抽水蓄能电站 ] .

庆元抽水蓄能电站自2022年获批核准并开工以来备受瞩目。该项目落户庆元县五大堡乡与岭头乡,总投资83.35亿元,装机容量达120万千瓦。
2026年伊始,项目建设传来捷报:1月25日,引水隧洞中平段排水洞(2号施工支洞)顺利实现贯通,标志着这一丽水市重点工程的地下洞室群施工取得阶段性胜利,项目建设驶入快车道。

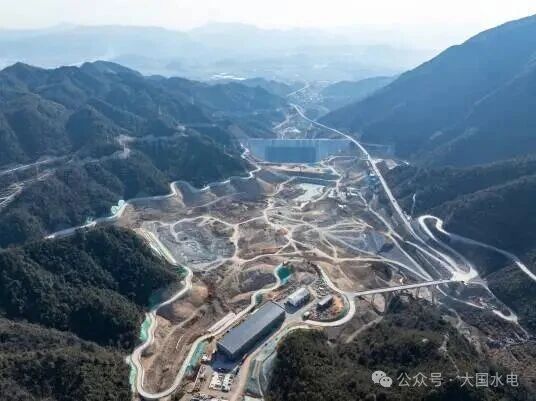

05 [ 景宁抽水蓄能电站 ] .

作为景宁畲族自治县历史投资之最的能源项目,景宁抽水蓄能电站自2022年获批核准以来备受关注。该项目总投资92亿元,装机规模达140万千瓦。
2026年一季度,项目建设捷报频传:1月31日,下水库大坝填筑宣告完成;仅隔两个月,4月1日当天更是双喜临门——1号尾水调压井扩挖圆满收官,3号机组座环蜗壳精准吊装就位,展现了“景宁速度”与“央企品质”。

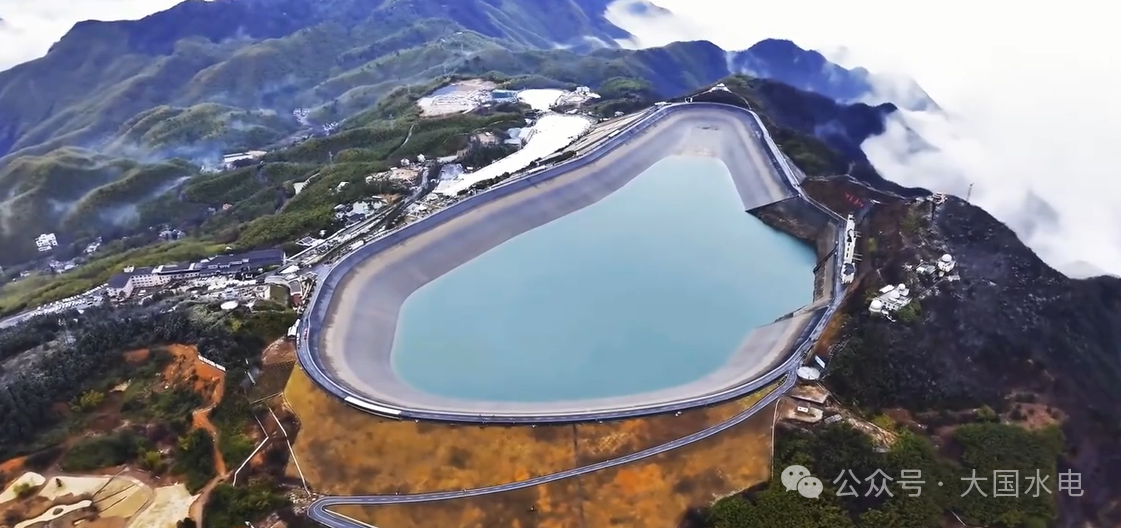

06 [紧水滩抽水蓄能电站 ] .

紧水滩抽水蓄能电站作为全国首个混合式抽水蓄能电站,位于浙江丽水云和县,总装机297兆瓦,总投资约24.9亿元。项目于2023年1月获核准并随即开工,是国家电网公司当年首个启动的中型抽蓄工程。历经两年建设,2025年6月13日,电站通风兼交通洞顺利贯通,为主体工程施工创造了有利条件。目前工程正按计划有序推进,计划2027年全面建成投产。

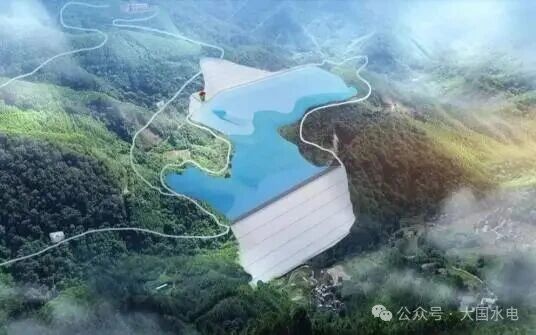

07 [ 乌溪江抽水蓄能电站 ] .

乌溪江抽水蓄能电站位于浙江衢州,采用独特的混合式开发模式。工程巧妙利用现有两座大型水库作为上下库,形成了“投资省、工期短、环境扰动小”的显著优势。
作为三等中型工程,项目总投资约23亿元,用地规模794亩,总装机240兆瓦。电站于2024年7月正式开工,2025年3月转入主体工程施工阶段,计划于2028年全面建成投产。

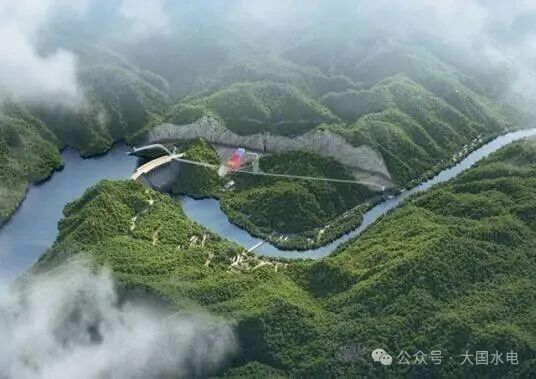

08 [ 永嘉抽水蓄能电站 ] .

作为浙江省重点能源项目,永嘉抽水蓄能电站坐落于温州永嘉县云岭乡,装机规模1200兆瓦。工程自2022年底核准、2023年5月主体开工以来推进顺利。
2026年4月初,项目接连迎来两大节点:4月1日下水库大坝面板启动浇筑,4月3日2号机组座环蜗壳成功吊装。目前工程正按既定计划稳步推进,预计2028年建成投产。
09 [ 青田抽水蓄能电站 ] .

青田抽水蓄能电站位于浙江省丽水市青田县巨浦乡,是一座日调节纯抽水蓄能电站。工程总装机容量120万千瓦,动态总投资约82.97亿元。
建设进展方面,截至2026年4月13日,电站4号施工支洞已顺利实现安全贯通,为主体工程施工创造了有利条件。项目计划于2030年实现首台机组发电,2031年全部机组投运。
10 [ 磐安抽水蓄能电站 ] .

国网新源浙江磐安抽水蓄能电站位于浙江省金华市磐安县大盘镇,总装机容量1200兆瓦,动态总投资约76.08亿元。工程于2022年12月主体工程正式开工,建设进展顺利,截至2026年1月26日,下库进出水口拦污栅交通桥混凝土浇筑圆满完成,为主体结构施工奠定了坚实基础。电站计划于2028年竣工投运。计划2028年竣工投运。
11 [ 衢江抽水蓄能电站 ] .

作为衢州市工业投资的“压舱石”,衢江抽水蓄能电站(装机120万千瓦,总投资73亿元)建设正酣。2026年2月是该工程的“高光时刻”:2月1日,2号机转子精准吊装就位;2月11日,500千伏送出工程全线贯通投运,为电站并网创造了先决条件。目前,首台机组已进入调试冲刺期,预计2026年8月底并网发电,2027年8月实现全容量投产。

12 [ 泰顺抽水蓄能电站 ] .

国网新源浙江泰顺抽水蓄能电站位于浙江省温州市泰顺县司前畲族镇境内,项目用地面积2969亩,动态总投资71.34亿元,总装机容量120万千瓦。工程于2022年12月获省发改委核准,2023年3月主体工程正式开工。
目前,地下厂房、输水系统及上、下水库等核心工程已全面进入施工高峰期,多点同步推进。电站计划于2028年实现首台机组投产发电,并于同年全面竣工。
13 [ 桐庐抽水蓄能电站 ] .

国网新源浙江桐庐抽水蓄能电站位于浙江省杭州市桐庐县富春江镇芦茨村境内,总装机容量140万千瓦,动态总投资约100亿元。作为杭州市首座大型纯抽水蓄能电站,项目于2022年11月20日正式拉开建设序幕。
目前工程正按计划有序推进,计划于2030年实现首台机组发电,2031年整体工程全面竣工。
14 [ 江山抽水蓄能电站 ] .

江山抽水蓄能电站(装机1200兆瓦,投资82.6亿元)建设稳步推进。作为江山市的重大能源项目,其于2022年6月启动预可研,2024年7月正式开工。2026年1月10日,地下厂房岩壁吊车梁首仓混凝土成功浇筑,为后续机电设备安装奠定了基础。
目前工程正按节点计划有序推进,确保2028年11月首台机组投产、2029年8月全容量竣工的目标如期实现。
15 [ 柯城抽水蓄能电站 ] .

作为衢州市抽水蓄能基地的重要组成部分,柯城抽水蓄能电站(装机120万千瓦,投资73.5亿元)建设进展顺利。工程自2023年3月核准、6月开工以来,各项工作有序推进。2025年7月26日,下水库排水洞顺利贯通,标志着项目进入主体工程施工的关键阶段。目前,工程正按既定目标稳步推进,确保2028年首台机组投产、2029年全容量竣工。
