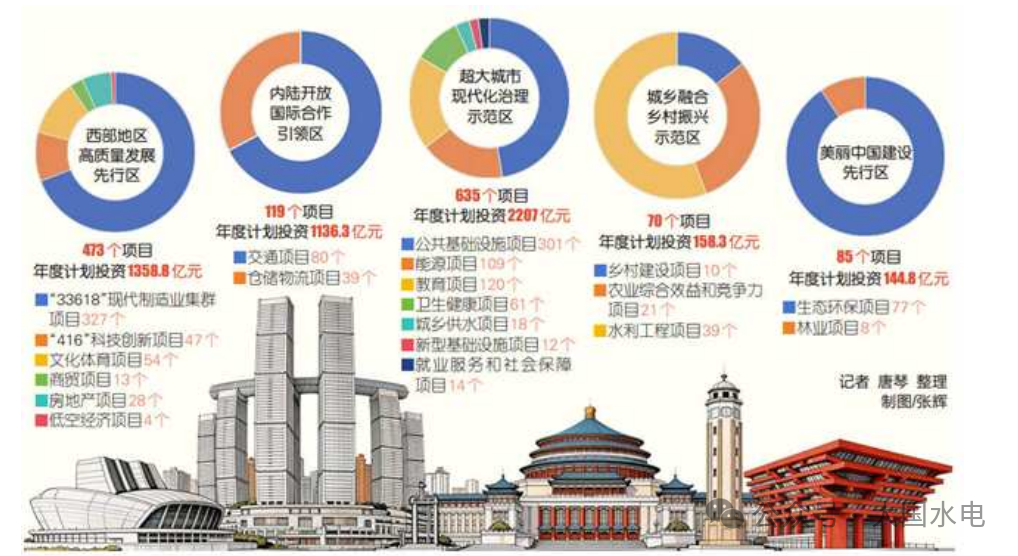

近日,重庆市正式发布2026年“四个一批”市级重点项目名单。该名单紧扣“六区一高地”战略定位,共纳入1636个项目,总投资约3.7万亿元,年度计划投资5012亿元,同比增长4.4%。
其中,抽水蓄能电站作为保障电网安全稳定、促进新能源消纳的重要支撑,共有4座被列入重点在建项目,总装机容量500万千瓦,总投资合计超300亿元。

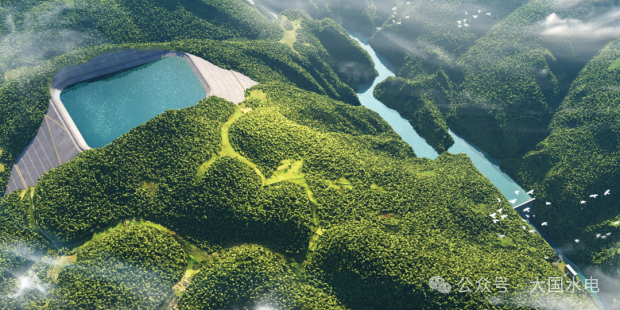

云阳建全抽水蓄能电站

云阳建全抽水蓄能电站是国家“十四五”重点实施项目及重庆市重点项目,被誉为渝东北地区的大容量“超级充电宝”。项目位于高阳镇桂林村、金惠村一带,总投资85.44亿元,装机容量120万千瓦,于2023年1月全面开工,2026年3月29日,电站2号机组座环蜗壳顺利完成吊装。该部件最大直径约10米,吊装总重约157.7吨,标志着机电安装进入新阶段。根据当前进度,下水库计划于 2026年4月或6月择机下闸蓄水,上水库则计划在2026年9月蓄水。
奉节菜籽坝抽水蓄能电站

奉节菜籽坝抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,也是重庆市的重大能源基础设施项目。项目由奉节县菜籽坝抽蓄清洁能源有限公司(股东为长江电力和三峡重庆能投)开发建设。

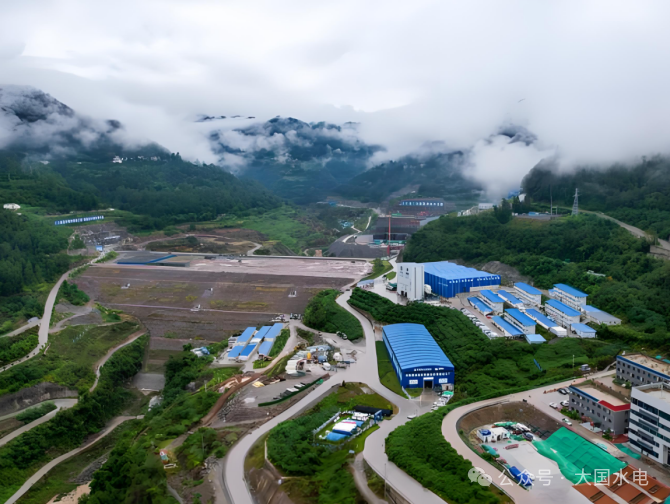

电站位于奉节县兴隆镇、冯坪乡一带,总投资约84亿元,装机容量120万千瓦,于2022年11月获核准,2023年6月28日正式开工。截至2026年1月,项目通风兼安全洞已完成400米开挖支护节点目标。根据计划,电站将于2030年6月首台机组投产发电,2031年4月实现全部机组并网运行。
丰都栗子湾抽水蓄能电站

栗子湾抽水蓄能电站位于重庆市丰都县栗子乡,是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目。作为国家电网公司在重庆建设的第二座大型抽水蓄能电站,该项目对保障川渝电网安全和促进新能源消纳具有重要意义。
电站总装机容量为140万千瓦,属一等大(1)型工程,总投资约103.28亿元。项目于2023年8月8日正式开工,计划于2032年实现首台机组发电,2033年全面投产。

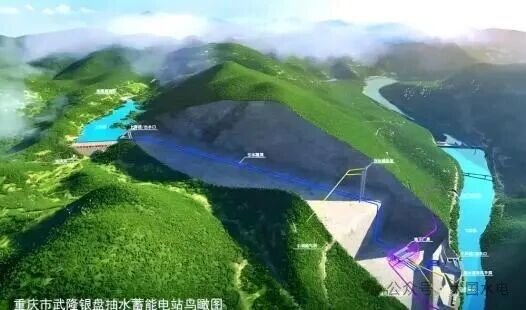

武隆银盘抽水蓄能电站

武隆银盘抽水蓄能电站位于重庆市武隆区文复乡与江口镇交界处,由重庆大唐国际武隆水电开发有限公司负责全周期管理。电站总装机容量120万千瓦,总投资约72.96亿元。
项目于2025年2月15日获重庆市发改委核准批复,同年3月实现主体工程开工,12月取得水土保持方案许可。2026年2月5日,银盘电站2号机组发电机转子顺利吊装;3月18日,作为主体工程重要配套的上下库连接道路正式开工。电站计划于2032年6月竣工投产。
