抽水蓄能项目建设过程中,“座环蜗壳”的吊装标志着该电站建设进入了一个关键节点。那么,水电站、抽水蓄能电站中的“蜗壳”到底是个啥?
根据公开资料,CPEM将相关科普信息整理如下

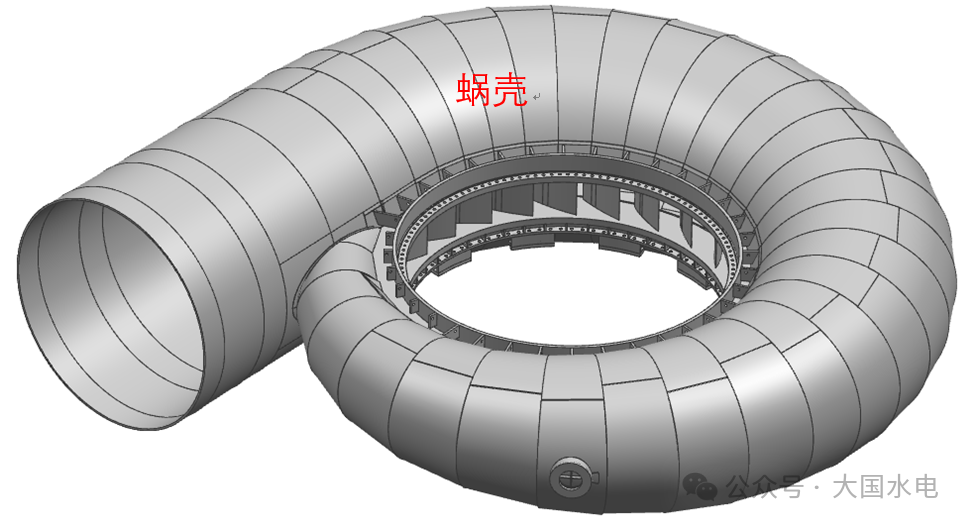

(蜗壳示意图)
在水电站(含抽水蓄能电站)中,“蜗壳”是水轮发电机组最核心的过流承压部件之一,因其外形呈螺旋渐缩的蜗牛壳状而得名。它和配套的座环共同组成了机组的 “进水核心枢纽”,是水能转换的第一道关键关口,也是抽水蓄能项目机电安装的核心里程碑节点。
一、蜗壳的核心作用
简单来说,“蜗壳”就是给高压水流“精准导航、高效赋能”的专用通道,核心功能有3个:
1.均匀布流,稳流稳压:把从引水隧洞/压力钢管送来的高压水流,通过螺旋渐缩的流道,360°均匀、对称地导入内部的转轮,让转轮整个圆周受力完全均衡,从根源上减少机组振动、摆度,保障长期平稳运行。
2. 高效能量转换:通过流道截面的渐变收缩,把水流的重力势能、压力能,高效转换成冲向转轮的高速动能,同时以最优的入射角冲击转轮叶片,最大化水能→机械能→电能的转换效率。
3. 全封闭承压防护:高水头电站的水流压力极高,蜗壳作为全封闭的承压壳体,是机组安全运行的核心承压屏障,可杜绝高压水体泄漏、结构失稳等风险。
二、蜗壳的两大类型&适用场景
根据水头(上下游水位差,直接决定水压大小)和机组形式,蜗壳主要分为两大类,抽水蓄能电站几乎全部采用前者:
1. 金属蜗壳(钢板焊接为主)
核心特点:采用高强度低合金钢板卷制、焊接而成,承压能力极强,流道尺寸精准,水力性能优异。出厂前必须通过1.5倍设计压力的水压试验,验证焊接质量和承压安全性。
适用场景:中高水头电站,尤其是抽水蓄能电站。抽水蓄能电站的设计水头普遍在300-800米,部分超高水头电站超1000米,对应水压可达10MPa以上(相当于每平方厘米承受100公斤以上的压力),只有高强度焊接金属蜗壳能满足严苛的承压要求。
2. 混凝土蜗壳
核心特点:用钢筋混凝土现场浇筑而成,建设成本低、施工简单,但承压能力、抗裂性能弱。
适用场景:低水头大流量的河床式常规水电站,设计水头普遍低于 40 米,水压小,无需金属壳体承压。
三、抽水蓄能电站蜗壳的特殊之处
和常规单向发电的水电站蜗壳相比,抽水蓄能的蜗壳设计、制造、安装要求更高,核心原因是:抽水蓄能机组是双向运行的。
发电工况:水流从蜗壳流入转轮,带动发电机发电,和常规水电站一致;
抽水工况:机组反向运行,变身大功率水泵,将下水库的水抽到上水库,水流方向完全反转。
这就要求蜗壳的流道设计,必须同时兼顾正向发电、反向抽水两种工况的水力性能,既要保证发电时的高效布流,也要保证抽水时的水流平顺进出,避免出现涡流、振动、效率骤降等问题,技术难度远高于常规单向水电站的蜗壳。
四、为什么座环蜗壳吊装是项目关键里程碑?

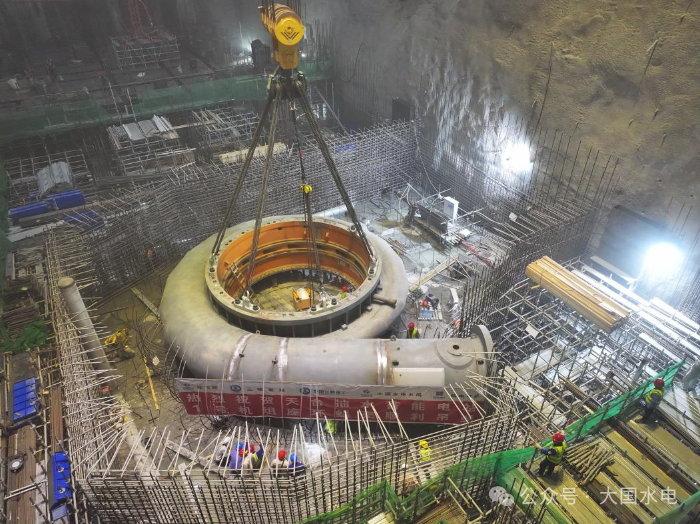

在抽水蓄能项目建设中,座环蜗壳吊装被称为机组安装的“第一吊”,是公认的核心关键节点,核心原因有4点:
1. 施工阶段的重大转换:吊装前,地下厂房以土建开挖、混凝土浇筑施工为主;吊装完成后,项目正式从土建施工阶段,全面转入机电设备安装阶段,是整个项目工期的核心转折点。
2. 机组安装的基准核心:座环蜗壳是整个水轮发电机组安装的 “基准原点”,它的安装水平度、同心度、高程精度要求达到毫米级,其安装精度直接决定了后续转轮、主轴、发电机转子等所有核心部件的安装质量,一旦出现偏差,会直接导致机组运行振动超标、效率下降,甚至引发安全事故。
3. 吊装难度大、风险高:抽水蓄能机组的座环蜗壳总成,单套重量普遍在 200-500 吨,属于超大超重件,且吊装作业大多在狭窄的地下厂房内进行,对桥机性能、吊装方案、现场操作的要求极高,是项目建设中重大的高风险作业,吊装圆满完成标志着重大风险节点顺利攻克。
4. 设备全链条的里程碑验证:座环蜗壳是机组第一个进场安装的核心大件,它的顺利吊装,标志着主机设备的设计、制造、供货、运输全链条顺利打通,为后续机组的全面安装、调试、并网发电奠定了核心基础。
