CPEM获悉:2026年3月,辽宁省朝阳县连续召开两场朝阳燕山湖抽水蓄能电站项目专项推进会,政企双方深度对接、协同攻坚,全面提速项目前期工作,为项目早日核准开工奠定坚实基础。3月3日高层对接推进会:由朝阳县委书记石万田主持召开,辽水集团新能源公司董事长张玉坤,县委副书记、县长巴行金,县委常委、副县长于雪曦等政企双方核心负责人出席会议。会上双方就项目推进事宜深入对接,达成多项共识,明确了后续攻坚方向与协作机制。3月4日专班专项推进会:由朝阳县委副书记、县长巴行金主持,专项对接辽水集团新能源公司项目团队,现场协调解决项目推进中的难点、堵点问题,对项目核心任务进行再部署、再推进,进一步压实了各部门工作责任。

燕山湖抽水蓄能电站是位于辽宁省朝阳市朝阳县的大型抽水蓄能电站项目,已列入国家能源局《抽水蓄能中长期发展规划(2021-2035年)》储备站点。

(燕山湖抽水蓄能电站预可行性研究报告审查会议于2022年12月召开)
项目概况
装机容量:1200MW(120万千瓦),安装4台300MW可逆式蓄能机组
额定水头:261米
总投资:约74-84亿元
开发单位:辽宁省水资源管理集团

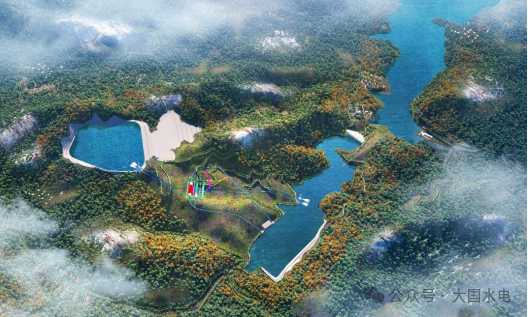

地理位置
电站位于朝阳市朝阳县境内,距朝阳市直线距离约25公里,距沈阳市约260公里。上水库位于北四家子乡谢家杖子村大黑山北侧冲沟沟首,下水库位于燕山湖右岸大凌河支流肖家店冲沟。
工程组成
枢纽工程主要包括:
上水库:位于大黑山北侧冲沟沟首,大坝采用沥青混凝土面板堆石坝
下水库:位于阎王鼻子水库右岸支沟,大坝采用钢筋混凝土面板堆石坝
地下输水发电系统:布置在上、下水库之间山体内,采用两洞四机布置
输水线路:水平距离约1888米,距高比7.23
项目进展
2022年5月:朝阳市委副书记、市长谢卫东实地调研项目
2022年12月:预可行性研究报告通过审查
2023年6月:完成预可研审查,可研阶段工作有序推进
2023年11月:项目被列入国家能源局《抽水蓄能中长期发展规划》
2026年1月:朝阳市与辽宁水资源集团会商,计划2027年1月完成省发改委正式核准
