3月25日,陕西省发改委正式公示了2026年重点项目清单。
清单共纳入省级重点项目640个,年度计划完成投资3500亿元以上。从项目构成来看,续建项目438个,新开工项目202个,涵盖交通、能源、水利、产业、民生及城市更新等多个关键领域。值得关注的是,能源基础设施中共有5座抽水蓄能电站入选,合计装机容量约740万千瓦,总投资规模超550亿元,显示出陕西在新型电力系统调节能力建设上的持续加码。
以下内容由CPEM整理呈现!
01、宝鸡大庄里抽水蓄能电站

该电站位于宝鸡市陈仓区,是陕西省当前装机规模最大的抽水蓄能项目。电站总投资147.81亿元,装机容量210万千瓦。

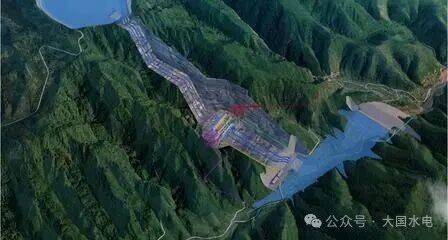

项目于2024年10月获陕西省发改委核准,同年8月启动前期工程;截至2026年3月,主体工程已正式进场施工,下水库土建及金属结构安装工作全面展开,计划于2030年12月实现首台机组投产发电。
02、佛坪抽水蓄能电站

位于汉中市佛坪县的陕西佛坪抽水蓄能电站,是国家“十四五”重点实施项目,总投资98.54亿元,装机容量140万千瓦。

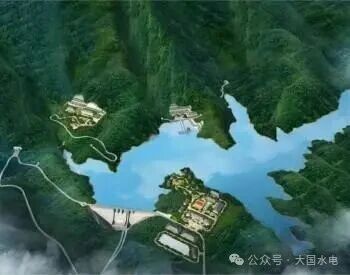

项目于2023年12月启动前期工程,2024年12月主体工程正式开工。截至2025年12月,“四洞一路”工程已基本完成,上、下水库坝肩及厂房岩锚梁开挖正有序推进;2025年11月,下水库成功实现截流,标志着项目进入主体施工高峰期,计划于2029年底全面竣工发电。
03、沙河抽水蓄能电站

位于汉中市勉县的陕西沙河抽水蓄能电站,总投资约100亿元,装机容量140万千瓦,是陕南地区重要的储能枢纽。

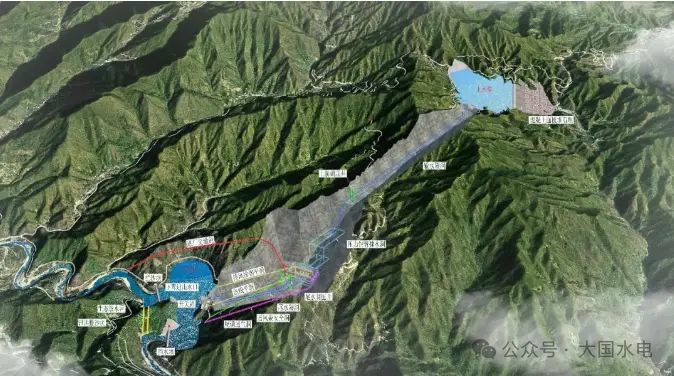

项目于2023年11月获核准,2025年4月主体工程正式开工。2025年11月完成地下厂房第Ⅰ层开挖;2026年3月,自流排水洞TBM顺利始发、主变洞顶拱开挖完成,通风排烟洞竖井施工同步启动,标志着地下洞室群进入快速施工期,计划于2030年实现投产发电。
04、曹坪抽水蓄能电站

位于商洛市柞水县的陕西曹坪抽水蓄能电站,总投资约106.8亿元,装机容量150万千瓦,是目前陕南地区规划装机规模最大的抽水蓄能电站。
项目于2023年2月获核准,目前正处于施工准备阶段。2026年3月,项目启动征地移民设计招标,关键洞室工程、施工供电等相关标段已相继定标,为主体工程全面开工奠定基础。按计划,项目将于2026年启动主体工程建设,2031年实现首台机组投产,2032年全部机组投产发电。
05、山阳抽水蓄能电站

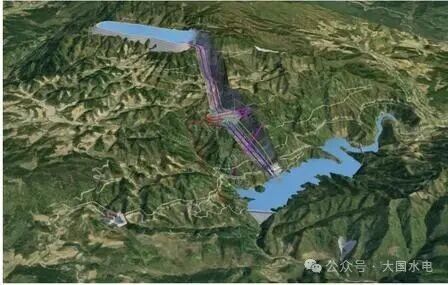

位于商洛市山阳县的陕西山阳抽水蓄能电站,由三峡集团投资建设,总投资约100亿元,装机容量140万千瓦。
项目于2025年10月主体工程正式开工,总工期60个月。截至2026年3月,通风兼安全洞、泄洪洞等筹建区洞室已全线贯通,主变室中导洞提前实现贯通,上水库大坝清表及输水系统施工正加快推进。按计划,电站将于2029年12月实现首台机组发电,2030年9月全面投产。
