在西藏山南市桑日县,雅鲁藏布江支流沃卡河中游,一座规划装机270万千瓦的抽水蓄能电站正在从图纸走向现实。它就是华能沃卡抽水蓄能电站——目前西藏前期推进中规模位居前列的抽水蓄能项目之一。近期,该项目可研阶段勘探、专题咨询、用地手续等密集推进,前期工作明显提速。
一、最新动态:勘探攻坚与手续办理同步铺开
2026年9月30日,中国电建中南院下属湖南中南水电水利工程建设有限公司发布《西藏沃卡抽水蓄能电站可研阶段勘探项目土地复垦方案编制技术服务公开询比采购公告》,释放出三个关键信号:
信号一:可研勘探正在进行时。厂房平洞、炸药库、弃渣场等勘探临时用地复垦方案启动编制,并报山南市桑日县自然资源和规划局审批,勘探平硐等实物工作已在推进。
信号二:节点明确。该项服务工期15个日历天,计划开工日期2026年10月26日,需满足项目总体手续办理进度要求——这意味着可研阶段各项报批正在按既定节奏倒排工期。
信号三:用地合规先行。在高原生态敏感区,土地复垦、地质灾害评估、环境敏感因素排查等专题环环相扣,为后续核准扫清障碍。
此前,2026年2月,中南院已完成“环境敏感因素调查与调整咨询服务”采购(服务期2026年2月10日至3月10日),对项目所在地进行环境敏感因素排查、林草数据收集与制约因素范围调整;2025年10月,建设场地地质灾害危险性评估询比启动。前期专题密集落地,项目正处于可研报告编制与审查的攻坚期。
二、项目大事记:从预可研到可研的四年间
时间进展节点
2022年9月
华能雅江公司启动预可研阶段勘察设计预招标,中国电建中南院以4350万元报价预中标
2024年10月
可研阶段勘察设计预招标
公告发布(招标编号HNZB2024-10-3-103)
2024年11月
可研勘测设计中标结果公示,中国电建中南院以约3.2亿元报价中标
2025年9月
西藏自治区公共资源交易平台发布沃卡抽水蓄能电站资源配置中标候选人公示,华能西藏雅鲁藏布江水电开发投资有限公司为第一中标候选人
2025年10月
建设场地地质灾害危险性评估公开询比启动
2026年2月
环境敏感因素调查与调整咨询
服务成交,排查林草制约因素、优化敏感区范围
2026年9-10月
勘探项目土地复垦方案
询比采购,10月26日计划开工,勘探与用地报批提速
三、工程概览:装机规模有望由240万千瓦增至270万千瓦
沃卡抽水蓄能电站为一等大(1)型工程。根据可研阶段勘察设计招标文件(2024年10月),电站初拟装机容量240万千瓦,装设8台300MW立轴单级混流可逆式水泵水轮机组,初拟额定水头436米;另有公开项目跟踪信息显示,方案拟优化增至270万千瓦(9台×300MW),输水系统线路全长3438米,引水采用1洞3机、尾水1洞1机布置,地下厂房采用尾部式开发。最终装机规模以可研审查及核准结果为准。

注:以上为可研阶段初拟参数(对应270万千瓦方案口径),最终以审查核准方案为准。

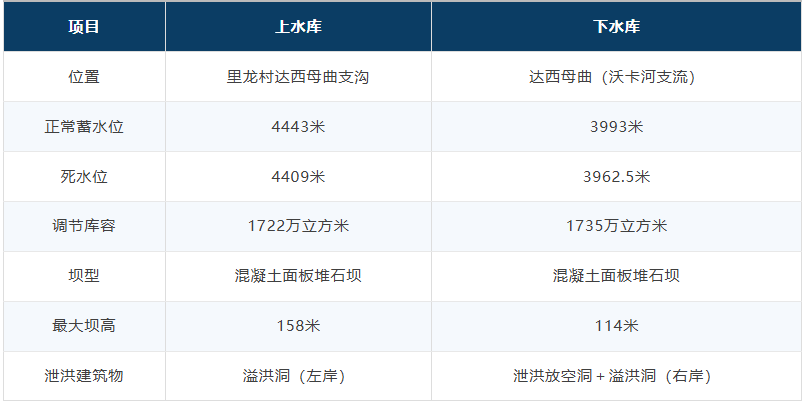

四、区位与接入:海拔4400米的“黄金站点”
交通条件:电站距桑日县城公路里程38公里,距山南市73公里,距拉萨市172公里,下水库有X302县道通过,进场条件较好。
接入优势:距许木500kV变电站直线距离仅约12公里,接入系统便利——对电网侧而言,这是一处难得的“近网”站址。
战略价值:电站紧邻雅鲁藏布江中游水电基地开发前沿,建成后将服务藏中电网调峰、填谷、调频与新能源消纳,为藏区清洁能源基地外送提供关键的灵活性调节资源。
五、建设方:华能雅江公司,雅江中游开发主力
项目业主为华能西藏雅鲁藏布江水电开发投资有限公司,是中国华能集团布局雅鲁藏布江流域水电开发的主体平台,总部位于拉萨。沃卡抽水蓄能电站是其继雅江中游常规水电布局之外,在调节性电源领域落下的重要一子——通过“资源配置+竞争性招标”方式取得项目开发权,勘测设计由中国电建中南院承担,形成了“央企业主+央企设计院”的高原工程建设组合。
按照可研勘察设计合同约定,自合同生效后18个月内需完成可行性研究报告并通过国家相关部门认可的机构审查。从当前勘探、专题、手续办理的推进节奏看,项目正朝着核准目标稳步迈进。
从2022年预可研招标,到2025年拿下资源配置,再到2026年勘探攻坚与专题报批全面推进,沃卡抽水蓄能电站用四年时间完成了从“图上选点”到“洞内见真章”的关键跨越。海拔4400米的超级“充电宝”,正一步步走向核准开工。后续核准、环评公示等重大节点,值得持续关注。
上一篇:无
