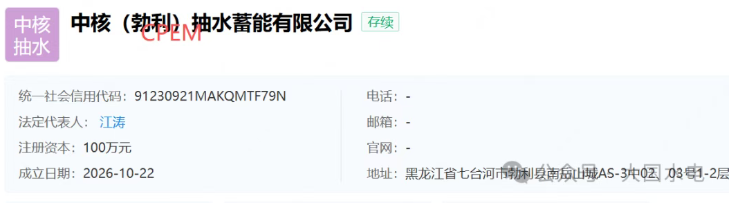

2026年10月22日,中核(勃利)抽水蓄能有限公司完成注册登记。该公司由中核汇能有限公司全资持股。其成立,标志着总投资68.45亿元的勃利九龙抽水蓄能电站项目投资主体正式落地,项目前期工作进入新阶段。

项目公司正式落地

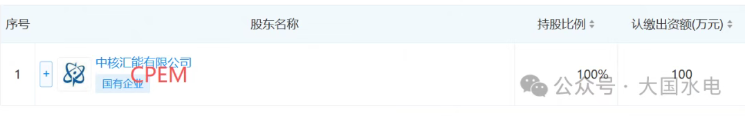

2026年10月22日,中核(勃利)抽水蓄能有限公司在黑龙江省七台河市勃利县完成注册登记。信息显示,该公司由中核汇能有限公司全资持股。

项目档案:120万千瓦大型抽蓄电站
勃利九龙抽水蓄能电站位于黑龙江省七台河市勃利县境内,属于新建工程。电站总装机容量120万千瓦,安装4台单机容量30万千瓦的立轴单级混流可逆式发电机组,建成后主要承担黑龙江电网调峰、填谷、储能、调频、调相和紧急事故备用等任务,维护电网安全稳定运行。
项目名称:黑龙江省勃利九龙抽水蓄能电站
装机规模:120万千瓦(4×30万千瓦)
总投资:68.45亿元(2025年2月合作签约口径)
上水库:李木营沟沟首,正常蓄水位837米,正常蓄水位以下库容764万立方米
下水库:相广胜沟,正常蓄水位382米,正常蓄水位以下库容796万立方米
输水系统:总长4315.14米
开关站:500千伏地面开关站
占地面积:281.1公顷(永久占地223.2公顷、临时占地57.9公顷)
项目数据依据:黑龙江省生态环境厅《关于黑龙江省勃利九龙抽水蓄能电站生态环境影响报告书的批复》(2026年10月16日)。
进展脉络:从签约到项目公司落地
2025.02.22
在亚布力论坛“投资龙江”合作项目签约仪式上,勃利县人民政府与中核汇能签订九龙抽水蓄能电站项目合作协议,协议总投资68.45亿元
2025年
项目获黑龙江省发改委核准(文号:黑发改电力〔2025〕933号)
2026.01
项目环境影响评价第一次信息公示
2026.06
环境影响评价第二次信息公示(报告书征求意见稿)
2026.07
《环境影响报告书》与公众参与说明对外公示
2026.10.16
黑龙江省生态环境厅批复项目生态环境影响报告书,原则同意环评总体结论及各项生态环境保护措施
2026.10.22
中核(勃利)抽水蓄能有限公司注册成立,项目投资主体正式落地
从时间线看,项目在环评获批后6天即完成项目公司设立,投资主体落地节奏明显加快。
产业观察:中核抽蓄版图向东北延伸
中核汇能有限公司系中核集团清洁能源板块公司。此前,中核集团旗下首个抽水蓄能电站——河南五岳抽水蓄能电站(总装机100万千瓦)已于2025年9月实现4台机组全容量投产,并在2026年迎峰度夏期间基本处于设计满发状态运行,成为集团抽水蓄能业务的先行标杆。勃利九龙项目作为中核汇能在黑龙江重点推进的大型抽蓄项目,其项目公司落地,意味着中核集团抽水蓄能布局进一步向东北区域拓展。
