中国雅江集团落子秭归:1999万元拿地建抽蓄项目运营总部,首个抽蓄项目进入实体化运营
10月20日,宜昌市发布国有土地使用权招拍挂出让成交公示:中国雅江集团旗下秭归抽水蓄能项目公司以1999万元竞得秭归县茅坪镇金缸城村一宗约1.57公顷的商务金融用地,用于项目建设运营总部。作为新组建的中央企业中国雅江集团在湖北落地的首个常设机构,此举标志着其首个抽水蓄能资产——湖北秭归抽水蓄能电站——正式进入"建设+长期运营"的实体化阶段。
一、交易速览
宗地编号:挂牌〔2026〕9号
宗地面积:15652.35平方米(约23.5亩)
宗地位置:秭归县茅坪镇金缸城村
土地用途:商务金融用地,出让年限40年
规划指标:容积率≤1.6,建筑密度≤30%,建筑限高42米
成交价格:1999万元(与挂牌起始价一致,零溢价成交)
受让单位:中国雅江集团秭归抽水蓄能有限公司
二、受让方:新央企在鄂首个常设机构
中国雅江集团秭归抽水蓄能有限公司前身为湖北秭归抽水蓄能有限公司(2025年1月6日成立,注册资本30亿元),2025年11月6日完成更名并由中国雅江集团全资控股。
此次竞得县城片区商务金融用地,意味着项目公司从"注册地"迈向"自有总部",完成央企区域实体化的落地闭环。
三、项目档案:湖北秭归抽水蓄能电站
电站位于秭归县茅坪镇三峡水库右岸,距三峡大坝约10公里,采用"三库两级"布局,规划12台机组,被称为"世界最高水头"抽水蓄能电站。
2026年5月9日,电站扩容设计变更方案获省发改委核准批复:装机容量由160万千瓦提升至322万千瓦,总投资由154.1亿元增至161.5亿元,规模跻身国内抽蓄电站第一梯队。
项目原方案计划2025年11月开工、2031年12月完工,首台机组计划2031年发电;2025年完成投资9.5亿元。2025年12月,项目公司通过三峡集团电子采购平台启动火工品框架采购招标,主体爆破施工已实质启动;长江空间信息技术工程有限公司、中国电建集团湖北工程有限公司等分别中标安全监测、施工供电等配套工程。
值得注意的是,电站地处鄂西山区,岩溶发育、高地应力、深埋长隧洞、高边坡、生态敏感区等地质条件与集团承担的国家重大水电工程高度相似,该项目被视作中国雅江集团磨合极限施工技术、入局抽蓄赛道的"技术练兵场"。

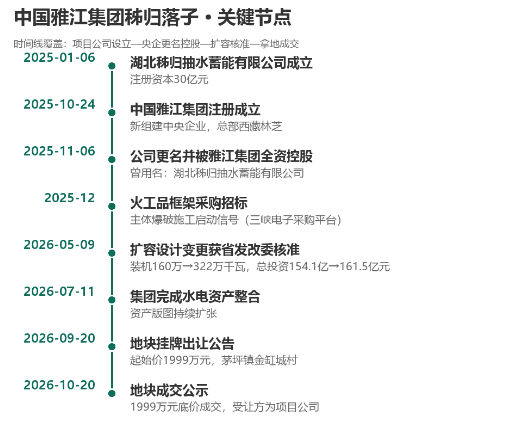

四、关键节点时间线

项目公司设立—央企更名控股—扩容核准—拿地成
