欢迎访问 CPEM全国电力设备管理网!
官方微信|设为首页|加入收藏
cpem标语

顶部动图
智创奖
  • 金智信息
  • 国电南自
  • 深圳普宙
  • 联想
  • 国网信通
  • 中国交建
当前位置:首页 > 水电与抽蓄

抽蓄进展丨12座抽水蓄能电站项目最新进度(10月18日-10月24日)

2025-10-27分类:水电与抽蓄 / 水电与抽蓄来源:网络
【CPEM全国电力设备管理网】

本周抽水蓄能建设呈现“多点突破、技术升级”特点,新疆、广西等西部省份加速布局,智能化施工与绿色技术应用成为主流。行业政策持续完善,为新型电力系统建设提供核心支撑。

根据(2025年10月18日-10月24日)公开信息,国内抽水蓄能电站建设动态如下:

一、广西南宁抽水蓄能电站

日前,国家“十四五”能源重大工程广西南宁抽水蓄能电站上水库工程顺利通过蓄水前验收,计划今年10月底蓄水。至此,该电站的土建施工全面完成,为工程今年底前全面投产奠定坚实基础。

二、乌海抽水蓄能电站

10月21日,乌海抽水蓄能电站上水库进出水口主体结构顺利封顶,为电站首台机组按期投产发电奠定了坚实基础。

三、奉新抽水蓄能电站

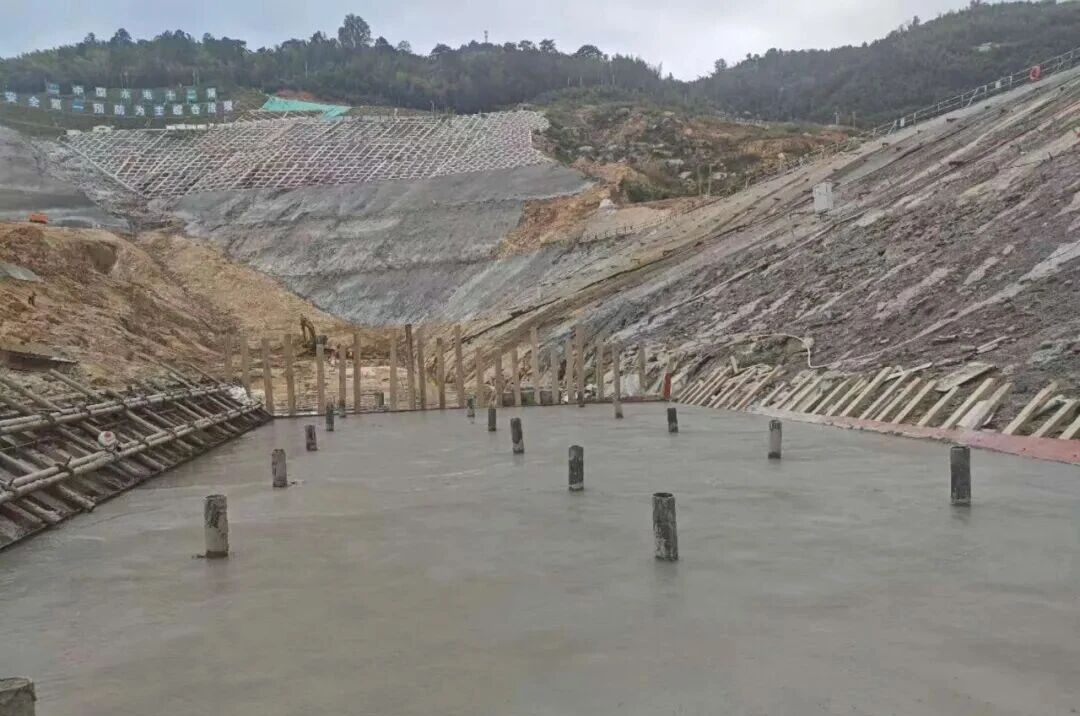

近日,江西奉新抽水蓄能电站下水库首仓趾板混凝土按计划顺利浇筑完成,标志着下水库大坝工程迈入了新阶段。

四、若羌抽水蓄能电站

10月18日,“新疆第一蓄”——若羌抽水蓄能电站主体工程上水库工程正式开工,标志着项目主体工程迈入全面建设阶段。

五、永安抽蓄电站

2025年10月18日,永安抽蓄电站尾闸运输洞正式开挖作业,较原计划提前2天进入实质性施工阶段。施工计划采用手风钻造孔、全断面钻爆法,中间斜掏槽结合周边光面爆破技术,全断面一次开挖成型。设计循环进尺为2.75米,在保障开挖质量的同时兼顾施工效率。

六、贵港抽水蓄能电站

10月22日,广西贵港抽水蓄能电站隧洞TBM施工项目开工仪式顺利举行。贵港蓄能发电有限公司、广西电力设计研究院有限公司、浙江华东工程咨询有限公司及掘进工程公司等相关人员共同出席仪式,见证项目启动。

七、黔南抽蓄电站

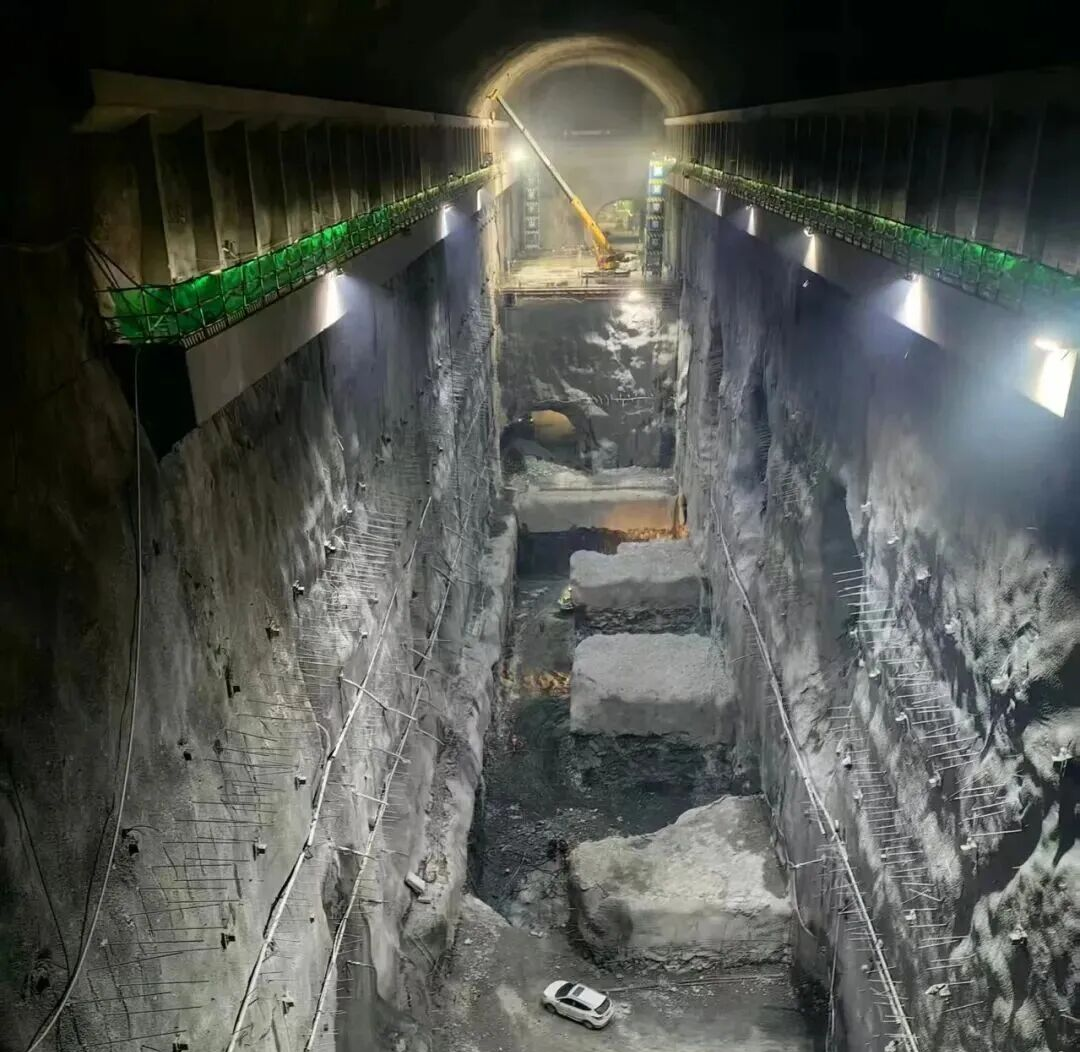

2025年10月21日,黔南抽蓄电站地下厂房首层开挖任务圆满完成,为项目的顺利推进奠定了坚实基础。黔南抽蓄项目地下厂房作为电站核心建筑物之一,设计长度达174.5米,高度为56.15米,宽度为27.9米,庞大的空间尺寸对开挖精度、施工安全及进度管控均提出极高要求。

八、尚志抽水蓄能电站

近日,国网新源黑龙江尚志抽水蓄能电站实现重大节点——地下厂房主体开挖完成,为后续工程顺利推进奠定坚实基础。地下厂房开挖尺寸长194.8米、宽24.9米、高59.5米,是连接电站上下水库、实现能量转换的核心场所,也是整座电站运行的“心脏”。

九、松滋抽水蓄能电站

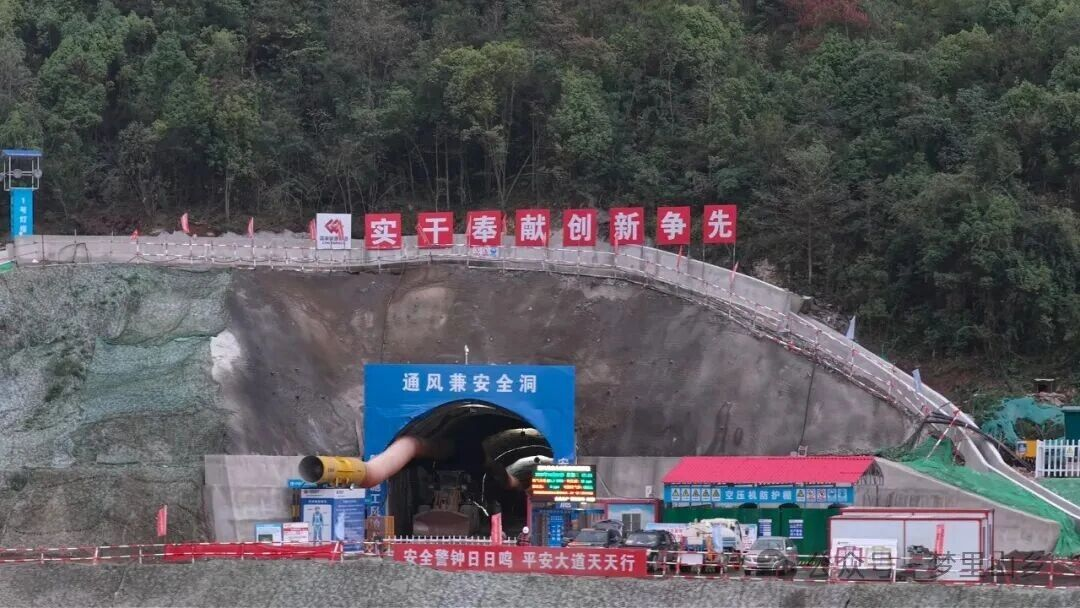

近日,松滋抽水蓄能电站项目通风兼安全洞掘进顺利突破500米,标志着项目建设迈入关键里程碑阶段。作为连接地下主厂房的重要通道,全长973米的通风兼安全洞是通风与安全疏散的关键隧洞,目前已累计进尺510米,总体进度达52.36%。

十、庄河抽水蓄能电站

日前,庄河抽水蓄能电站顺利完成地下厂房与交通洞的贯通工作,标志着电站地下厂房施工迈入全新阶段,为后续工程高效推进奠定了坚实基础。据了解,庄河抽水蓄能电站总投资67.98亿元,总装机容量为1000MW,年发电量12.05亿kWh。

十一、永嘉抽水蓄能电站

近日,永嘉抽水蓄能电站500千伏出线洞全线贯通,为后续电站500千伏高压电缆的敷设与送电通道的形成奠定了坚实基础,标志着电站地下厂房系统与外界电网的连接“咽喉”工程取得决定性胜利。

十二、陕西沙河抽水蓄能电站

近日,国家“十四五”重点实施项目——陕西沙河抽水蓄能电站同日顺利实现双节点,泄洪排沙洞首仓混凝土浇筑完成、主厂房中导洞开挖完成,标志着电站主体工程建设取得阶段性进展。


分享到:
相关文章
合作伙伴
  • 1
  • 2
  • 3
  • 4
  • 5
  • 6
  • 7
  • 8
  • 10
  • 11
  • 12
  • 13


CPEM全国电力设备管理网  © 2016 版权所有    ICP备案号:沪ICP备16049902号-7
