2026年2月3日,湖南省发改委确定了2026年省级重点建设项目清单。在储能领域,共12个抽水蓄能项目入选(其中9个为建设项目,3个为前期项目),领衔储能布局;另有多个锂电池材料项目同步列入名单。
以下内容由CPEM大国水电整理呈现。
抽水蓄能项目重点建设项目
01、湖南安化抽水蓄能电站项目

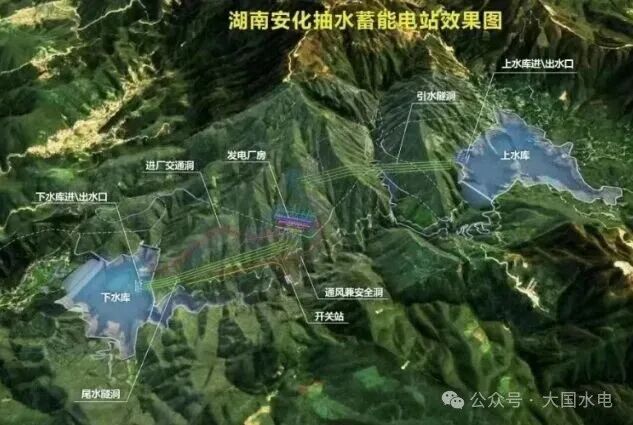

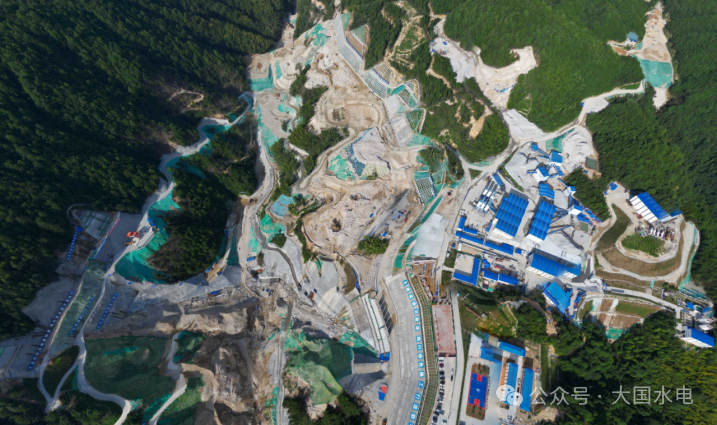

湖南安化抽水蓄能电站是国家"十四五"规划重点能源建设项目,位于湖南省益阳市安化县仙溪镇境内,是华中地区在建装机规模最大的抽水蓄能电站。电站总投资151亿元,装机容量240万千瓦,由国网新源控股有限公司等五家单位共同实施。
主体工程于2025年12月26日正式启动。截至2025年底,累计完成投资约35亿元,占总投资额的23%;配套工程仙芙公路(含12条隧洞)已基本贯通,移民安置区建设也在同步有序推进。根据规划,电站预计于2029年实现首批机组投产发电,2030年全面建成并投入运行。
02、攸县广寒坪抽水蓄能电站

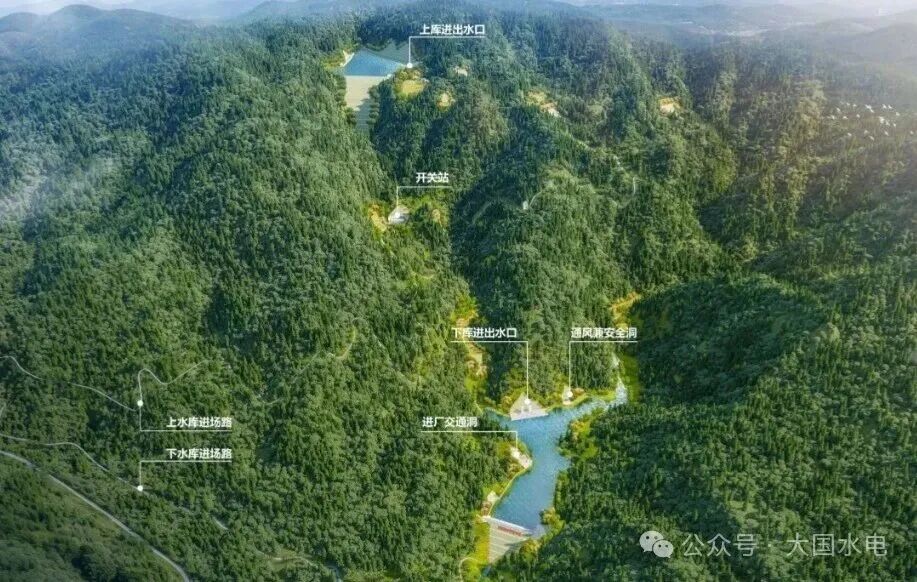

广寒坪抽水蓄能电站位于湖南省攸县黄丰桥镇、皇图岭镇境内,是湖南省装机规模第二大的抽水蓄能电站,也是三峡集团在湖南投资建设的首个抽水蓄能项目。
项目初选装机容量1800MW,建设周期81个月,总投资约119.75亿元。项目于2022年11月正式开工,截止2026年1月6日,湖南攸县抽蓄项目地下厂房Ⅰ层开挖施工顺利完成。预计2029年实现首台机组投产发电,2030年全部机组建成投运。
03、双牌天子山抽水蓄能电站

双牌天子山抽水蓄能电站是国家"十四五"规划重点能源建设项目,位于湖南省永州市双牌县麻江镇境内,是湘南地区重要的抽水蓄能工程。电站总装机容量140万千瓦,总投资约89.74亿元,项目于2024年9月29日正式开工,建设总工期69个月,当前工程建设稳步推进,业主营地主体施工进展有序,三栋主要建筑的桩基施工已完成。业主营地预计将于2026年1月31日前实现主体结构全面封顶。
电站建成后,将对湘南电网起到重要的调节支撑作用。按照计划,电站将于2029年实现首台机组投产发电。

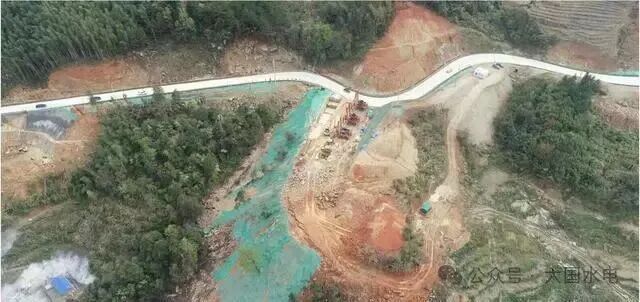

04、江华湾水源抽水蓄能电站

江华湾水源抽水蓄能电站是位于湖南永州市江华瑶族自治县境内的电站,于2021年9月列入国家能源局《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目。装机容量为120万kW,总投资约80亿元,工程于2025年3月16日正式启动筹建期洞室及道路工程,随后于2025年7月8日提前实现关键洞室的进洞目标。
截至2025年11月,项目累计完成投资近10亿元,移民征拆与安置工作已全部完成,主体工程正按计划稳步推进。根据当前进度,预计首台机组将于2030年11月底投产发电,2031年8月实现全部机组投运

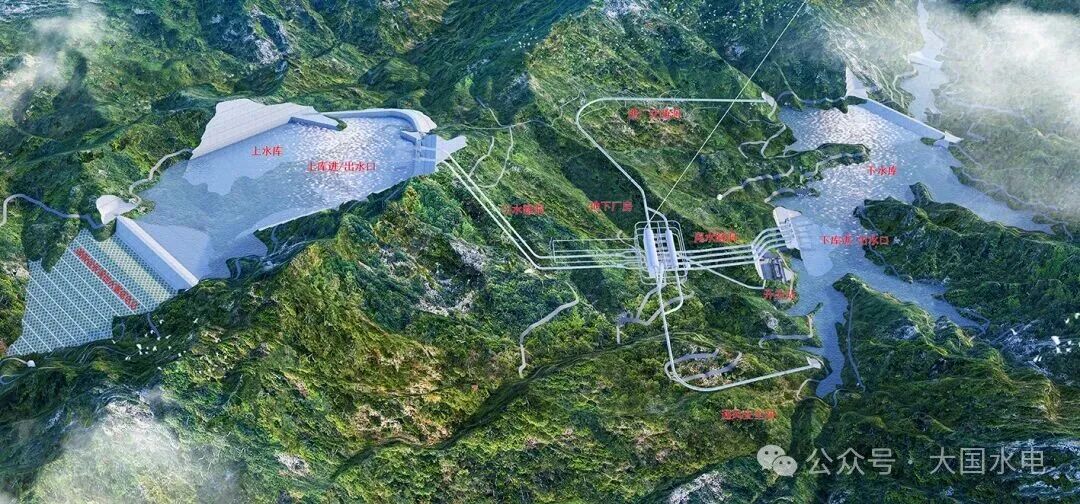

05、岳阳平江抽水蓄能电站

平江抽水蓄能电站位于湖南省平江县福寿山镇,是国家“十四五”规划重点建设项目,总装机容量140万千瓦,总投资88.04亿元。该工程于2022年4月启动下水库大坝主体施工,工程于2022年4月启动下水库大坝主体施工,截至2026年2月1日,2号机组转子整体喷漆已完成,标志着该机组转子组装工作全部结束,为后续机组总装奠定基础。
项目总工期为72个月,计划于2026年7月实现首台机组投产发电,2027年全部机组建成投运程总工期72个月,计划2026年7月首台机组投产发电,2027年实现全部机组投产。
06、炎陵罗萍江抽水蓄能电站

炎陵抽水蓄能电站是位于湖南省株洲市炎陵县境内的抽水蓄能电站,是国家"十四五"重点实施的抽水蓄能项目。
该项目于2022年9月21日正式开工,总投资82.3亿元,总装机容量120万千瓦。工程建设持续推进,关键节点屡获突破。截至2026年1月8日,上水库进出水口闸门井开挖工程较计划工期提前52天安全贯通,为后续闸门安装及水库结构施工奠定基础。
目前,项目正按总体规划稳步推进,计划于2028年实现首台机组投产,2029年6月前完成全部4台机组并网发电
07、桃源木旺溪抽水蓄能电站

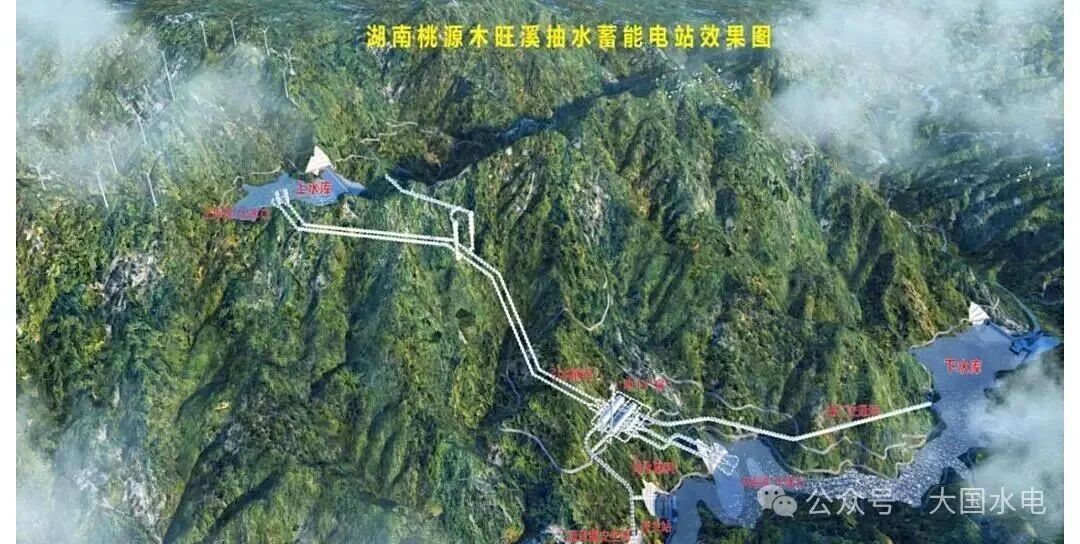

湖南桃源木旺溪抽水蓄能电站位于湖南省常德市桃源县茶庵铺镇境内,是国家“十四五”规划重点实施的清洁能源项目。该项目于2022年11月12日正式开工建设,总投资82.7亿元,装机容量为120万千瓦,由湖南桃源抽水蓄能有限公司负责建设运营,其母公司为国家电投五凌电力有限公司。
截至2025年11月,项目前期工程已取得显著进展:进场简易公路实现拉通,供电工程与第三方实验检测工程全面完成,通风兼安全洞、进场交通洞、下库导流洞、上下库连接道路、施工供电系统及业主营地场平等关键配套工程也已陆续进场施工,为主体工程的全面推进奠定了坚实基础。
根据规划,电站计划于2028年12月实现首台机组发电。
08、汨罗玉池抽水蓄能电站

汨罗抽水蓄能电站是湖南省“十四五”规划重点能源项目,位于岳阳市汨罗市川山坪镇,总装机容量120万千瓦,总投资81亿元,由国网新源公司建设运营。
主体工程于2025年11月27日正式开工建设。截至2026年1月,Q2标段关键工程——下水库竖井式溢洪洞已顺利贯通,标志着下水库永久防洪体系基本成型,为后续大坝施工与安全度汛奠定了基础。
当前工程正按总体规划推进,计划于2029年实现首台机组发电,2030年全面投产运行。

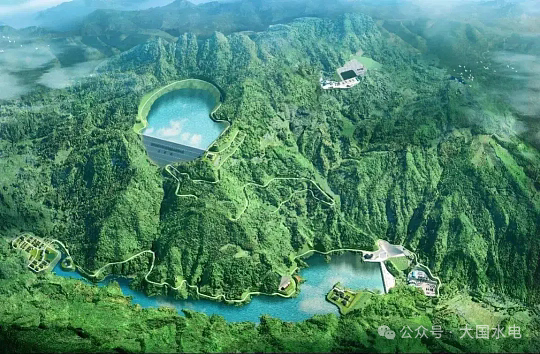

09、湖南省辰溪抽水蓄能电站

辰溪抽水蓄能电站项目位于辰溪县田湾镇选场村湖池、修溪镇八家塘村锁石坡,是湖南省“十四五”重点实施项目,也是现湖南省湘西地区唯一获得核准建设的抽蓄电站,是辰溪县历史上单体投资规模最大的项目,由中电建(辰溪)能源开发有限公司负责建设运营。
项目于2023年10月29日正式开工建设,截至2026年初,累计完成投资约35亿元,约占总投资(78.65亿元)的45%。移民房屋征拆工作已全部完成,安置区建设同步推进。目前47个作业面已全面开工,工程整体处于土建施工高峰期,各项建设工作正按计划稳步推进,计划于2028年9月实现首台机组投产发电,2029年6月全部机组建成投运。
今日要闻抽水蓄能重点前期项目
根据湖南省人民政府2025年12月公开信息,由于国家能源局2023年核定湖南2035年抽蓄投产规模上限为1300万千瓦,而湖南已建在建项目已超过此规模,包括安仁金紫仙在内的多个已完成前期工作的项目暂停核准,需待国家重新核定需求规模后才能推进。

01、安仁金紫仙抽水蓄能电站

安仁金紫仙抽水蓄能电站是《抽水蓄能中长期发展规划(2021-2035年)》"十四五"重点实施项目,位于湖南省郴州市安仁县金紫仙镇境内,装机容量120万千瓦,总投资约80-84亿元,项目由国投(湖南安仁)抽水蓄能有限公司(国投电力控股股份有限公司全资子公司)负责建设运营,是湘南地区重要的清洁能源基础设施项目。
项目已完成可研审查等全部核准前手续,但因国家政策调整(湖南已建在建抽蓄规模超过核定需求),目前尚未获得正式核准,处于暂停核准状态。
02、桂阳泗洲山抽水蓄能电站

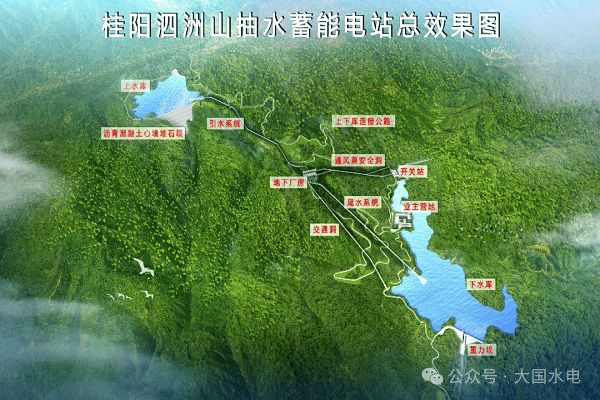

桂阳泗洲山抽水蓄能电站(亦称湖南桂阳泗洲山抽水蓄能电站)是《抽水蓄能中长期发展规划(2021-2035年)》"十四五"重点实施项目,总投资约80.8亿元,装机容量120万千瓦,位于湖南省郴州市桂阳县桥市乡境内,下水库部分区域涉及衡阳市常宁市白沙镇。项目由华电国际电力股份有限公司湖南分公司(中国华电集团)负责开发建设,是湘南地区规划的重要清洁能源基础设施项目。
项目前期工作已全面完成,可行性研究阶段枢纽布置、正常蓄水位选择、施工总布置规划三大专题报告于2023年6月通过审查,环境影响报告书于同年11月进入拟审批公示阶段。
目前,项目已完成地质探洞等前期工程,具备全部核准前手续,但因国家抽水蓄能容量政策调整暂未核准,正待释放建设容量空间。
03、苏仙飞天山抽水蓄能电站

苏仙飞天山抽水蓄能电站(亦称苏仙小溪抽水蓄能电站)是湖南省郴州市规划建设的大型抽水蓄能项目,拟选址上水库位于资兴市清江镇焦坪村,项目规划装机容量360万千瓦,投资约210亿元,若建成将成为世界最大装机容量的抽水蓄能电站之一。
项目由郴州市政府主导推进,目前处于前期研究论证阶段,尚未确定投资主体和建设运营单位。
