77亿!中广核将新建一座120万千瓦抽水蓄能电站

2026-02-13分类:水电与抽蓄 / 水电与抽蓄来源:CPEM全国电力设备管理网
【CPEM全国电力设备管理网】

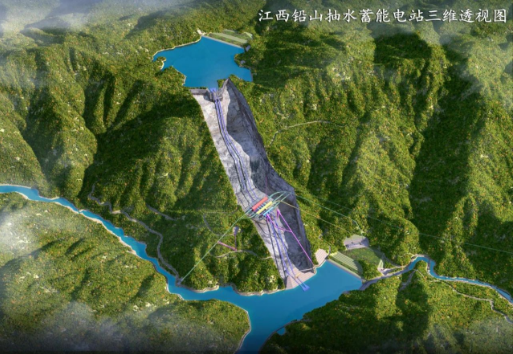

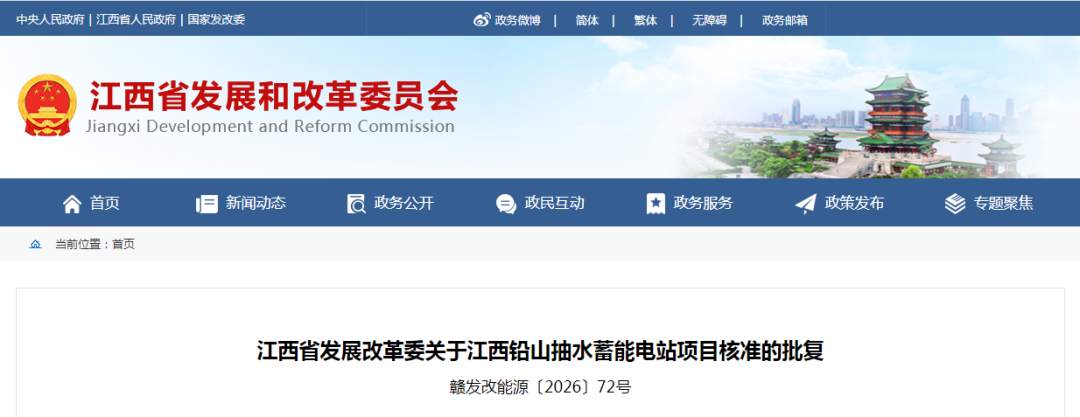

近日,江西省发展和改革委员会已正式批复同意建设江西铅山抽水蓄能电站项目,标志着该项目前期工作取得关键进展。

江西铅山抽水蓄能电站是国家“十四五”重点实施项目,也是江西省“十五五”开局之年(2026年)重点推进的重大能源工程。该项目位于上饶市铅山县武夷山镇和天柱山乡境内,总装机容量120万千瓦,总投资约77.4亿元,项目已于2023年12月获得核准。根据最新规划,项目计划于2026年12月开工建设,预计2033年建成投运。


江西省的抽水蓄能版图规划主要依据国家《抽水蓄能中长期发展规划(2021-2035年)》及本省“十四五”能源规划进行布局,目前全省已形成“1座已投运、6座在建/核准的清晰梯队。

目前江西省重点推进的抽水蓄能项目主要集中在赣北、赣南、赣东等区域,总装机规模约900万千瓦。

以下内容由大国水电整理呈现。


01

已投运

2026

1

洪屏抽蓄(一期)


江西洪屏抽水蓄能电站是江西省首座大型抽水蓄能电站,位于靖安县境内,由国家电网公司子公司国网新源控股有限公司控股开发建设,属鄱阳湖生态经济区建设的标志性工程。电站总装机容量240万千瓦,分两期建设,其中一期工程装机120万千瓦,总投资为 51.88亿元,2016年投运。


02

在建或核准

2026

1

洪屏抽蓄(二期


江西洪屏抽水蓄能电站二期工程作为国家“十四五”可再生能源发展规划重点项目,总投资84.6亿元,装机容量达180万千瓦。项目于2023年12月27日正式开工,目前建设已进入地下核心枢纽施工的关键阶段。

截至2026年1月,工程取得重大节点突破:核心构筑物主变洞上游段顺利贯通,打通了地下厂房系统施工的关键通道;1月21日,主副厂房顶拱层开挖全面完成,标志着电站地下核心枢纽全面进入主体施工阶段,为后续机电设备安装与整体工程投产奠定了坚实基础。


2

奉新


江西奉新抽水蓄能电站位于江西省宜春市奉新县会埠镇与罗市镇境内,是国家“十四五”能源规划重点项目,也是江西省第二座大型抽水蓄能电站,由国家电网公司、华能集团、国家电投三家央企与江西省投资集团共同投资建设。

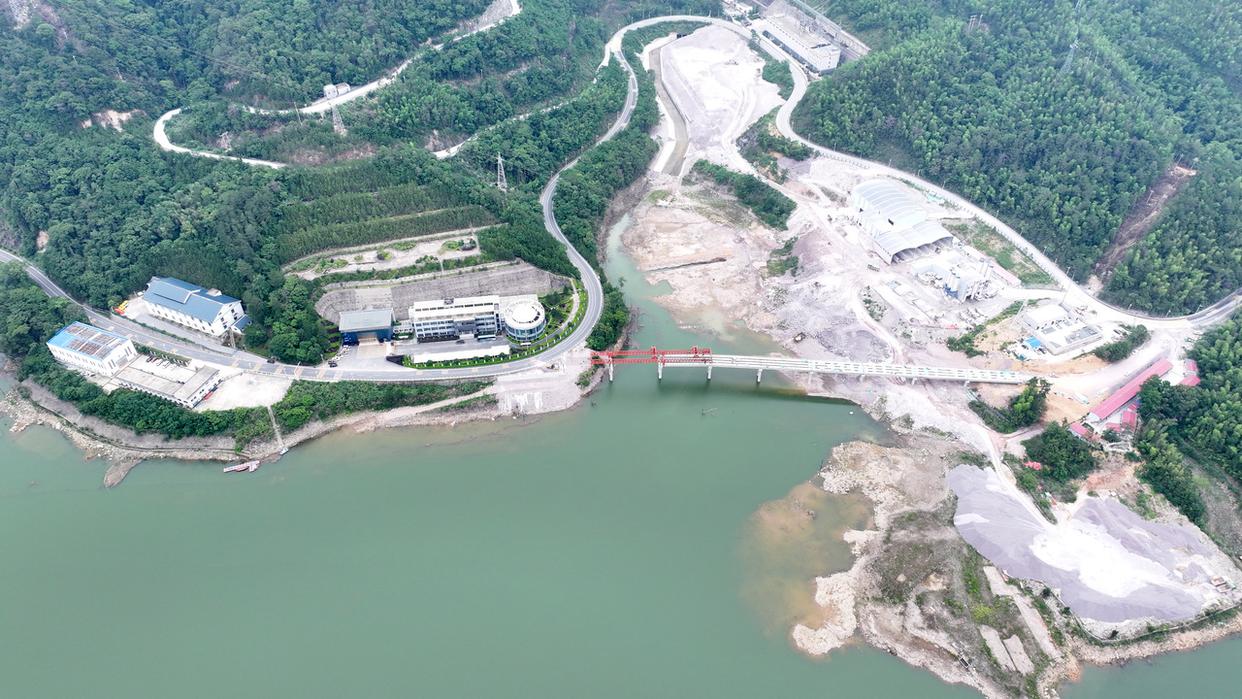

该项目于2022年3月17日正式开工,动态总投资76.39亿元,总装机容量120万千瓦,截至2025年,项目筹建期工程进度超70%,累计完成投资16.54亿元。

2026年1月31日,电站地下厂房全面开挖完成,标志着这一控制性节点工程顺利结束,为后续机电设备安装和混凝土浇筑奠定了坚实基础,预计2030年全部机组投产发电。


3

赣县

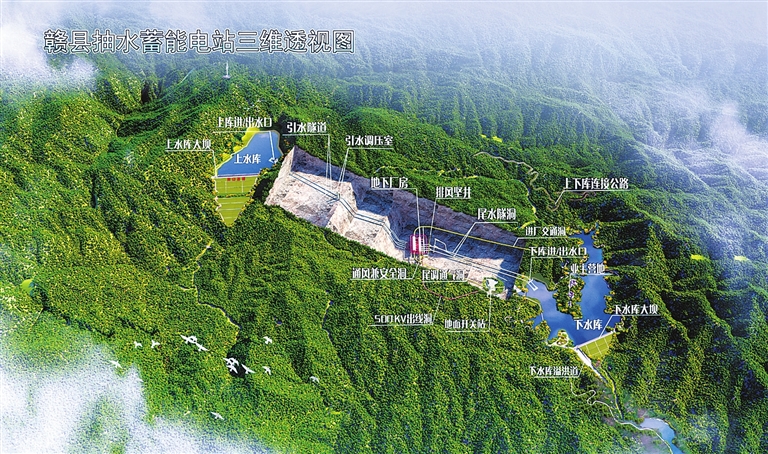

赣县抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021-2035年)》"十四五"重点实施项目,位于江西省赣州市赣县区大埠乡,该电站总投资78.55亿元,装机容量1200MW,由江西峰山抽水蓄能有限公司负责建设,2025年10月30日主体工程正式开工,首台机组计划2029年10月投产,预计2030年7月全面竣工。

近期关键节点方面,2025年12月30日,项目完成首次露天爆破作业;2026年1月3日,拌合站正式实现混凝土供应,为主体工程全面推进提供了关键材料保障。


4

寻乌


寻乌抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点项目,位于江西省寻乌县桂竹帽镇、三标乡境内,由中国长江三峡集团有限公司投资建设,总投资79.67亿元,总装机容量120万千瓦,占地面积3751.52亩。2025年7月27日项目正式启动建设;截至2026年1月,项目已完成安全监测、环境监测、工程监理等多项配套服务招标,主体工程招标即将全面展开。计划2030年12月首台机组发电,2031年9月全面投产。


5

永新


永新抽水蓄能电站是国家“十四五”重点实施项目,也是中国华能集团(由华能集团、中铁十局、中国安能及中建三局等企业共同出资设立)投资建设的首个抽水蓄能项目,项目位于江西省吉安市永新县境内,工程总投资78.23亿元,总装机容量120万千瓦。

2025年11月30日,江西永新抽水蓄能电站工程开工动员大会在吉安市永新县坳南乡举行,标志着项目正式进入建设实施阶段。目前,项目筹建期工程已全面启动,各项前期工作稳步推进。


6

遂川


遂川抽水蓄能电站是江西省“十四五”能源规划的重点项目,也是吉安市首个获批的大型抽水蓄能工程。该项目位于遂川县大坑乡与五斗江乡境内,总投资约77.4亿元,总装机容量120万千瓦。

项目于2024年4月获江西省发改委核准批复。2025年12月,江西省投资集团有限公司(江投集团)正式接替原投资主体国家能源集团,成为项目新的投资建设方。

目前,项目已完成预可研、可研审查及社会稳定风险评估等前期工作,计划于2026年启动筹建期工程,预计总工期约68个月。



分享到:
