在辽宁这片工业与能源交织的热土上,抽水蓄能电站正以其磅礴之势,重塑着东北电网的“绿色心脏”。截至2025年底,辽宁省已投运2座、核准在建5座,总规模超800万千瓦。
以下内容由大国水电整理呈现。
投产

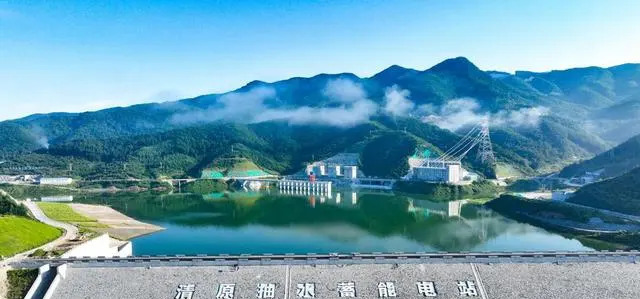

清原抽水蓄能电站位于辽宁省抚顺市,是东北地区装机规模最大的抽水蓄能电站,总装机容量达180万千瓦,总投资约109亿元。
该电站由国家电网新源集团投资,中国电建北京院、水电六局和水电八局等单位承建。项目于2016年10月核准,2023年12月首台机组投产,2025年1月实现全面并网发电。

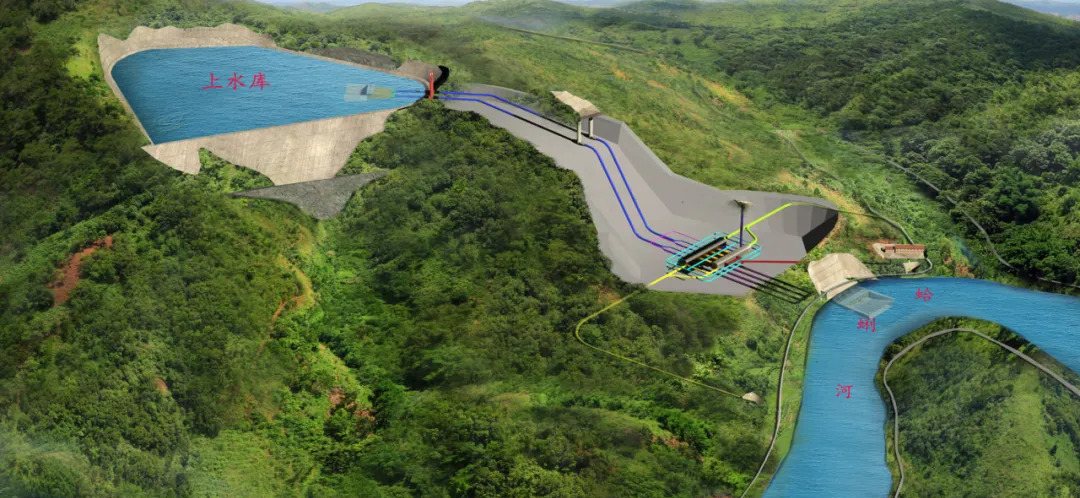

丹东蒲石河抽水蓄能电站位于辽宁省丹东市宽甸满族自治县长甸镇境内,是东北地区首座大型抽水蓄能电站,工程总投资40多亿元,由东北电网公司负责建设和管理。电站总装机容量120万千瓦,主体工程2006年8月开工,2012年2月16日首台机组投入运行。
核准或在建

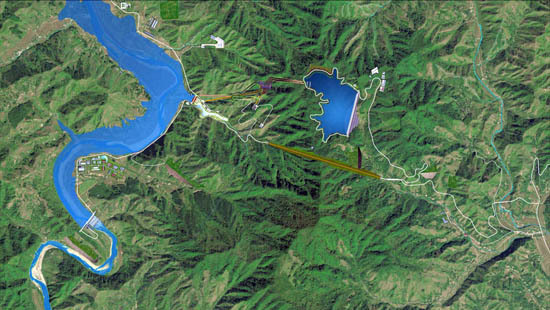

庄河抽水蓄能电站是辽宁省“十四五”期间首个核准并开工建设的大型调峰填谷水电项目,也是国家“十四五”规划明确的102个重大项目之一。电站位于大连市庄河市桂云花乡,总投资约67.98亿元,总装机容量达100万千瓦。
项目于2022年9月正式动工;2025年3月1日,地下厂房导洞工程顺利开工,标志着电站主体建设全面启动。
截至2026年1月,上水库大坝一期填筑工程已全部完成并通过验收,计划于2029年全面建成投运。

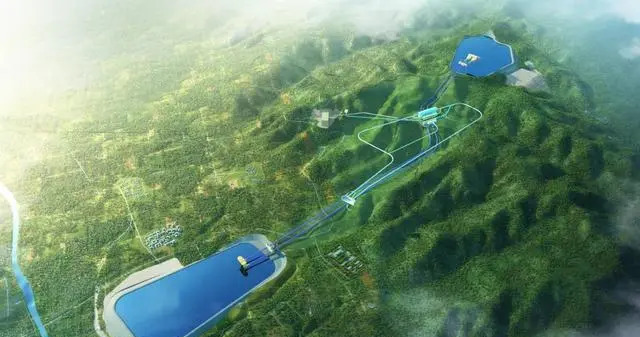

辽宁太子河抽水蓄能电站是国家能源局《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,也是东北地区在建装机容量最大的抽水蓄能电站。电站位于辽宁省本溪市本溪满族自治县和明山区境内,总投资121.45亿元,总装机容量1800兆瓦。项目于2023年12月获得辽宁省发改委核准,2024年4月7日正式开工,规划建设工期81个月,计划于2030年实现首台机组并网发电。该工程在施工中创下单月进尺203米的技术突破,为后续地下厂房、输水系统建筑物和主变洞的施工奠定了基础,

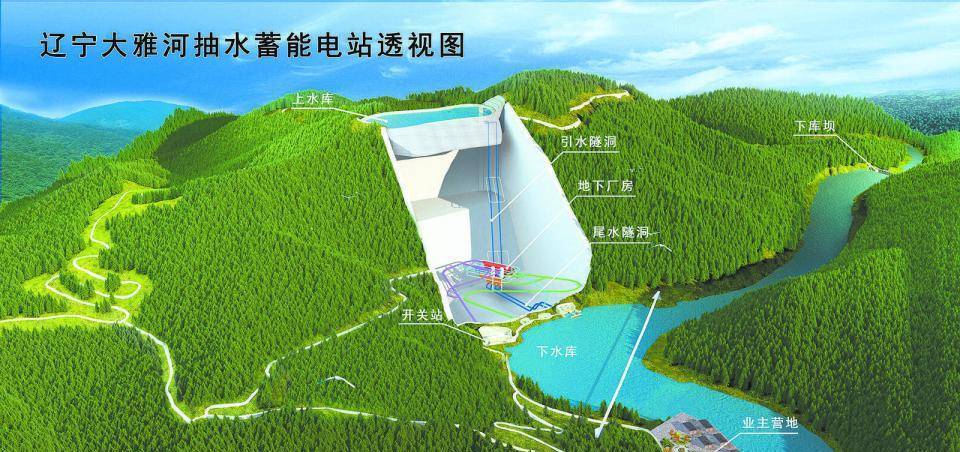

大雅河抽水蓄能电站是位于辽宁省本溪市桓仁县八里甸子镇和普乐堡镇交界处的蓄能电站工程,电站总装机容量160万千瓦,2023年2月获辽宁省发改委核准,同年3月18日正式开工。截至2025年2月,筹建期工程已完成38%,关键工程如通风洞、交通洞等已全线贯通,上水库库盆开挖、地下厂房开挖等主体工程正有序推进。
电站计划于2030年投产发电,约定竣工时间为2032年5月31日。

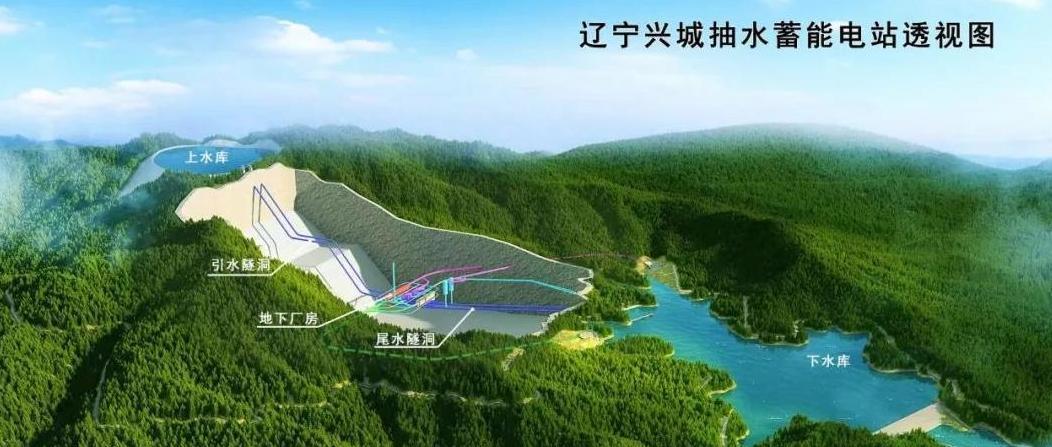

兴城抽水蓄能电站位于辽宁省葫芦岛市兴城市境内,总装机容量120万千瓦,总投资82.6亿。项目于2023年2月获辽宁省发改委核准,同年3月18日正式开工建设,截至2025年底,上水库大坝已填筑至410米高程,累计填筑方量49万立方米。
计划2027年9月完成整体填筑,首台机组计划于2030年1月投产发电。

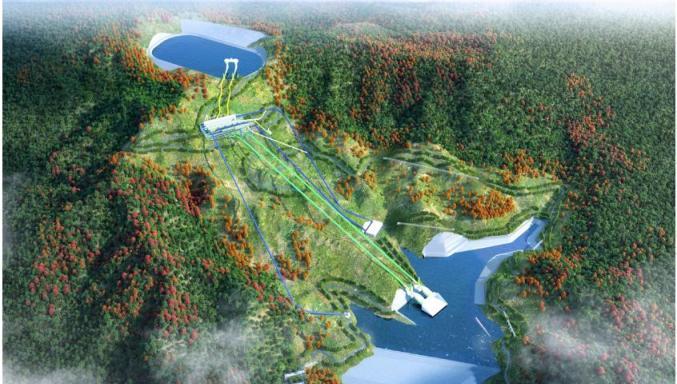

辽宁朝阳抽水蓄能电站是《抽水蓄能中长期发展规划(2021—2035年)》明确的“十四五”重点实施项目,也是朝阳市近年来体量最大、备受瞩目的单体项目。电站位于辽宁省朝阳市境内,总装机容量130万千瓦,总投资约94.6亿元。
项目于2023年12月获得核准,2024年3月18日正式开工建设。截止2月,朝阳抽水蓄能电站进厂交通洞已全线贯通,为大型设备运输打开了生命线。
根据规划,首台机组计划于2029年8月底发电,2030年8月底所有机组全部投产。
