2.1亿级大单公示!张掖140万千瓦抽蓄电站机电安装中标候选人揭晓
9月3日,甘肃张掖抽水蓄能电站机电安装及厂房装修工程中标候选人公示正式发布。该项目的推进,标志着这座三峡集团西北地区首座抽蓄电站正式向机组安装阶段迈进。
三家企业入围,报价差距不足200万
根据公示内容,本标段共产生三名中标候选人,报价呈现高度趋同态势,最大价差仅约192万元,凸显出头部企业在抽蓄机电安装领域的成熟度与成本管控能力。
中标候选人第1名
中国水利水电第十四工程局有限公司
投标报价:21,067.54万元
中标候选人第2名
中国水利水电第四工程局有限公司
投标报价:21,083.26万元
中标候选人第3名
中国葛洲坝集团机电建设有限公司
投标报价:21,064.07万元
项目背景:三峡集团西北首座抽蓄电站
甘肃张掖抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035年)》"十四五"重点实施项目,也是三峡集团在西北地区布局的首座抽水蓄能电站,由中国长江电力股份有限公司独资设立的长电(张掖)能源发展有限公司负责投资建设与运营。

电站关键参数
总装机容量:140万千瓦
机组配置:4×350MW
工程总投资:96.26亿元
额定水头:573米

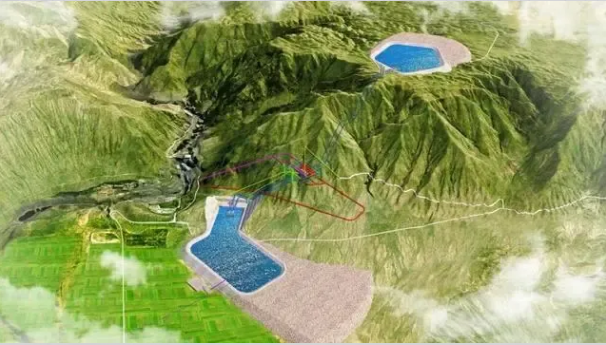

电站位于甘肃省张掖市境内,上水库坐落于肃南县,下水库位于甘州区,距张掖市区直线距离约28公里、公路里程约35公里。电站属日调节抽水蓄能电站,为一等大(1)型工程,枢纽主要由上水库、下水库、输水系统、地下厂房系统及地面开关站组成,安装4台单机容量35万千瓦的可逆式水泵水轮发电机组,拟通过两回330千伏线路接入甘州750千伏变电站。
电站设计年发电量约16.37亿千瓦时,年抽水电量约21.83亿千瓦时。项目自2022年开工建设,目前主体工程土建施工已进入高峰期,上下水库大坝填筑、地下厂房开挖等关键节点相继完成,计划于2029年实现全部机组投产发电。
项目建成后,将主要承担甘肃电网调峰、填谷、储能、调频、调相及紧急事故备用等任务,每年可消纳富余风电、光伏电量约23亿千瓦时,对优化河西地区能源结构、保障电网安全稳定运行、服务"双碳"目标落地具有重要战略意义。
