84亿南江兴马抽蓄项目公司注册,川投能源联合体强势落子川东北
2026年9月1日,"川能(南江)抽水蓄能开发有限公司"在四川省巴中市南江县正式注册成立,注册资本33000万元——这是又一个由地方国资联合体主导的抽蓄项目公司浮出水面,也意味着历经六年前期工作的南江兴马抽水蓄能电站,正式从"前期跑前期"转入"公司化运作推进"阶段。

一、项目公司核心信息

公司全称:川能(南江)抽水蓄能开发有限公司
注册资本:33000万元
成立日期:2026年9月1日
注册地:四川省巴中市南江县兴马镇马社区红桥街268号
法定代表人:刘胜金
二、项目核心档案:南江兴马抽水蓄能电站
项目地点:四川省巴中市南江县兴马镇
装机容量:140万千瓦(4×35万千瓦)
工程等级:一等大(1)型
项目总投资:约83.41亿元
满发利用:6小时
施工工期:72个月(6年)
当前阶段:可行性研究阶段,三大专题已通过审查
功能定位:四川电网调峰、填谷、储能、调频、调相及紧急事故备用

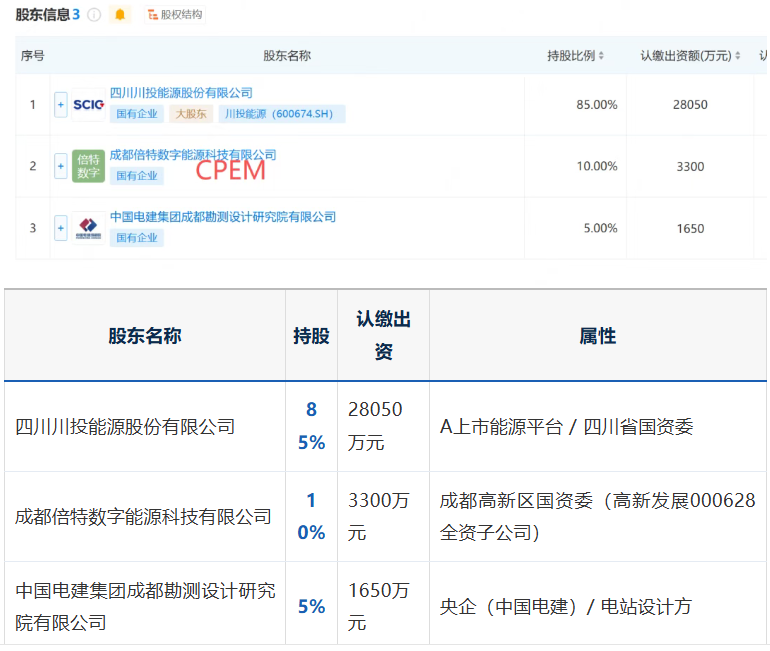

三、又一个地方国资进入抽蓄市场——三大股东拆解
项目公司股东由"省级上市能源平台 + 地方国资 + 央企设计院"联合组成,是新一阶段抽蓄项目落地的典型架构:

解读:省级国资川投能源主导推进,叠加成都高新区国资+央企设计院参股——这是抽蓄项目"省级+地方+央企"三方共担风险、共享收益的标志性架构。
四、项目推进时间线:从前期跑前期到公司化运营
时间 关键节点
2020年 启动南江抽水蓄能项目前期工作
2023.10 获四川省发改委确认项目开发主体
2023.12 与南江县人民政府签署投资协议
2024.05 与中国电建成都院签署预可研+可研两阶段勘察设计合同
2024.09 预可研报告获水电水利规划设计总院正式评审意见
2026.08 可研阶段"三大专题"(蓄水位/施工总布置/枢纽格局)通过审查
2026.09.01 项目公司"川能(南江)抽水蓄能开发有限公司"注册成立
五、行业观察:又一个地方国资"卡位"抽蓄
南江抽蓄项目背后还有一段资本运作故事——2025年2月,原川投集团与原四川能投集团新设合并组建四川能源发展集团,该项目原由原"四川能投电力"开展前期工作,为化解上市公司川投能源与控股股东旗下公司的同业竞争,由川投能源按关联交易程序承接南江抽蓄项目,并向能投电力支付前期已发生费用及利息合计约5852.41万元。
从更宏观视角看,这是2026年以来又一家由地方国资主导设立的抽蓄项目公司:从关岭下坝、水城野龙龙,到河南、四川、湖北、江苏、福建,多地"省属国资+央企/上市公司"联合体已密集成立项目主体公司。抽水蓄能作为电力系统调节资源的核心入口,正吸引越来越多的地方国资"跑步进场"。
