近日,江西寻乌抽水蓄能电站主体土建及金属结构安装工程中标候选人公示正式发布,这场国内顶尖水利水电施工企业同台竞技的核心标段招标,最终呈现出令人咋舌的“神仙打架”局面——三家头部央企的投标报价差距被压缩到了史无前例的万元级别,抽蓄行业“内卷”程度再次刷新行业认知。

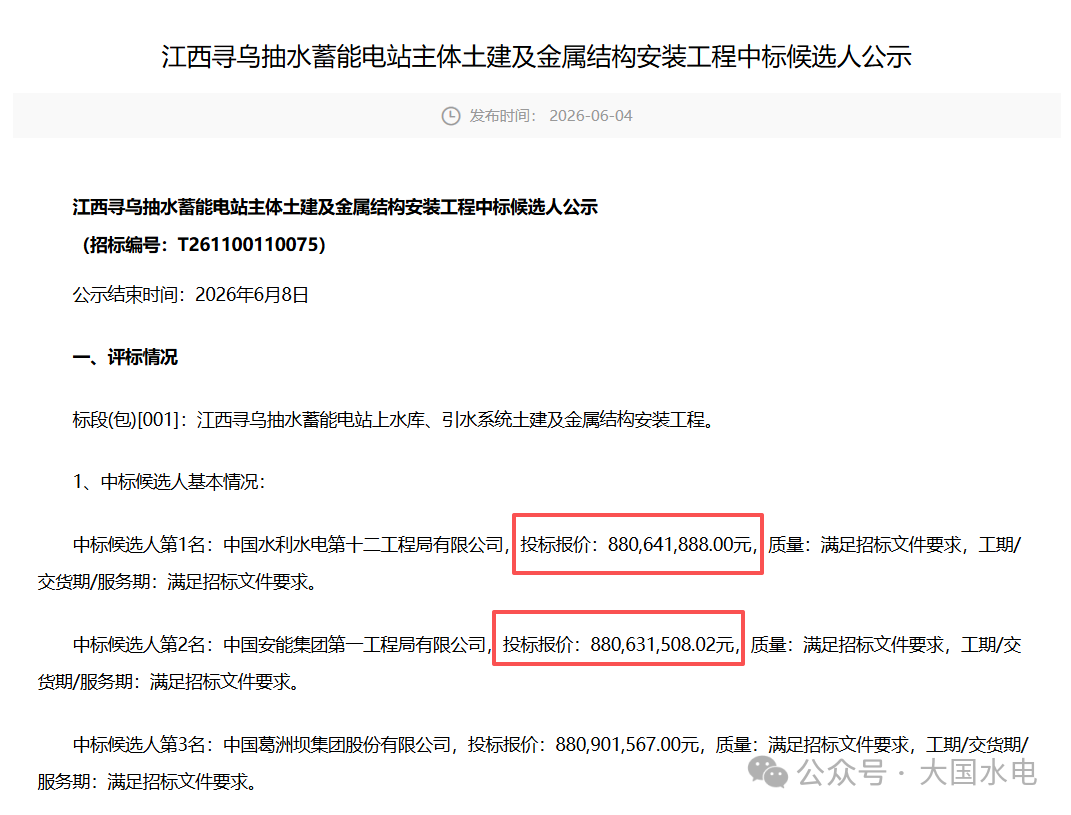

本次公示的[001]标段涵盖上水库、引水系统土建及金属结构安装工程,是电站主体工程中工程量最大、技术要求最高的核心标段之一。
公示信息显示,中国水利水电第十二工程局有限公司以880641888.00元的报价位列第一中标候选人,中国安能集团第一工程局有限公司紧随其后,报价为880631508.02元,两者仅相差10379.98元。相对于近8.81亿元的总标的额,这一价差几乎可以忽略不计。排名第三的中国葛洲坝集团股份有限公司报价为880901567.00元,比第二名高出270058.98元,约27万元。三家企业的报价全部集中在8.806亿元至8.809亿元的极窄区间内。

这三家企业均是国内抽水蓄能建设领域的“国家队”主力,拥有数十年大型水利水电工程施工经验和成熟的核心技术体系。在如此高门槛、高专业度的工程招标中,报价能精准到万元级别,充分说明当前抽蓄市场竞争已经进入了“刺刀见红”的白热化阶段。为了抢占“十四五”抽蓄建设窗口期的市场份额,头部企业在成本管控上已经做到了极致,每一分钱的报价都经过了反复测算和精细化考量,行业普遍进入“微利竞标”时代,部分企业甚至为了维持团队运转和市场布局选择“保本拿项目”。这种极致的价格竞争,一方面反映了抽蓄行业的高景气度吸引了大量优质资源涌入,另一方面也折射出施工企业面临的巨大生存压力。
江西寻乌抽蓄电站项目最新进度
江西寻乌抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,也是中国长江三峡集团在江西投资建设的首个抽蓄项目,同时还是寻乌建县以来单体投资最大的项目,总投资达79.67亿元。

▲ 寻乌抽水蓄能电站效果图
电站位于江西省赣州市寻乌县桂竹帽镇、三标乡境内,总装机容量120万千瓦,安装4台单机容量300兆瓦的单级混流可逆式水泵水轮机组,采用中部式地下厂房开发方案,上、下水库大坝均为混凝土面板堆石坝,上水库调节库容1134万立方米,下水库调节库容1128万立方米。
项目于2025年7月27日正式开工建设,工程总工期约70个月,计划2030年12月实现首台机组发电,2031年9月4台机组全面投产。电站建成后,年发电量可达15.1亿千瓦时,可满足约75万户家庭的年用电需求,年节约标准煤47万吨,将承担江西电网调峰、填谷、储能、调频、调相和紧急事故备用等重要任务,对提升赣南革命老区能源保障能力、构建清洁低碳的现代能源体系具有重要意义。
随着寻乌抽蓄电站主体工程的全面启动,国内抽蓄建设的“内卷”大潮还将持续上演,未来如何在激烈的市场竞争中实现工程质量、施工安全与企业效益的平衡,将是所有抽蓄施工企业需要共同面对的核心课题。
