2026年5月11日,国家能源集团湖北松滋抽水蓄能电站主体工程正式开工建设,标志着这座总投资超80亿元的"电网超级充电宝"进入全面施工阶段。

图源三峡论建
项目基本概况
建设单位:国能湖北松滋抽水蓄能有限公司(国家能源集团长源电力股份有限公司全资子公司)

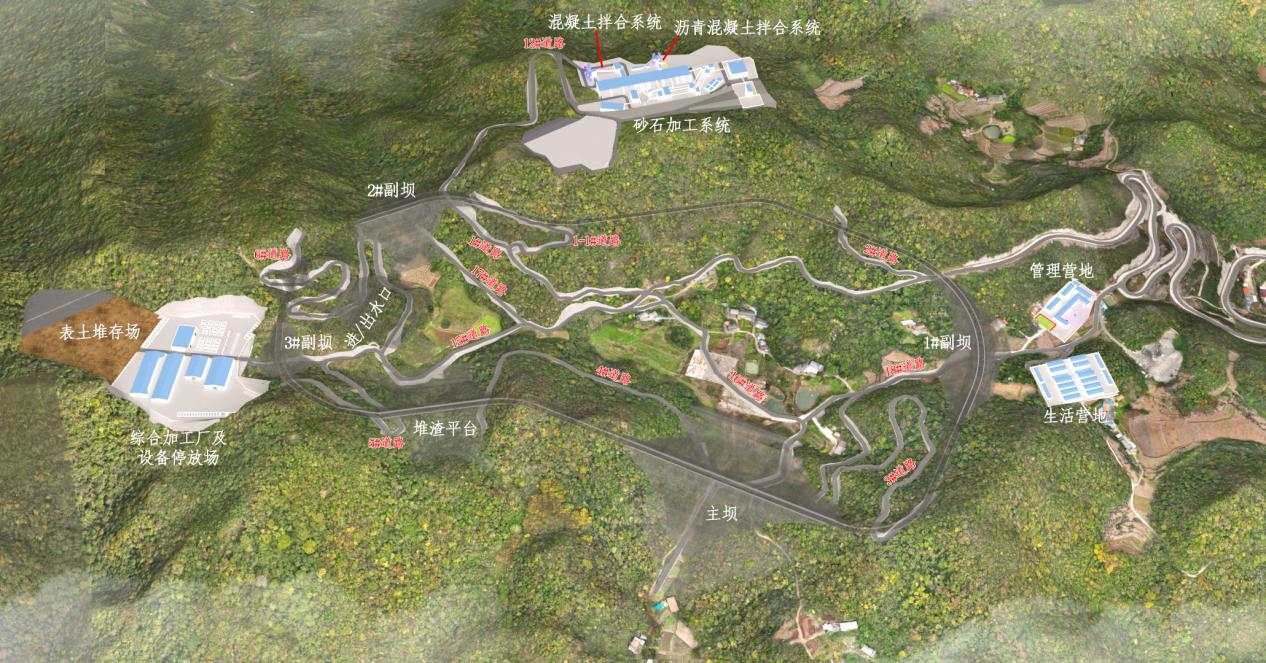

项目效果图,图源三峡论建
地理位置:湖北省荆州市松滋市卸甲坪土家族乡,上水库位于凤凰埫,下水库位于红岩河中上游
总投资:81.98亿元
装机规模:总装机容量1200MW,安装4台单机容量300MW的单级混流可逆式水泵水轮机组
额定水头:378.00米,输水线路水平距离约1011米,距高比2.675
水库参数:
设计指标:年发电量13.4亿千瓦时,年抽水电量16.4亿千瓦时,综合利用小时数约1000小时
建设进度与时间节点
2021年9月:列入国家能源局《抽水蓄能中长期发展规划(2021-2035)》"十四五"重点实施项目
2022年9月19日:获湖北省发改委项目核准
2024年8月:通过国家能源集团投资决策
2024年12月5日:举行开工仪式,筹建工程启动建设
2026年1月12日:全长973米的通风兼安全洞提前三个月贯通,为主体工程开工奠定基础
2026年5月11日:主体工程正式开工建设
计划2030年10月:首台机组投产发电
计划2031年10月:全部机组投产发电
