2026年4月28日,云南泸西抽水蓄能电站筹备期工程开工仪式在红河州泸西县向阳乡项目现场举行,标志着这一云南省"重中之重"项目正式进入实质性建设阶段。

(图源:滇南客笺)
该项目由中国电建集团昆明勘测设计研究院有限公司100%投资建设并运营,是中国电建在云南自主开发的首个大型抽水蓄能电站,也是中国电建"投建营一体化"战略在清洁能源领域的重要实践。

(图源:云南能源局)
项目核心参数
总装机容量:210万千瓦(云南省抽水蓄能中长期规划中装机容量最大的项目)
机组配置:6台单级立轴单转速混流可逆式蓄能机组,单机容量35万千瓦
技术指标:额定水头663米,连续满发小时数8小时
总投资:约121.36亿元,其中项目资本金24.33亿元(占总投资20%),由中国电建自筹,其余资金通过银行贷款解决
建设周期:77个月,计划2032年全部建成投产

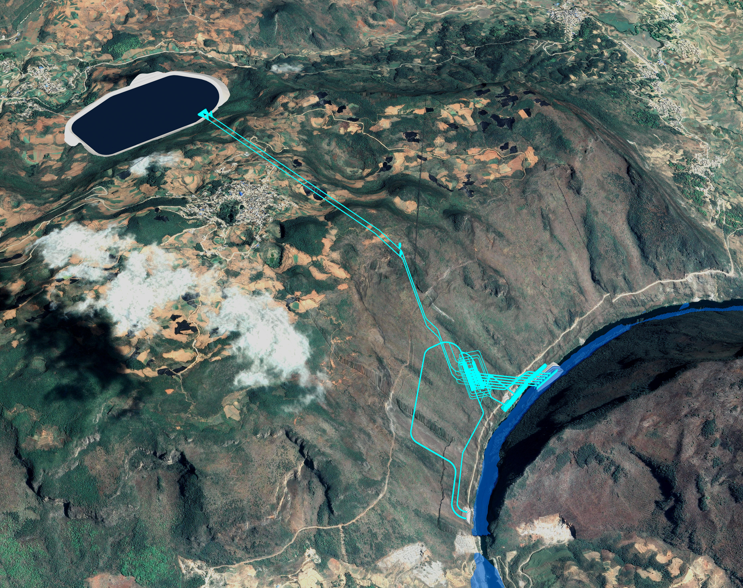

枢纽工程:主要包括上水库、下水库、输水系统、地下厂房和地面开关站等
项目重要意义
电站建成后将主要承担云南电网的调峰、填谷、储能、调频、调相和紧急事故备用等六大核心任务:
每年可吸纳低谷电量约28.45亿千瓦时,提供高峰电能约21.34亿千瓦时
每年可减少标准煤消耗约130.2万吨,减排二氧化碳约340万吨
有效缓解云南电网调峰运行压力,保障电网安全稳定运行
促进滇南地区大规模新能源消纳,助力构建"风光水火储"多能互补的新型电力系统
为红河州发展"绿电+先进制造业"、推动产业转型升级注入强劲动力
服务国家西电东送战略,提升区域电力系统运行经济性
项目进展回顾
2021年11月23日:中电建(泸西)抽水蓄能开发有限公司成立
2025年3月7日:取得《建设项目用地预审与选址意见书》
2025年5月13日:获云南省发展和改革委员会核准批复
2025年10月30日:中国电建董事会正式批准投资建设该项目
2025年12月:临时用地(一期)获得红河州自然资源和规划局批复
2026年4月9日:中国电建昆明院中标项目设计采购施工(EPC)总承包工程
2026年4月28日:筹备期工程正式开工
该项目的开工建设,标志着中国电建在抽水蓄能领域从传统的工程承包商向"投资-建设-运营"全产业链服务商转型迈出了坚实一步,也将进一步巩固中国电建在国内抽水蓄能市场的领先地位。
