我国首次!新能源及储能“涉网性能缺陷”直接纳入电力重大事故隐患法定判定标准

2026-04-10分类:CPEM推荐 / CPEM推荐来源:CPEM全国电力设备管理网
【CPEM全国电力设备管理网】

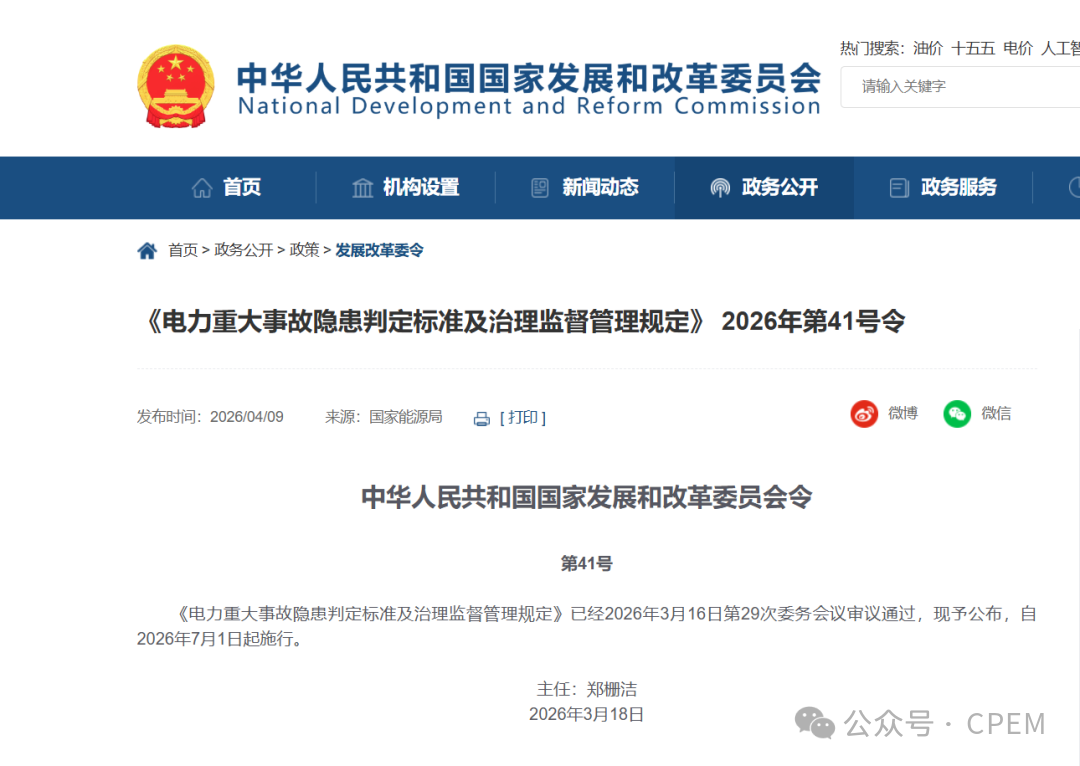

2026年4月9日国家发改委发布的第41号令,是我国首次将新能源及储能的涉网性能缺陷直接纳入电力重大事故隐患法定判定标准,实现了“技术要求-监管红线-法律责任”的全链条刚性闭环,彻底终结了集中式风光储电站 “重并网验收、轻运行合规”的宽松监管时代。




一、新规核心监管逻辑与行业影响


(一)监管本质的根本性转变


新规将并入220千伏及以上电压等级的风光储电站的涉网性能缺陷,从“电网企业的技术考核要求”升级为“法定的重大事故隐患判定标准”,核心转变体现在三点:


责任主体升级:从过去的运维团队、技术部门,升级为企业主要负责人为第一责任人,直接挂钩个人罚款、企业停业整顿乃至刑事责任,实现了 “企业主体责任、一把手首责” 的法定压实。


 监管周期全覆盖:从过去的 “并网前一次性验收”,延伸至项目全生命周期运行阶段,只要运行中出现涉网能力不达标、控制系统未按要求投运、试验过期失效,任一情形均直接判定为重大隐患,无缓冲空间。


处罚力度刚性拉满:突破了过往电网企业的考核罚款模式,直接对接《安全生产法》,设置阶梯式处罚:


主要负责人未履职:限期改正处2-5万元罚款,逾期不改处5-10万元罚款;


企业未消除隐患:处5万元以下罚款,拒不执行的责令停建停产停业整顿,责任人处5-10万元罚款;


构成犯罪的,直接依照刑法追究刑事责任。


(二)核心适用范围与行业影响


精准监管对象:仅针对并入220千伏及以上电压等级的集中式风电场、光伏电站、电化学储能电站,110千伏及以下电压等级的项目暂不纳入本条款红线,但需警惕地方能源监管部门的延伸监管要求。


行业洗牌效应:新规将倒逼行业从“成本优先”转向“安全合规优先”,淘汰一批为压缩成本削减涉网性能、简化并网试验、运行中擅自退出AGC/AVC控制系统的项目,设备商、EPC、运维方的合规能力将成为核心竞争力。


电网协同深化:彻底明确了风光储电站作为新型电力系统核心主体的安全责任,从“被动接受电网调度” 转向“主动具备电网支撑能力”,与新型电力系统“源网荷储协同”的发展方向高度契合。


二、三大重大隐患红线的核心内涵与合规标准


新规明确,以下任一情形即判定为重大隐患,风光储电站必须逐条对标、零缺口合规。

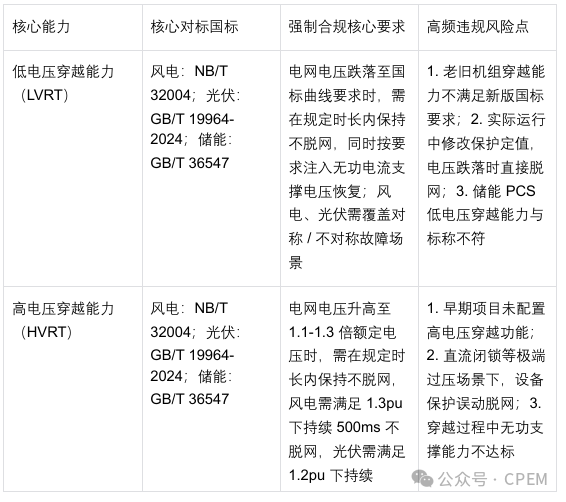

红线一:不具备国家标准规定的5项核心电网


支撑能力

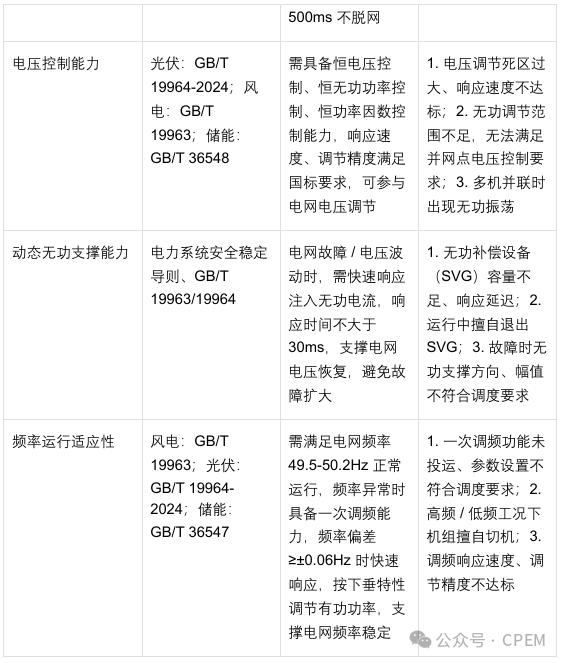

这是新规的技术核心,5项能力缺一不可,且必须满足现行国家标准的强制要求,核心对标标准与合规要点如下:





红线二:未按电力调度机构要求将有功功率控


制系统(AGC)、无功电压控制系统(AVC)


投入运行


这是运行阶段的核心管理红线,核心合规要点:


“应投必投” 是底线:AGC/AVC系统必须按调度指令全程投入自动运行模式,严禁擅自切至手动模式、修改控制参数、屏蔽调度指令,严禁以“设备检修”“发电计划”为由长期退出。


调节性能必须达标:不仅要投运,更要满足调度机构对AGC的响应速度、调节精度、调节速率,AVC的电压调节偏差、响应时间的考核要求,性能不达标等同于 “未按要求投运”。


退出必须履行法定程序:因设备检修、故障需临时退出的,必须提前向调度机构申请,获批后方可退出,且需在规定时限内恢复投运,严禁 “先退出、后报备”


红线三:未按国家标准要求完成并网试验


这是全生命周期的合规基础,核心合规要点:


试验全覆盖:必须完成国标要求的全项并网试验,包括但不限于:高低电压穿越试验、一次调频试验、AGC/AVC调节性能试验、无功支撑能力试验、频率/电压适应性试验,严禁缺项、漏项。


试验主体合规:试验必须由具备相应资质的第三方检测机构完成,试验报告需符合电网企业和能源监管部门的备案要求,严禁企业自检自证、伪造试验报告。


试验时效性:不仅是并网前的首次试验,设备技改、软件版本升级、控制参数重大调整后,必须重新开展并网试验,重新备案;老旧项目需对标新版国标,补充完成缺失的试验项目,确保试验结果与实际运行性能一致。


三、7月1日施行前的过渡期紧急落地动作


距离新规施行仅剩不足3个月,风光储电站必须按 “先排查、再整改、后闭环” 的节奏,完成紧急合规处置,避免7月1日后直接触发重大隐患认定。


第一阶段:全维度合规大排查(4月内完成)


以场站为单位,组建“技术+运维+安全”专项小组,完成拉网式排查,形成“一电站一清单、一问题一责任人”的隐患台账,核心排查内容:


技术能力排查:对标5项核心电网支撑能力,核查机组/储能PCS的涉网性能参数、历史运行数据、故障录波数据,重点排查老旧机组穿越能力不足、一次调频功能未投、SVG容量不足等问题;


控制系统排查:核查AGC/AVC系统近6个月的投运率、调节性能达标率、调度指令执行记录,排查擅自退出、参数修改、手动运行等违规情况;


 试验合规性排查:全面梳理并网试验报告,核查试验项目是否齐全、试验机构是否具备资质、试验结果是否符合现行国标,技改后是否重新完成试验,是否存在试验报告过期、缺项、与实际运行不符的问题;


管理机制排查:核查企业主要负责人是否建立重大隐患排查治理工作机制,是否明确隐患排查、上报、治理、闭环的全流程制度,是否落实责任人与考核机制。


第二阶段:分级分类整改闭环(5-6月中旬完成)


针对排查出的问题,按“紧急重大、一般隐患、长效优化”分级整改,确保6月底前全部核心问题清零:


紧急重大问题立行立改:针对无高低压穿越能力、AGC/AVC长期未投运、无有效并网试验报告的问题,立即制定整改方案,6月中旬前完成设备升级、功能投运、补充试验,确保核心红线零缺口;


一般隐患限期整改:针对参数设置不达标、调节性能不足、试验报告部分项不符合新国标的问题,明确整改时限、责任人和验收标准,6月底前完成参数优化、性能调试和报告补充;


技术整改难点专项攻坚:针对老旧机组涉网性能无法满足新国标的,立即对接设备厂商开展技改升级,无法短期完成技改的,需提前向能源监管部门和调度机构报备,制定停机整改计划,严禁 “带病运行”;


管理机制补短板:由企业主要负责人牵头,正式发布重大隐患排查治理工作制度,明确 “日巡检、周排查、月复盘” 的工作机制,建立隐患台账闭环管理流程,将合规责任落实到岗位、个人。


第三阶段:预验收与备案准备(6月下旬完成)


完成整改后,组织第三方检测机构、技术专家开展预验收,对标新规逐条核查,确保无遗漏、无死角;


针对核心涉网性能、并网试验、控制系统投运情况,形成合规备案报告,提前向属地能源监管部门和电网调度机构报备;


组织场站全员开展新规专项培训,重点培训重大隐患判定标准、岗位合规职责、应急处置流程,确保全员知晓红线、守住底线。


四、全生命周期长效合规管理体系建设


新规施行后,风光储电站的合规管理将从 “一次性整改” 转向 “常态化管控”,必须建立四大长效机制,实现全生命周期合规。


(一)建立涉网性能常态化监测与校验机制


搭建场站涉网性能在线监测平台,实时监控高低压穿越保护定值、AGC/AVC投运率、一次调频参数、SVG运行状态、频率电压适应性,设置红线预警阈值,出现异常立即告警、闭环处置;


 建立年度涉网性能校验机制,每年至少开展一次全项涉网性能检测,每季度开展一次核心指标抽检,设备技改、软件升级后必须重新完成全项试验,确保运行性能始终符合国标要求;


严格执行调度指令管理制度,AGC/AVC系统的参数修改、临时退出,必须履行 “申请-审批-执行-恢复-报备”全流程闭环,留存完整档案,严禁任何无审批的操作。


(二)压实全链条主体责任体系


明确一把手第一责任:企业主要负责人每季度至少主持召开一次重大隐患排查治理专题会议,审定隐患治理方案,保障整改资金投入,对隐患闭环治理负总责;


厘清各环节责任边界:明确投资方、设备厂商、EPC总包、运维单位的合规责任,在采购合同、运维协议中明确涉网性能的质保条款、合规责任和违约罚则,避免出现问题后推诿扯皮;


建立合规考核与追责机制:将重大隐患合规管理纳入场站全员绩效考核,对擅自退出控制系统、修改参数、瞒报隐患的行为,严肃追责问责;对合规管理到位的团队和个人,给予相应激励。


(三)完善隐患排查治理与上报机制


严格执行“排查-登记-治理-验收-销号”的全流程闭环管理,建立重大隐患双台账,内部台账与向监管部门上报的台账一致,严禁瞒报、谎报、迟报重大隐患;


新规施行后,一旦发现重大隐患,必须在3个工作日内向属地能源监管部门和调度机构报告,立即制定 “一隐患一方案”,明确治理措施、责任人员、资金保障、完成时限和应急预案,必要时立即停机停运,严禁隐患未消除前强行运行;


建立隐患治理复盘机制,重大隐患闭环后,深入分析问题根源,从技术、管理、制度层面完善防控措施,避免同类问题重复发生。


(四)强化应急处置与合规保障能力


制定重大隐患专项应急预案,针对电网故障下涉网性能异常、控制系统失灵、调度指令执行异常等场景,制定专项处置流程,定期开展应急演练,提升场站应急处置能力;


建立技术支撑体系,与具备资质的第三方检测机构、设备厂商、电力科研院所建立长期合作,及时跟进国标更新、监管要求变化,定期开展技术升级和人员培训,确保场站技术能力始终满足合规要求;


完善合规档案管理,将并网试验报告、涉网性能检测记录、AGC/AVC投运记录、调度指令执行记录、隐患排查治理台账、培训记录等,全流程归档留存,档案保存期限不低于项目全生命周期,确保监管检查时可追溯、可核查。


五、不同市场主体的差异化核心应对要点


项目投资方/业主单位:核心是落实第一责任人职责,保障合规整改的资金投入,建立全集团统一的合规管理体系,将重大隐患合规纳入项目投运、并购、转让的核心前置条件,杜绝收购 “带病项目”;


设备厂商(风机、逆变器、储能 PCS、SVG):核心是对标最新国标,升级设备涉网性能,确保出厂设备全面满足5项核心能力要求,为存量项目提供合规技改方案,同时向业主提供完整的设备参数、试验报告和技术支撑;


EPC 总包单位:核心是在项目设计、建设阶段,将新规要求纳入设计规范和采购标准,杜绝为压缩成本削减涉网设备配置,项目并网前完成全项合规试验,向业主移交完整的合规档案;


运维单位:核心是建立常态化合规巡检机制,严格执行调度指令,严禁擅自修改设备参数、退出控制系统,及时发现并上报隐患,配合完成整改闭环,留存完整的运维记录,确保运行阶段全流程合规。
