2026年8月19日,中国电建阳光采购网发布《南方分公司智慧场站建设工程项目邀请谈判采购公示》。本次采购涉及南方分公司所属3座新能源场站的智慧化改造工程,智慧化建设定级均为L1级。
项目核心信息一览
项目名称:南方分公司智慧场站建设工程项目
采购编号:PC-0307-26J6-FP0075
采购人:中电建新能源集团股份有限公司南方分公司
采购方式:邀请谈判采购(框架协议短名单)
智慧化定级:L1级(共3座场站)
服务期限:合同签订后90天
公示期限:2026年8月19日14:20 至 2026年9月19日14:40
一、建设规模:3座场站、250MW总装机
本项目共划分3个包件,覆盖风电、光伏两大新能源类型,总装机规模达250MW,分布于广西、海南两省区:
包件1|广西桂林越城岭风电场 风电 · 200MW

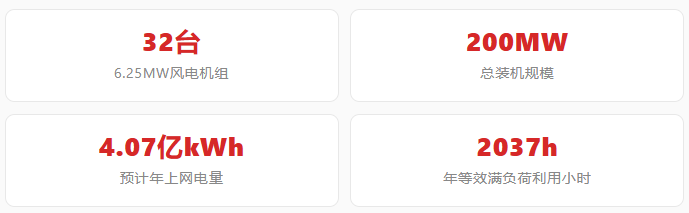

位于桂林市资源县河口乡境内,场区面积约30km²,海拔高度800m—1280m。项目于2022年12月11日开工,2025年2月28日全部建成投产。

配套新建一座220kV升压站,采用室内GIS设备、单母线分段接线,设4个设备间隔,站内装设2台100MVA油浸自冷式主变压器,以1回220kV线路送出。
包件2|海南东方戈枕光伏电厂 农光互补 · 30MW

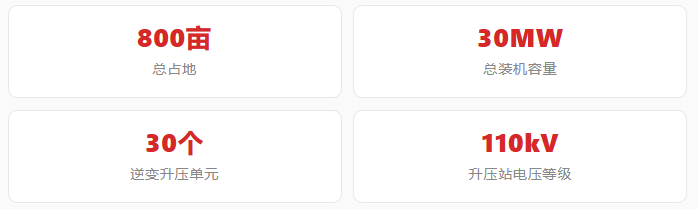

位于海南省东方市大田镇戈枕村,为农光互补发电项目,总占地800亩,总装机容量30MW。

每10个逆变升压单元汇流1回35kV集电线路,经3回35kV线路汇流至110kV升压站,以1回110kV架空线路接入南方电网变电站。站内包含综合楼、配电室、SVG、事故油池、消防水泵房等设施。
包件3|海南文昌西点光伏电厂 渔光互补 · 20MW

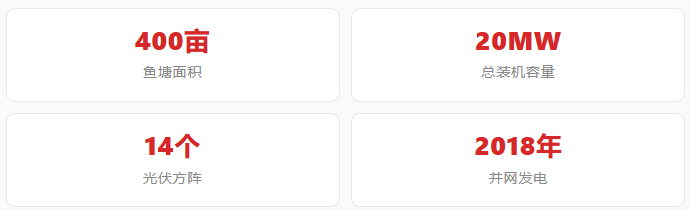

位于海南省文昌市翁田镇,为渔光互补光伏项目,建设地点为堆头山村詹家鱼塘(面积400亩),总装机容量20MW,2018年6月26日并网发电。

全站14个光伏方阵,经逆变、箱变升压至35kV,7台箱变并联为1个联合进线单元,通过2回集电线路接入35kV开关站,以1回35kV线路送至110kV宝邑站。
二、建设定级与采购内容:均按L1级智慧化标准改造
本次采购以中电建新能源集团股份有限公司智慧场站建设框架采购入围集中采购项目为基础,3座场站智慧化建设定级均为L1级,主要建设内容包括:
▶智能安防辅控系统:
视频监控(含安全类视觉智能识别)、周界防护、门禁、消防、动环监控
▶智能巡检系统:
开关站内设备区摄像头视频智能巡检、一定场景的智能联动
▶设备采购与安装:
场站侧智慧化改造所需的设备硬件、软件、物料,含管线敷设及设备基础等施工
▶平台集成:
场站侧智能运维平台(场站运检、物联接入、智能算法等核心模块)系统集成,与区域平台接入联调
▶数据互通:
与场站第三方系统及上层区域平台数据互通,接入区域智能运维平台
▶培训与运维保障:
运维人员操作培训、试运行期技术支撑、质保期内硬件运维服务
关于L1级智慧化定级:根据中电建新能源集团《新能源场站智慧化分级管理办法(试行)》,智慧场站按智慧化程度实行分级建设。L1级作为基础智慧化层级,重点实现"安全可控、远程可视、智能辅助"的基础能力,为后续向更高等级智慧化升级奠定硬件与平台基础。
建设原则:通过新增、利旧接入、升级改造等方式开展各子系统建设和集成,覆盖升压站及发电场区等关键区域,实现安防、消防、环境、设备的智能化感知与控制。
三、采购方式与受邀供应商
本项目采用邀请谈判采购方式,原因系采用框架协议短名单。拟向以下8家供应商发出邀请:
许继电气股份有限公司
北京金风慧能技术有限公司
国电南瑞南京控制系统有限公司
中国电建集团华东勘测设计研究院有限公司
青岛颐杰鸿利科技有限公司
积成电子股份有限公司
北京华科软科技有限公司
西安咸林能源科技有限公司
从受邀名单来看,既有许继电气、国电南瑞、积成电子等电力自动化头部企业,也有金风慧能、华科软科技等新能源数字化服务商,以及华东院等集团内设计研究力量,覆盖电力二次设备、智能安防、数字化平台等完整产业链条。
四、技术标准:对标行业前沿规范
本次L1级智慧化改造需满足一系列国际、国家、行业及企业标准,主要包括:
▶无人值守类:
NB/T 10919—2022《风电场无人值守技术规范》、GB/T 37546-2019《无人值守变电站监控系统技术规范》、GB/T 46712-2025《无人值守场站运行及风险防控水平综合评价导则》
▶智能风电场类:
NB/T 10918—2022《智能风电场技术导则》、NB/T 10596-2021《风电场智能巡检技术导则》、NB/T 10595-2021《风电场智能检修技术导则》
▶智能巡检类:
DL/T 1403-2015《智能变电站监控系统技术规范》、DL/T 1637-2016《变电站机器人巡检技术导则》
▶安全防护类:
GB/T 22239-2019《信息安全技术 网络安全等级保护基本要求》、《电力监控系统安全防护规定》(国家发改委27号令)
▶企业标准:
中电建新能源集团智能风电场技术规范(2024版)、智能光伏电站技术规范(2024版)、《"无人值班、少人值守"新能源场站建设管理办法》、《新能源场站智慧化分级管理办法(试行)》等
五、行业解读:智慧场站建设进入分级落地阶段
本次采购释放出新能源智慧化转型的几个重要信号:
信号一:智慧场站建设从"整体规划"走向"分级实施"
中电建新能源集团已建立《新能源场站智慧化分级管理办法(试行)》,将场站智慧化按等级划分、分步推进。本次3座场站统一按L1级改造,属于"基础级"智慧化——优先解决安全防护和远程管控问题,符合"降本提质增效、经济性优先"的总体原则,也便于后续按需逐级升级。
信号二:存量场站改造成为智慧化主战场
本次涉及的3座场站均为已投运的存量项目(越城岭2025年2月投产、戈枕为存量农光互补电站、西点2018年即已并网),表明智慧场站建设的重心正从新建项目配套向存量场站"应改尽改"转移,通过新增、利旧接入、升级改造等组合方式盘活存量资产。
信号三:风电、光伏"一视同仁",统一标准体系成型
项目同时覆盖200MW风电场与30MW、20MW光伏电站,统一执行L1级标准和集团智能风电场/智能光伏电站技术规范(2024版),说明集团已形成覆盖多种电源类型的统一智慧化标准体系,为跨区域、跨场站复制推广扫清了标准障碍。
本文基于中国电建阳光采购网公开公示信息整理撰写
项目详情以平台公示文件为准 | 仅供参考
