9月7日,巩义市350MW/2100MWh压缩空气储能项目正式完成企业投资项目备案,由巩义市发改委审批通过。至此,2026年以来河南省已有8个压缩空气储能项目完成备案,总装机规模持续扩大,长时储能布局加速落地。
01、9月7日最新备案:巩义项目详情
2026年9月7日,巩义市发改委对巩义市350MW/2100MWh压缩空气储能项目作出"已备案"审批结论,审批事项为企业投资项目备案。该项目是2026年9月河南省首个完成备案的压缩空气储能项目,也是继8月南召项目之后又一个350MW级项目落地。

从规模参数来看,该项目额定功率350MW,储能容量达2100MWh,放电时长约6小时,属于典型的长时储能项目。
额定功率:350MW
储能容量:2100MWh
放电时长:6小时
02、2026年已备案项目全景梳理
截至2026年9月7日,河南省年内共有8个压缩空气储能项目完成企业投资项目备案,分布在巩义、南召、信阳浉河、济源、卫辉、南阳内乡、舞阳、登封等8个地市/区县。
■ 2026-09-07最新备案
巩义市350MW/2100MWh压缩空气储能项目

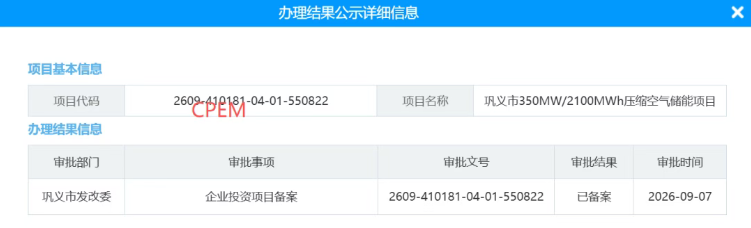

巩义市发改委 · 企业投资项目备案 · 审批结果:已备案
■ 2026-08-26
南召350MW级人工硐室压缩空气储能项目
企业投资项目备案 · 办结(通过)
■ 2026-07-07
浉河区压缩空气储能项目
企业投资项目备案 · 办结(通过)
■ 2026-05-20
河南济源660MW先进压缩空气储能示范电站项目
企业投资项目备案 · 办结(通过)
■ 2026-03-19
河南新投卫辉300MW压缩空气储能项目
企业投资项目备案 · 办结(通过)
■ 2026-03-04
南阳内乡350MW/2100MWh先进压缩空气储能项目
企业投资项目备案 · 办结(通过)
■ 2026-03-03
河南舞阳660MW先进压缩空气储能示范电站项目
企业投资项目备案 · 办结(通过)
■ 2026-02-12
中原能源(登封)压缩空气储能项目
企业投资项目备案 · 办结(通过)

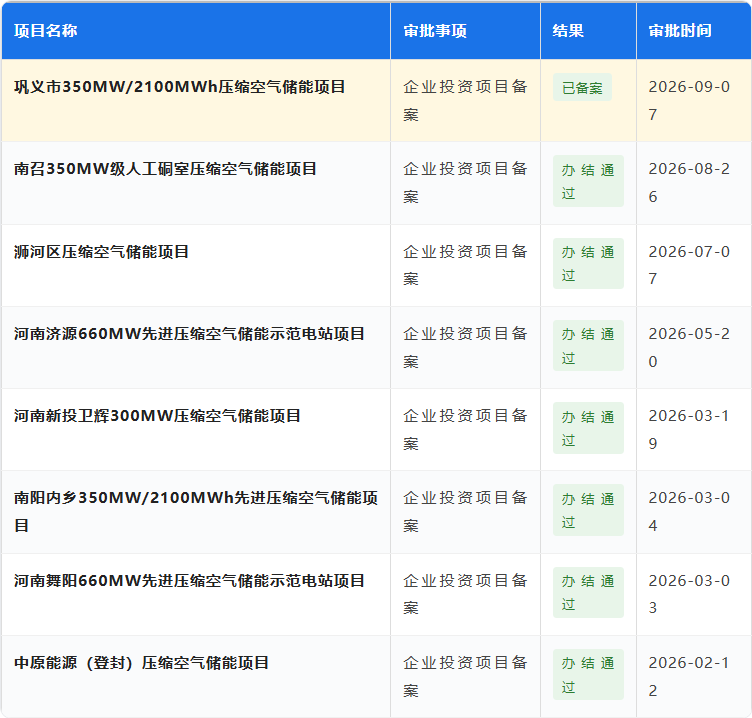

备案项目明细汇总表
(按审批时间倒序排列)

03、趋势观察
从备案数据看河南压缩空气储能发展
备案节奏加快:
2026年一季度集中备案5个项目(2月1个、3月3个),二季度以来保持每月1个左右的稳定节奏,9月开局即有新项目落地,全年备案数量有望持续增长。
规模梯度清晰:
已备案项目呈现300MW、350MW、660MW三个功率梯队,其中660MW级示范电站2个(济源、舞阳),350MW级项目3个(巩义、南召、南阳内乡),300MW级1个(卫辉),大容量长时储能成为主流方向。
地域分布广泛:
8个备案项目覆盖郑州(巩义、登封)、南阳(南召、内乡)、信阳(浉河)、济源、新乡(卫辉)、漯河(舞阳)等多个地市,豫西、豫南、豫北均有布局,全省储能网络逐步成型。
技术路线多元:
南召项目明确采用"人工硐室"技术路线,济源、舞阳定位为"先进压缩空气储能示范电站",巩义、内乡采用350MW/2100MWh标准化配置,不同技术路径并行推进。
随着巩义项目的备案落地,河南省压缩空气储能产业在2026年继续保持强劲的发展势头。从项目备案到开工建设、并网投运仍需时日,但密集的备案动作已经释放出明确信号:长时储能正在从规划走向落地,河南正在成为全国压缩空气储能项目最为集中的省份之一。
后续我们将持续关注各项目的建设进展与并网动态,为行业带来第一手资讯。
数据来源:CPEM
本文信息仅供参考,具体以官方公示为准
