77亿"超级充电宝"
进入核准倒计时!
太湖天光抽蓄电站可研审查落锤

8月12日,太湖天光抽水蓄能电站可行性研究报告审查会在合肥举行。这场由水电水利规划设计总院主办的会议,被业内视为抽蓄项目从"纸面"走向"地面"的最后一道关键关口——可研审查通过,意味着项目距离国家核准开工只剩"临门一脚"。
— PART 01 —
可研审查,到底在审什么?
对普通读者而言,"可行性研究报告审查会"听起来像一场例行公事。但在电力工程领域,它的分量完全不同——
一座大型抽蓄电站从设想到投产,要闯过一长串关卡:
选址入库2019-2021→预可研审查2022→投资主体落地2024→三大专题/封库令2025→★ 可研审查2026.8 当前→核准开工下一步→建成投运2031
可研报告是项目投资决策的"总纲":装机规模、枢纽布置、水库参数、施工组织、投资概算,全在里面。水电总院组织全国专家封闭审议,审的就是这近百亿元投资是否科学、合理、可行。用县长杨杰的话说——这次会议"既是对前期工作的全面检验,也是对后续建设的科学指引"。
会后,太湖将全面吸纳会议成果,配合项目业主和可研编制单位迅速组织修改完善可研报告,进一步压实各级责任、定期调度推进,全力以赴推动项目早审查、早完善、早核准、早开工、早投产、早见效。
—— 太湖县县长 杨杰
— PART 02 —
项目档案:大别山腹地的

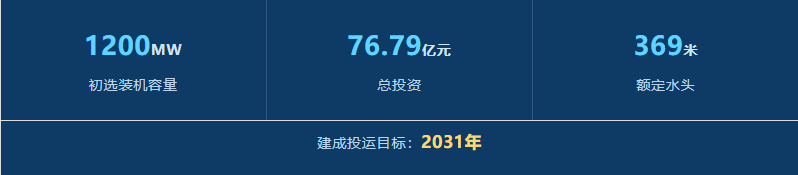

120万千瓦"充电宝"

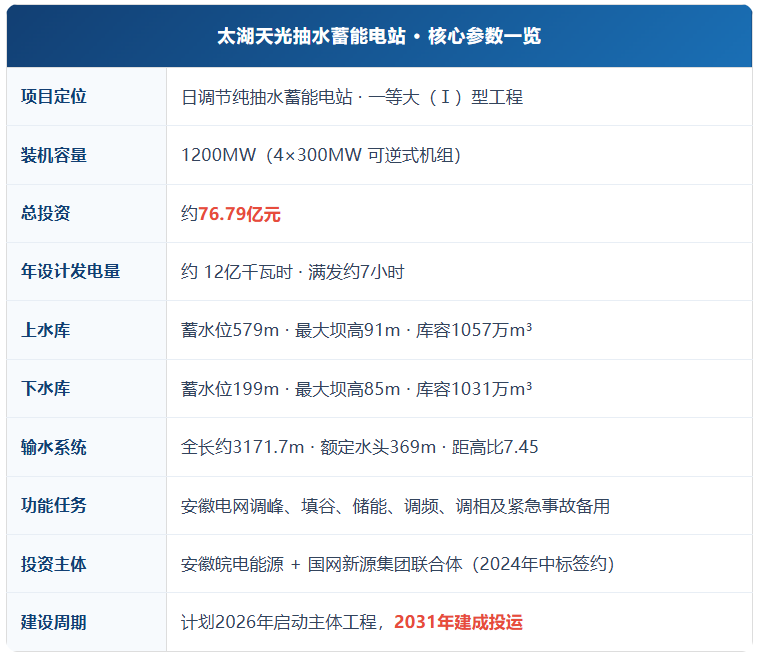

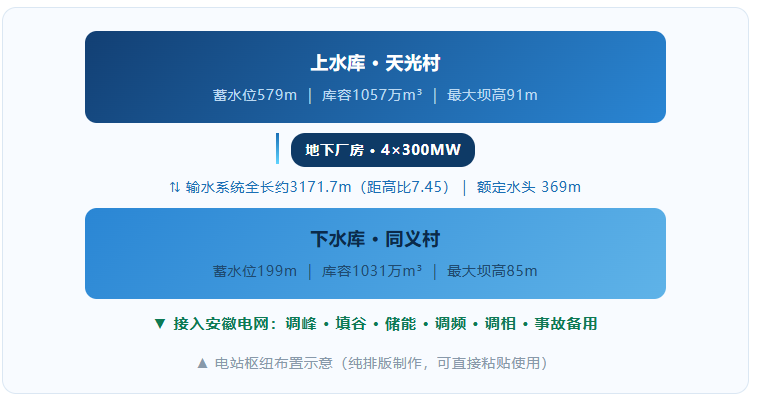

天光抽水蓄能电站位于安徽省安庆市太湖县牛镇镇,上水库布局天光村、下水库布局同义村,距太湖县城直线距离约30公里。它是国家《抽水蓄能中长期发展规划(2021—2035年)》重点实施项目,并被列为"十四五"重点开工项目。


— PART 03 —
七年长跑:一座抽蓄电站的
"闯关"全记录
翻检公开信息,天光电站的前期之路,是一条标准的"七年长跑":
2019年1月
太湖县发改委委托华东勘测设计院启动选址报告编制,经筛选与现场查勘,确定天光站址为推荐站址。
2021年8月
项目列入国家能源局《抽水蓄能中长期发展规划(2021—2035年)》,列为"十四五"重点开工项目。
2022年
现场勘测全面铺开:完成31个钻孔钻探,10月底前形成预可研报告审定稿;预可行性研究报告审查会议召开。
2024年4—9月
投资主体竞争性比选启动,5月安徽皖电能源与国网新源集团联合体中标(投资规模约77亿元),9月正式签约;同年完成可研三大专题专项编制、确定可研编制单位。
2025年
三大专题报告审查会召开并获通过;建设征地移民安置规划大纲通过专家评审;8月7日安徽省政府发布"封库令"——工程占地和淹没区(3911余亩、涉及87户305名居民)停止新增建设项目、控制人口迁入,生效至2031年12月31日。
2026年7月
环境影响评价报批前公示发布,环评进入收口阶段。
2026年8月12日 · 当前节点
可行性研究报告审查会在合肥举行,水电总院组织专家现场查勘、分组讨论、封闭审议。项目距核准开工仅一步之遥。
下一步
修改完善可研报告 → 项目核准 → 计划2026年启动主体工程建设。
2031年
计划建成投运,全面承担安徽电网调峰填谷任务。
小科普:什么是"封库令"?
即省政府发布的"停止新增建设项目并控制人口迁入"通告。它通过补偿基准锁定、审批周期压缩、生态状态维持三重机制,避免淹没区抢建抢栽导致的补偿纠纷,为移民安置规划和环评报批扫清法定障碍——通常被视为抽蓄项目进入征地移民实质阶段、即将开工的强烈信号。
从2019年牛镇镇大山里的第一钻,
到2026年合肥审查会的落锤,
太湖天光用七年时间走完了前期最漫长的路段。
大别山深处,
一座120万千瓦的"超级充电宝"正在醒来。
参考资料
太湖县发投集团《太湖天光抽水蓄能电站可行性研究报告审查会举行》
太湖县人民政府 · 环境影响评价公众参与报批前公示(2026.7)
太湖新闻网 · 封库令报道(2025.8)|中国储能网 · 项目介绍
安徽省招标投标信息网 · 投资主体比选公告
本文信息截至2026年8月,项目进度以官方核准文件为准
