8月19日至22日,贵州关岭下坝、水城野龙拢两座抽水蓄能电站项目申请报告评估会在贵阳先后召开。经电力规划设计总院主持的多维度评审,两个项目均获与会专家一致认可,顺利通过评估,标志着项目前期工作取得阶段性重大突破,为后续核准和开工建设奠定坚实基础。

关岭下坝:岩溶区的攻坚答卷

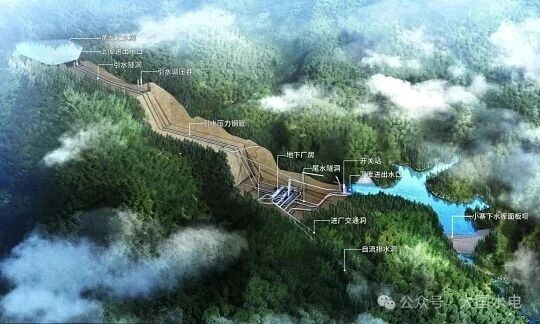

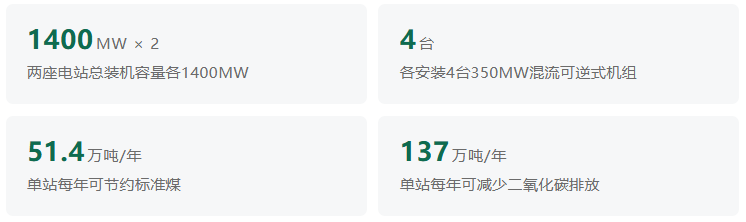

关岭下坝抽水蓄能电站位于安顺市关岭县,临近电力负荷中心,周边风电、光伏资源禀赋优越。电站总装机容量1400MW,规划安装4台单机350MW的单级立轴单转速混流可逆式蓄能机组,上水库选址凹子田岩溶洼地,下水库布置于纳龙河中游,额定水头598米,年发电量约14.8亿千瓦时,静态总投资约69亿元。项目已纳入国家2024—2028年重点实施抽水蓄能项目清单。

项目地处强岩溶发育区域,面临岩溶水文地质条件复杂、库周沟水治理难度大、环境敏感要素多、施工场地受限等诸多技术难题。贵阳院项目团队依托岩溶地区勘察设计核心技术优势,围绕上下水库防渗方案、挡水建筑物布置、地下厂房选址等课题开展多方案比选论证,最终形成了安全可靠、经济指标优异的建设方案。
评估会前,与会领导、专家赴工程现场实地踏勘上水库、下水库、勘探平洞等关键部位。专家组经分专业深入评审,一致认为项目建设必要,符合国家相关发展规划、产业政策及行业准入标准,技术方案科学可行,同意项目申请报告通过评估。
最新进展:下坝电站前期工作已进入冲刺核准阶段——
2026年1月贵州省政府批复建设征地移民安置规划大纲(黔府函〔2026〕1号),移民安置规划报告同月通过审查
2026年2月可行性研究报告通过审查
2026年5月环境影响报告书启动公示
2026年8月项目申请报告通过评估;安顺市政府领导赴现场调研,要求并联推进审批、推动项目尽早开工,力争年内取得核准批复
水城野龙拢:国内首座岸边式地面厂房大型抽蓄电站

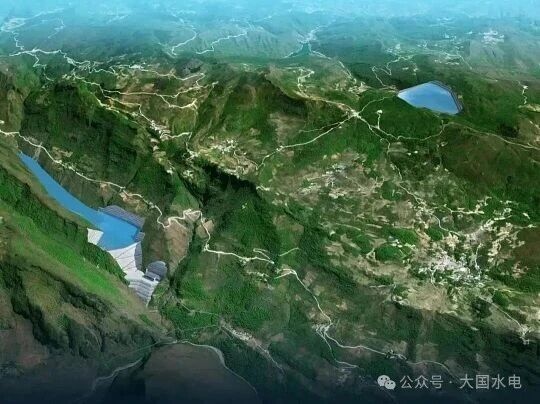

水城野龙拢抽水蓄能电站位于六盘水市水城区,距六盘水市区直线距离约36公里,距规划接入的500kV变电站约35公里,交通便捷,周边新能源资源丰富。电站总装机容量1400MW,同样安装4台350MW混流可逆式机组。

该电站是国内首座采用岸边式地面厂房的大型抽水蓄能电站,工程需攻克高陡强卸荷边坡安全评估与支护、150m级面板堆石坝筑坝、峡谷窄河道进出水口复杂水力条件、狭窄冲沟长泄槽分级消能等一系列技术难题。贵阳院团队围绕上述难题开展专题科学研究与反复论证,提出了安全、经济的解决方案。
经评估,专家组一致认为本项目建设必要,符合相关发展规划、产业政策和行业准入要求,工程建设条件良好、技术方案可行,同意项目申请报告通过评估。
最新进展:野龙拢电站正全力推进核准前的各项前置工作——
2025年7月环境影响报告书征求意见稿公示
2026年1月环境影响报告书公众参与公示,业主单位明确为六盘水蓄能发电有限公司
2026年4月贵州省水利厅受理项目取水许可申请(年取水规模624.1万立方米)
2026年8月项目申请报告通过评估;此前8月18日,六盘水市与南方电网储能公司、中电建电力投资集团举行座谈会,三方合力推动项目尽快核准、早日开工
项目档案:业主与参建方
关岭下坝
业主(建设单位):贵州能源集团电力投资有限公司;勘察设计与申请报告编制:中国电建贵阳勘测设计研究院
水城野龙拢
业主(建设单位):六盘水蓄能发电有限公司,南方电网储能、中电建电力投资集团参与推动;勘察设计与申请报告编制:中国电建贵阳勘测设计研究院
评估机构
电力规划设计总院(两项目申请报告评估会主持单位)
