CPEM大国水电获悉,辽水新能(朝阳)抽水蓄能有限公司于2026年8月10日在辽宁省朝阳市朝阳县正式注册成立,注册资本1亿元人民币。该公司由辽宁省水资源管理集团新能源开发有限责任公司100%控股,标志着辽宁朝阳燕山湖抽水蓄能电站项目的开发建设主体正式确立,项目核准开工进入加速冲刺阶段。

项目前瞻
120万千瓦、总投资约84亿元,2027年1月冲刺核准。
燕山湖抽水蓄能电站是国家能源局《抽水蓄能中长期发展规划(2021—2035年)》辽宁省储备站点,并已纳入辽宁省2024—2028年服务电力系统抽水蓄能项目布局优化调整项目清单,由辽宁省水资源管理集团旗下新能源开发公司负责开发。
项目位于辽宁省朝阳市朝阳县境内,距朝阳市区直线距离约25公里。电站规划总装机容量120万千瓦,安装4台单机容量30万千瓦的可逆式水泵水轮发电电动机组,额定水头约261米,工程总投资约84亿元。枢纽工程由上水库、下水库、地下输水发电系统等组成:
上水库位于北四家子乡谢家杖子村大黑山北侧冲沟沟首,大坝采用沥青混凝土面板堆石坝;
下水库位于燕山湖(阎王鼻子水库)右岸大凌河支流肖家店冲沟,大坝采用钢筋混凝土面板堆石坝;
输水发电系统布置于上下水库之间山体内,采用两洞四机布置方式,输水线路水平距离约1888米,距高比7.23。
电站建成后主要服务于辽宁电网,承担系统调峰、填谷、储能、调频、调相及紧急事故备用等任务,对保障辽西乃至全省电网安全稳定运行、促进新能源消纳、推动"双碳"目标落地具有重要战略意义。
推进节奏
前期工作全面提速,政企协同攻坚,项目前期工作正蹄疾步稳推进。
2022年12月,预可行性研究报告通过审查;
2023年11月,正式列入国家抽水蓄能中长期发展规划储备项目;
2026年1月,朝阳市与辽水集团会商,明确计划于2027年1月完成省发改委正式核准;
2026年3月,朝阳县连续召开两场专项推进会,县委书记石万屯、辽水集团新能源公司董事长张玉坤等政企核心负责人出席,全面部署前期攻坚;
2026年4月27日至30日,可行性研究阶段"三大专题"(枢纽布置格局、正常蓄水位选择、施工总布置规划)报告审查会议在朝阳召开,由水电水利规划设计总院主持,150余位领导、专家参会,报告一致通过审查,标志着可研核准工作迈出最关键一步;
2026年7月,可研阶段地质勘察、接入系统设计等专项采购密集发布,外业勘察全面展开;

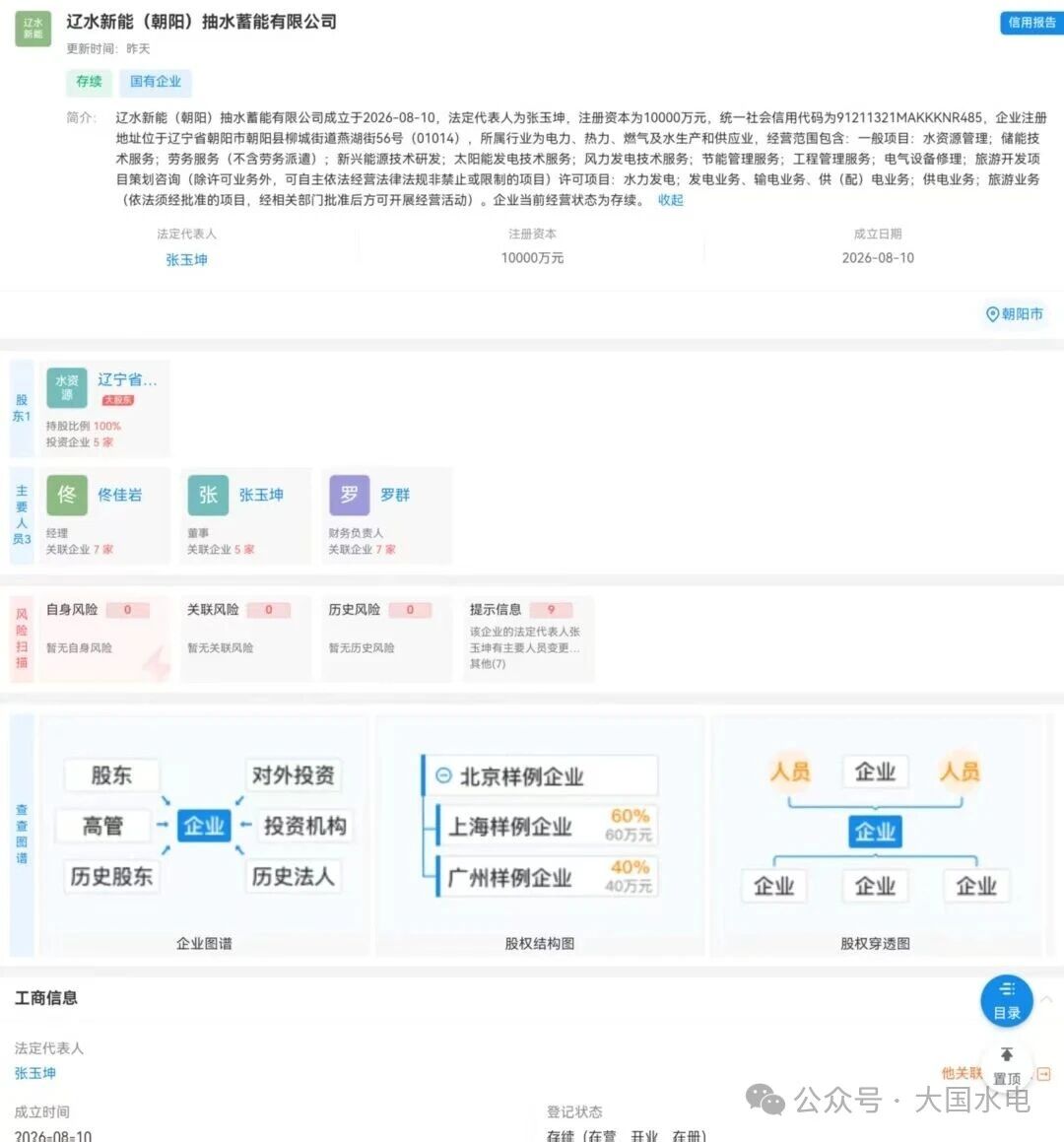

2026年8月10日,项目公司辽水新能(朝阳)抽水蓄能有限公司注册成立。
值得注意的是,朝阳境内目前布局有两座大型抽水蓄能电站:除本次辽水集团主导的燕山湖电站(120万千瓦,可研阶段)外,另一座辽宁朝阳(龙王庙)抽水蓄能电站(130万千瓦,总投资94.6亿元)由民营企业华源电力旗下朝阳市华腾电力新能源有限公司投资建设,已于2024年3月正式开工,预计2030年全面投产。两座抽蓄电站合计装机达250万千瓦,将共同构筑辽西地区规模庞大的"超级充电宝"集群。

战略意义
辽水集团"水风光储氢"布局关键落子。
燕山湖抽蓄项目是辽宁省水资源管理集团布局"水风光储氢"多元化融合发展格局的关键举措。公开资料显示,辽水集团目前已运营近30万千瓦水电和光伏项目,建成昌图、彰武20万千瓦及阜新40万千瓦风电项目,并稳步推进燕山湖百万千瓦级抽蓄电站。此外,朝阳、抚顺压缩空气储能项目已成为辽宁省首批新型储能试点项目。
随着项目公司的正式成立,燕山湖抽水蓄能电站的开发建设将进入实体化运作阶段。按照计划,项目有望于2027年1月获得核准并转入开工建设期,届时将为辽宁电网再添一座巨型"绿色充电宝",为辽西清洁能源基地外送和东北电网安全稳定运行提供坚实支撑。
项目档案
辽宁朝阳燕山湖抽水蓄能电站
项目名称:辽宁朝阳燕山湖抽水蓄能电站
建设地点:辽宁省朝阳市朝阳县(上水库:北四家子乡;下水库:燕山湖右岸肖家店冲沟)
开发单位:辽宁省水资源管理集团(项目公司:辽水新能(朝阳)抽水蓄能有限公司)
装机容量:1200MW(4×300MW可逆式机组)
额定水头:约261米
总投资:约84亿元
工程等别:一等大(1)型
枢纽组成:上水库(沥青混凝土面板堆石坝)、下水库(钢筋混凝土面板堆石坝)、地下输水发电系统(两洞四机)
规划地位:国家《抽水蓄能中长期发展规划(2021—2035年)》储备项目;辽宁省2024—2028年抽蓄项目布局优化调整项目
电网功能:调峰、填谷、储能、调频、调相、事故备用
当前进展:可研阶段,"三大专题"已通过审查,计划2027年1月核准
设计单位:中国电建集团北京勘测设计研究院有限公司、辽宁省水利水电勘测设计研究院有限责任公司。
