7月26日,国能安徽霍山抽水蓄能电站接连发布两项主体工程中标候选人公示,上水库及引水系统、下水库及地下厂房两大核心土建标段完成评标工作,标志着项目主体工程全面开工进入关键节点。
其中,上水库、引水系统土建及金属结构安装工程,第一中标候选人为中国水利水电第五工程局有限公司,投标报价67557.01万元;第二中标候选人为中国水利水电第四工程局有限公司,投标报价67617.01万元。两家单位在质量标准、工期要求等方面均完全响应招标文件规定。
下水库、地下厂房、尾水系统土建及金属结构安装工程,第一中标候选人为中国葛洲坝集团股份有限公司,投标报价72626.15万元;第二中标候选人为中国水利水电第六工程局有限公司,投标报价72662.05万元。两家竞标企业均具备水利水电工程施工总承包特级资质,安全生产许可等资格条件全部满足项目要求。
两大标段合计招标规模超14亿元,覆盖了抽水蓄能电站上下水库大坝、输水隧洞、地下厂房、尾水系统等全部核心建筑物的土建施工与金属结构安装工作,是电站从筹建期转入主体施工阶段的标志性采购。待公示期结束正式定标签约后,项目将全面开启主体工程大规模施工。
电站项目进展与整体概况

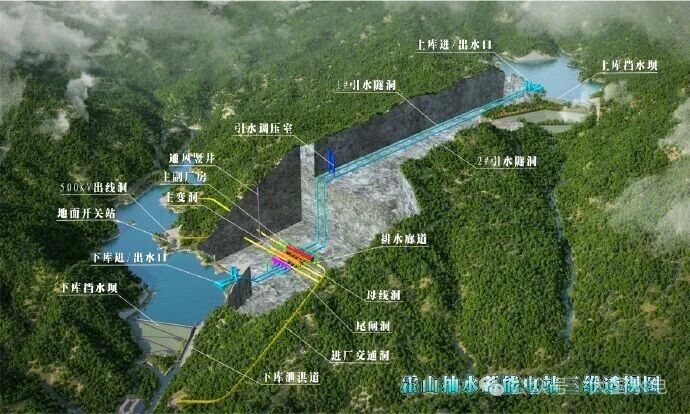

霍山抽水蓄能电站坐落于安徽省六安市霍山县,是国家《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目,由国能神皖能源所属国能霍山抽水蓄能有限公司投资建设运营。项目动态总投资75.56亿元,总装机容量1200兆瓦,安装4台单机容量300兆瓦的立轴混流可逆式水泵水轮发电机组,设计年发电量12亿千瓦时,项目总工期76个月,预计2030年全部投产发电。
项目建设推进节点清晰:2022年10月正式获得安徽省发改委核准,土地、环评、水保等全部支持性文件按期办结;2024年底首批参建单位进场,筹建期工程全面启动;2026年1月,全长约863米的通风兼安全洞较计划工期提前5个月顺利贯通,为后续地下厂房主体施工打通了关键通道。截至目前,项目筹建期洞室工程、上下库连接公路、进厂交通洞等辅助工程均按节点稳步推进,移民征地等前期工作基本完成。
作为皖西地区重要的能源基础设施,霍山抽水蓄能电站建成后将承担华东电网调峰、填谷、调频、调相及紧急事故备用功能,可有效提升电网灵活调节能力,支撑区域新能源规模化消纳,对安徽加快构建新型电力系统、保障能源安全稳定供应具有重要作用,同时也将带动当地建筑、交通、文旅等相关产业发展。
上一篇:无
