2026年5月19日,雅砻江流域水电开发有限公司发布四川道孚抽水蓄能电站上库、下库工程施工总承包公开招标公告,标志着这座川西重要储能电站主体工程进入实质性招标阶段。
标段划分两大标段,工期节点明确
本次主体工程施工总承包划分为上下库两个独立标段,投标人可同时参与一个或两个标段投标,均不接受联合体投标。
标段一(上库工程标):招标范围为引水系统压力管道中平段钢衬起点(桩号管0+000.00)以上部分,涵盖上水库面板堆石坝、进出水口、引水隧洞、永久交通及环保水保等全部相关工程。合同总工期74个月(2250天),计划2026年9月承包人进场,11月1日正式开工,2030年12月31日前具备首台机组投产发电条件,2032年12月31日前工程完工。
标段二(下库工程标):招标范围为引水系统压力管道中平段钢衬起点以下部分,包含下水库大坝、拦沙坝、地下发电厂房、升压变电建筑物、机组安装等核心工程。合同总工期80个月(2430天),计划2026年9月进场、11月1日开工,2031年6月30日前首台机组投产发电,2032年6月30日前全部机组投产,2033年6月30日前工程完工。
四川道孚抽水蓄能电站介绍
四川道孚抽水蓄能电站是国家"十四五"抽水蓄能重点实施项目,也是雅砻江流域水风光一体化基地的标志性工程。2024年1月11日正式开工建设,这座矗立在海拔4300米高原上的能源地标,以"全球海拔最高大型抽水蓄能电站"和"四川省装机规模最大抽蓄项目"的双重身份,成为我国新型电力系统建设的重要里程碑。

项目概况与工程构成

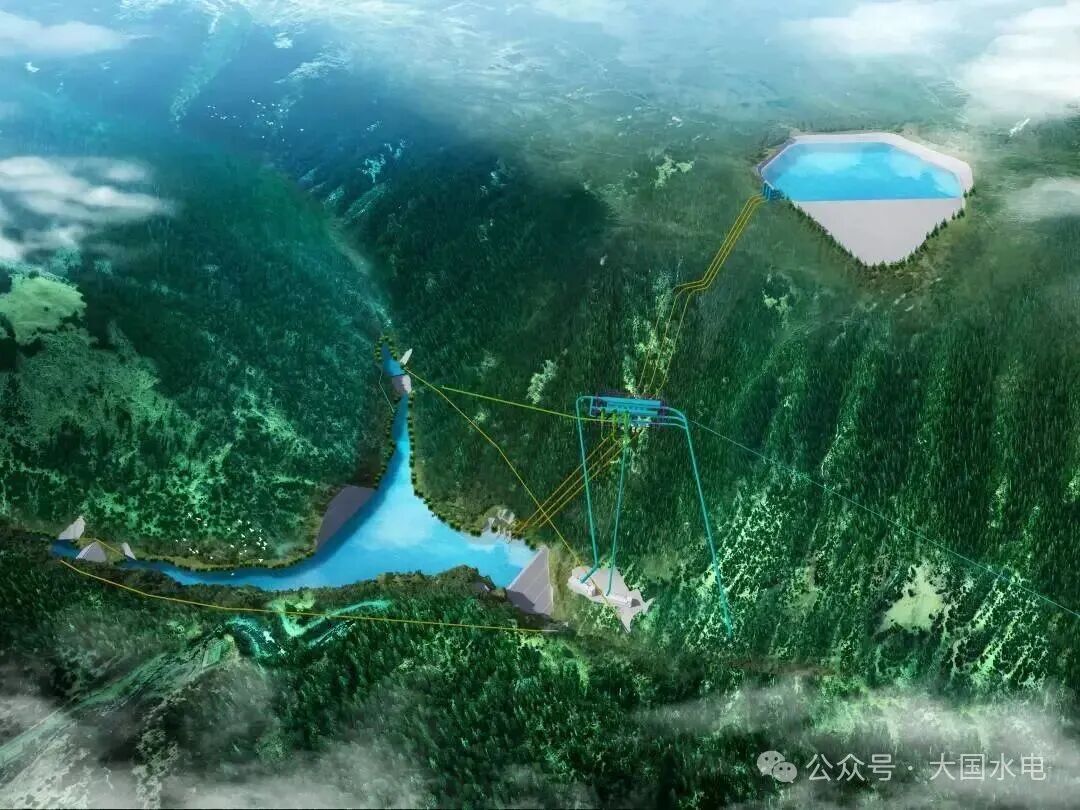

电站位于四川省甘孜州道孚县色卡乡与亚卓镇境内,距成都直线距离约260公里,总投资约151亿元。工程为一等大(1)型,安装6台单机容量35万千瓦的可逆式水泵水轮发电机组,总装机容量210万千瓦,设计年发电量29.94亿千瓦时,年抽水用电量41.05亿千瓦时。
枢纽工程主要由上水库、下水库、输水系统、地下厂房及地面开关站组成。上水库正常蓄水位4277米,调节库容791万立方米;下水库正常蓄水位3542米,调节库容783万立方米。电站最大水头达760.7米,为国内第二高水头抽蓄电站,输水系统总长约2730米,采用三洞六机、中部式地下厂房布置。
世界级技术挑战与创新
道孚电站面临着"四高"技术难题:高寒、高海拔、超高水头、高地震烈度,同时还要攻克高转速、高电压、大容量发电机组的建造难关。由于高海拔地区大型抽水蓄能建设缺乏可借鉴经验,其工程设计与设备制造技术难度堪称世界之最。
为突破技术瓶颈,雅砻江公司联合中国电建成都院等国内顶尖科研机构和设备制造企业,开展了一系列关键技术攻关,推动我国抽水蓄能重大装备设计制造的创新发展。2025年9月,电站深化设计专题报告通过审查,为主体工程建设奠定了坚实基础。
