三峡建工12座在建抽水蓄能电站详细情况
2026-05-13分类:水电与抽蓄 / 水电与抽蓄来源:CPEM,部分图片来自三峡
【CPEM全国电力设备管理网】
三峡建工作为三峡集团抽水蓄能业务的核心建设管理平台,目前正全面推进12座抽水蓄能电站建设,总装机容量达1790万千瓦,总投资超1200亿元,项目遍布全国9个省份,覆盖华东、华中、西北、西南四大电网区域。
CPEM大国水电将各电站的详细情况整理如下:

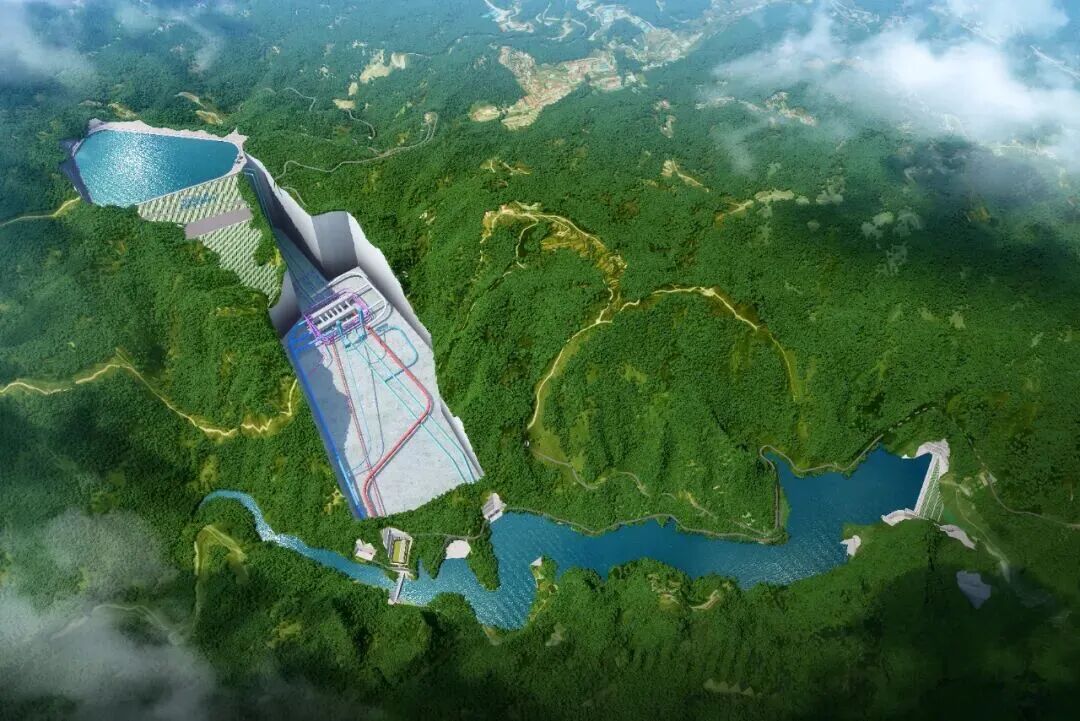

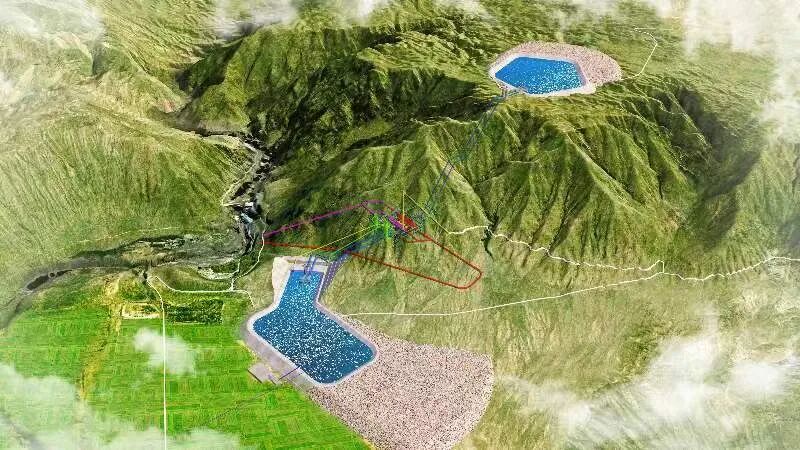

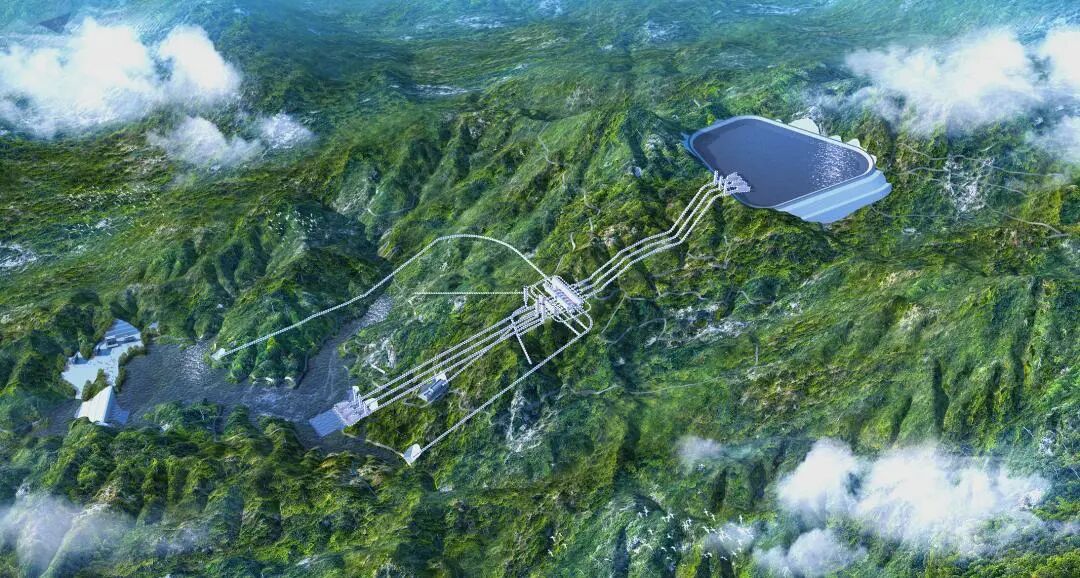

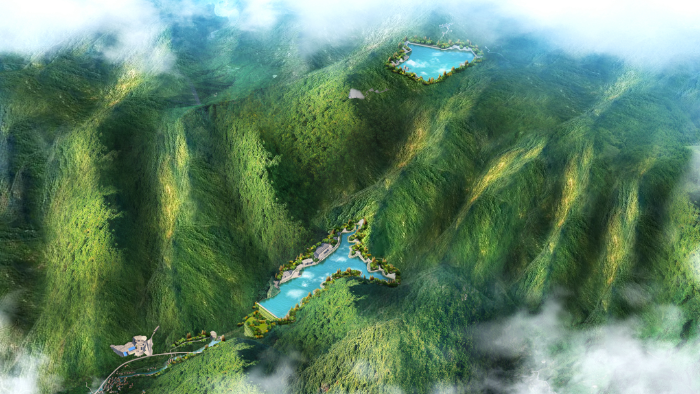

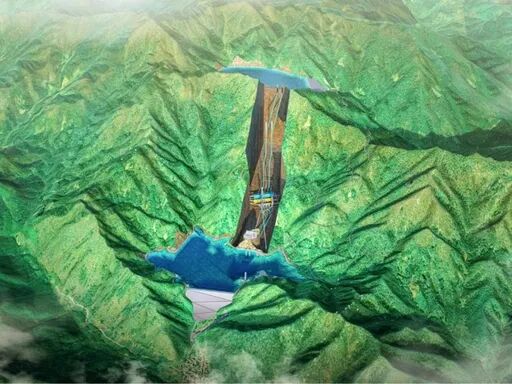

地理位置:浙江省台州市天台县坦头镇装机容量:170万千瓦(4×42.5万千瓦)核心指标:世界最高额定水头724米,国内最大单机容量42.5万千瓦,国内最长单级引水斜井483米总投资:107.41亿元建设进度:2022年5月主体工程开工;2025年12月25日首台机组并网;2026年1月9日2号机组投运;2026年4月25日3号机组投运;计划2026年6月实现全容量投产业主单位:浙江天台抽水蓄能有限公司(三峡建工控股64%,浙能集团、台州市及天台县国企、浙江天皇药业等参股)功能定位:服务浙江电网,承担调峰、填谷、调频、调相及紧急事故备用任务,年发电量约17亿千瓦时地理位置:安徽省池州市石台县仙寓镇、丁香镇装机容量:120万千瓦(4×30万千瓦)总投资:78.95亿元建设进度:2022年11月核准;2023年7月主体工程开工;计划2028年首台机组投产业主单位:安徽石台抽水蓄能有限公司(三峡建工持股67%,安徽省皖能股份持股20%)功能定位:三峡集团在安徽首个抽蓄项目,石台县建县以来最大单体工程,主要服务安徽电网并参与华东电网调度地理位置:浙江省丽水市松阳县玉岩镇、竹源乡装机容量:140万千瓦(4×35万千瓦)核心指标:拥有我国抽水蓄能行业最深竖井(637米)总投资:88.2亿元建设进度:2023年11月主体工程开工;2025年12月1号竖井贯通;2026年5月2号竖井贯通;计划2027年四季度首台机组投产业主单位:浙江松阳抽水蓄能有限公司(三峡建工控股,长江电力、浙江新能等参股)功能定位:国家"十四五"重点项目,设计年发电量14亿千瓦时,服务浙江电网地理位置:江西省赣州市寻乌县桂竹帽镇、三标乡装机容量:120万千瓦(4×30万千瓦)总投资:79.67亿元建设进度:2025年7月27日开工;计划2030年12月首台机组发电,2031年9月全部投产业主单位:江西寻乌抽水蓄能有限公司(三峡建工控股51%,寻乌县城电光伏能源30%,长江电力16%,中国安能一局3%)功能定位:三峡集团在江西首个抽蓄项目,地处东江源头,年发电量15.1亿千瓦时,可满足约75万户家庭年用电需求二、华中地区(4座)
5.湖南攸县广寒坪抽水蓄能电站

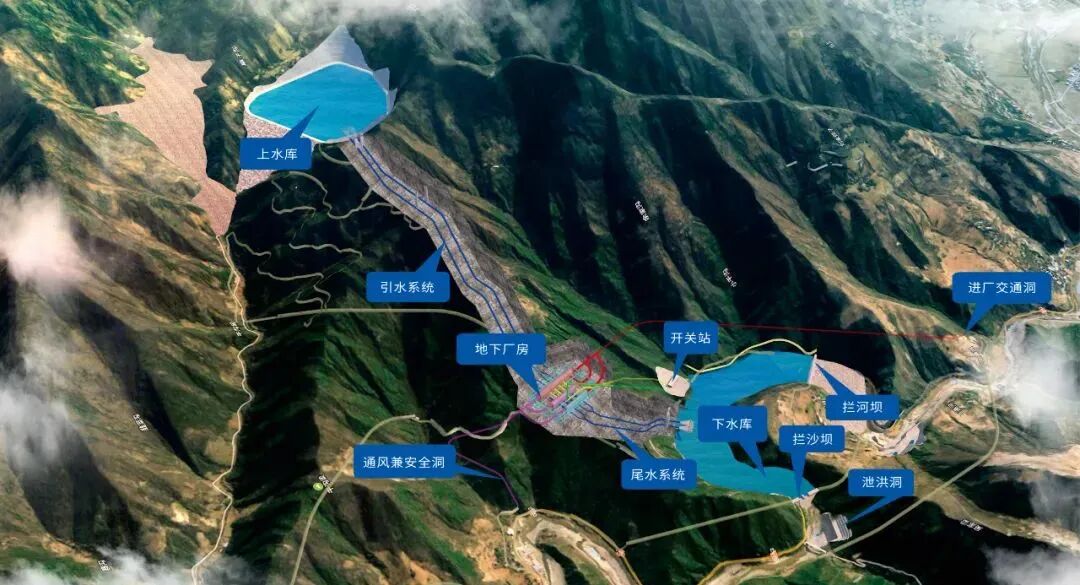

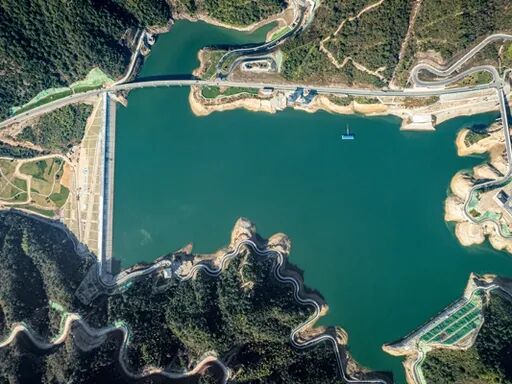

地理位置:湖南省株洲市攸县黄丰桥镇、皇图岭镇装机容量:180万千瓦(6×30万千瓦)总投资:109.97亿元建设进度:2022年11月核准;2024年8月下水库筹建期工程施工;2025年12月上水库开挖全面启动;计划2029年首台机组投产,2030年全部投产业主单位:湖南攸县抽水蓄能有限公司(长江电力控股51%,三峡建工持股39%,中建五局原持股10%正在转让)功能定位:三峡集团在湖南首个抽蓄项目,攸县有史以来单体投资最大项目,地处长株潭都市圈负荷中心,年发电量19.14亿千瓦时地理位置:湖北省襄阳市南漳县李庙镇装机容量:180万千瓦(6×30万千瓦)总投资:108.05亿元建设进度:2023年2月核准;2024年9月主体工程开工;计划2028年首台机组投产,2029年全部投产业主单位:湖北能源集团南漳张家坪抽水蓄能有限公司(湖北清江水电开发有限责任公司全资子公司,湖北能源集团为三峡集团二级子公司)功能定位:国家"十四五"重点项目,建成后年产值超20亿元,年纳税超2亿元,年节省标煤54.5万吨地理位置:湖北省宜昌市长阳土家族自治县龙舟坪镇装机容量:120万千瓦(4×30万千瓦)核心特点:全国唯一建在县城的抽水蓄能电站,下水库利用已建的高坝洲水库总投资:79.09亿元建设进度:2024年12月5日主体工程开工;计划2029年首台机组发电,2030年全部投产业主单位:湖北长阳清江抽水蓄能有限公司(湖北清江水电开发有限责任公司全资子公司)功能定位:设计年发电量12.3亿千瓦时,与长阳风光新能源配套,打造风光水储一体化基地地理位置:河南省郑州市巩义市装机容量:120万千瓦(4×30万千瓦)总投资:82.64亿元建设进度:2025年3月开工动员会;2026年4月20日地下厂房土石方开挖正式启动;计划2029年首台机组投产,2030年全部投产业主单位:河南巩义抽水蓄能有限公司(长江电力控股)功能定位:三峡集团在豫首个抽蓄项目,首座在豫中东地区布局的抽蓄电站,年发电量约15.59亿千瓦时三、西北地区(3座)
9.甘肃张掖盘道山抽水蓄能电站

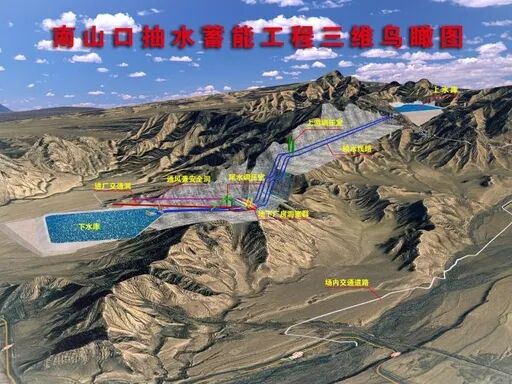

地理位置:甘肃省张掖市甘州区与肃南县交界处装机容量:140万千瓦(4×35万千瓦)总投资:95.7亿元建设进度:2024年4月地下厂房启动开挖;2026年5月中旬将完成地下厂房全部开挖作业;计划2028年首台机组投产,2029年全部投产业主单位:长电(张掖)能源发展有限公司(长江电力控股)功能定位:三峡集团西北地区首座抽蓄电站,年发电量16.37亿千瓦时,为河西地区清洁能源外送提供稳定支撑地理位置:青海省格尔木市核心指标:世界3500米以上高海拔地区装机容量最大、调节库容最大的抽水蓄能电站装机容量:240万千瓦(8×30万千瓦)总投资:约180.72亿元建设进度:2023年8月19日开工;2024年12月30日上、下水库土建及金属结构安装工程开工;2026年4月10日引水1#下斜井扩挖贯通;计划2030年全部建成投产业主单位:中国三峡新能源(集团)股份有限公司青海分公司(三峡能源全资)功能定位:青海省首个沙戈荒地区抽蓄项目,年平均发电量48.24亿千瓦时,作为海西千万千瓦清洁能源基地的支撑地理位置:陕西省商洛市山阳县色河铺镇、板岩镇装机容量:120万千瓦(4×30万千瓦)总投资:93.47亿元建设进度:2024年11月19日开工;2025年10月28日主体工程正式开工;截至2026年3月底,进厂交通洞累计开挖1500米(占总长85%);计划2029年12月首台机组发电,2030年9月全面发电业主单位:三峡新能源山阳发电有限公司(三峡能源控股)功能定位:主要承担陕西电网负荷中心的调峰填谷任务,年发电量15.11亿千瓦时四、西南地区(1座)
12.重庆奉节菜籽坝抽水蓄能电站
地理位置:重庆市奉节县兴隆镇、冯坪乡核心特点:国内首个枢纽工程完全处于强岩溶发育区域内的大型抽水蓄能电站,三峡集团首个全过程自主勘察设计的抽蓄项目装机容量:120万千瓦(4×30万千瓦)总投资:约84亿元建设进度:2023年6月28日开工;2026年4月17日主体工程C2标正式签约;计划2029年首台机组投产,2030年全部投产业主单位:奉节县菜籽坝抽蓄清洁能源有限公司(长江电力与三峡集团重庆能源投资有限公司联合投资)功能定位:三峡集团在渝首个抽蓄项目,奉节县历史上单体投资最大工程,年发电量约13亿千瓦时三峡建工目前在建的这12座抽水蓄能电站总装机容量达1790万千瓦,总投资超过1200亿元,分布在全国8个省市自治区。这些项目全部为国家《抽水蓄能中长期发展规划(2021-2035年)》"十四五"重点实施项目,建成后将显著提升我国电网的调峰能力和新能源消纳能力,为构建新型电力系统提供重要支撑。
