根据山西省人民政府办公厅发布的《关于印发2026年省级重点工程项目名单的通知》,2026年山西省级重点工程项目共计629项,总投资约2.4万亿元,项目涵盖能源转型、产业升级、科教人才、基础设施、社会民生五大领域。
其中,在能源转型类的“灵活储能调节”板块中,共涉及抽水蓄能电站项目14座,包括:
浑源、垣曲(含二期)、华电蒲县、怀仁金沙滩、沁水、代县黄草院、盂县上社、绛县等在建或已核准项目;
原平滴水崖、长子、古交河口、沁源魏家庄、左权箕山等前期推进项目。

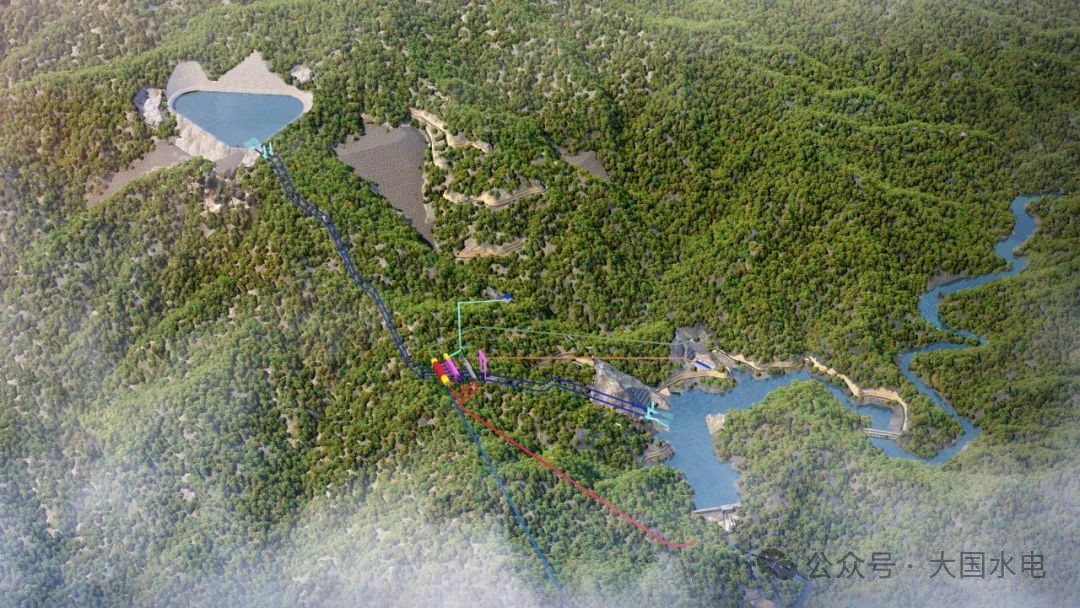

01、 [ 浑源抽水蓄能电站 ] .

该项目位于大同市浑源县官儿乡红岭村,由国网新源控股有限公司开发,总投资89.23亿元,装机容量150万千瓦。目前,电站主体工程正全面推进:主厂房两台国内同类型中额定起重量最大的320吨桥式起重机,已于2025年12月底通过出厂验收;长202米、宽27.3米、高57.3米的地下厂房正进行分层开挖。截至2026年3月,项目总体工程量已完成约30%。
建设过程中,团队成功攻克高寒地区高云母含量砂石骨料技术难题,为全国类似地质条件工程提供了宝贵经验。电站预计于2027年实现首台机组发电。

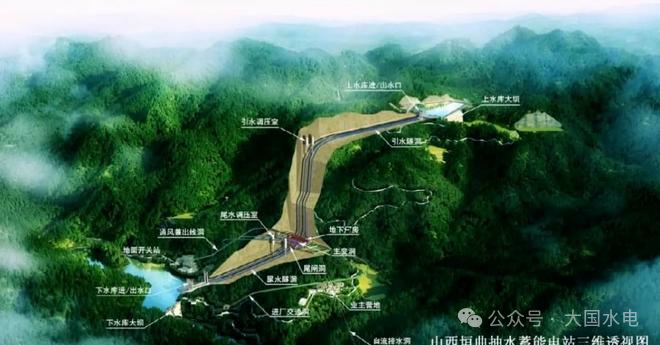

02、 [ 垣曲抽水蓄能电站(一期) ] .

该电站位于运城市垣曲县解峪乡,依托中条山地形,利用上下水库约500米的天然落差而建。项目总投资约79.6亿元,总装机容量120万千瓦。
目前,工程已全面进入机电设备安装阶段:地下厂房于2025年7月完成土建移交,1号尾水调压井于2026年3月完成开挖支护,下水库大坝预计将于2026年4月完成浇筑及蓄水验收。电站计划于2028年实现全容量投产发电。

03、 [ 垣曲抽水蓄能电站(二期) ] .

该项目同样坐落于垣曲县境内,紧邻山西南部负荷中心(距运城约63公里,距临汾约108公里),总投资约94亿元,总装机容量120万千瓦。
目前,筹建期“两洞一路”工程已基本收官,主体工程全面铺开:地下厂房于2025年12月4日正式启动开挖,对外交通道路全线贯通,110kV施工供电线路也已建成投运。电站预计于2028年左右投产发电,届时将与一期工程形成互补,共同承担起山西电网调峰、调频及调相等核心任务,显著提升区域新能源消纳能力。

04、 [ 华电蒲县抽水蓄能电站 ] .

该电站位于临汾市蒲县,总投资88亿元,装机容量120万千瓦。作为全球首例在强岩溶发育地区河道上建设的示范性工程,项目创新采用全库盆沥青混凝土防渗技术,有效攻克岩溶地质渗漏难题。
工程于2026年1月正式进入主体建设阶段,计划于2030年实现全部四台机组并网发电。
05、 [ 怀仁金沙滩抽水蓄能电站 ] .
该电站位于山西省朔州市怀仁市与山阴县交界处,总投资约81.6亿元,规划装机容量1200MW。目前,项目正处于开工前的关键审批与筹备阶段:2024年8月,预可行性研究报告通过技术评审;2025年12月31日,山西省政府发布封库令,禁止在工程占地和淹没区新增建设项目及迁入人口,标志着征地移民工作即将实质性展开。
下一步,项目将重点推进工程区打桩定界、实物指标调查登记及移民安置规划编制报审工作。

06、 [ 沁水抽水蓄能电站 ] .

沁水抽水蓄能电站(1200MW/77.84亿元)由山西建华能源有限公司主导开发,该公司由山西三建集团控股,携手华能国际、山西安装共同组建。项目选址晋城沁水县龙港镇西坡村、河渚村一带。目前,项目前期勘测设计(含预可研及三大专题)已全部完成,正处于核准冲刺与开工筹备期,主体施工尚未启动。

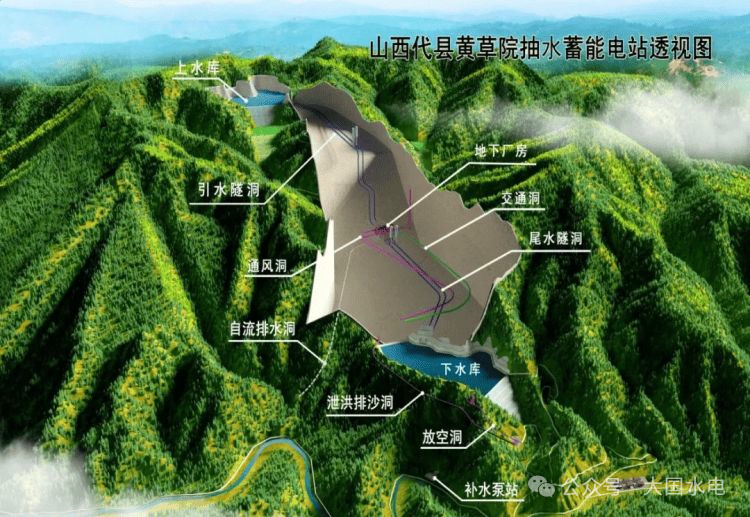

07、 [ 代县黄草院抽水蓄能电站 ] .

该电站位于山西省忻州市代县东南部(峪口镇、聂营镇一带),总投资109.9亿元,总装机140万千瓦。
项目已于2024年12月30日正式获得山西省发改委核准批复,目前正处于招标与开工前准备阶段。主体工程预计将于2026年前后正式启动建设,计划于2031年实现全部机组投产发电。
08、 [ 盂县上社抽水蓄能电站 ] .

该电站位于山西省阳泉市盂县上社镇境内,作为阳泉市首个百万千瓦级抽水蓄能项目,核准总投资92.5078亿元,总装机容量140万千瓦。
项目已于2023年12月28日获山西省发改委核准批复,目前已完成核准及主要前期专题审查,正处于施工招标与开工准备阶段,主体工程尚未全面动工。
09、 [ 绛县抽水蓄能电站 ] .
该电站位于山西省运城市绛县大交镇续鲁峪村一带,上、下水库均依续鲁峪河而建,由国网新源(山西)绛县抽水蓄能有限公司投资建设,总投资约89.77亿元,装机容量120万千瓦。
项目前期工作扎实推进:2023年3月至8月完成环评系列公示,并于同年12月28日获山西省发改委核准批复;2025年被列为省、市两级重点项目,明确要求推动尽快开工。目前,项目已完成核准及主要前期专题审查,正处于开工前各项准备阶段,主体工程预计将于2026年前后正式动工。
[ 前期项目 ] .
10、 [ 原平滴水崖抽水蓄能电站 ] .
该电站位于山西省忻州市原平市云水镇一带,由中铁十五局集团有限公司牵头,联合中铁城建集团有限公司、中铁第五勘察设计院集团有限公司组成的联合体中标投资建设。
项目总投资估算约147.94亿元,装机容量120万千瓦,创新采用“投资人+EPC+O”(投融资+设计采购施工+运营)一体化模式运作。根据忻州市规划,项目计划于2026年前后正式开工,预计2030年前后建成投运。
11、 [ 长子抽水蓄能电站 ] .
该电站位于山西省长治市长子县石哲镇一带,部分区域涉及丹朱镇、南陈乡。项目由国家电投集团山西分公司主导,具体由电投长子清洁能源有限公司负责实施,总投资约88.6亿元,规划总装机120万千瓦。
自2021年7月取得项目开发权以来,各项工作稳步推进,目前正处于完善征地移民、土地预审等前期手续的关键阶段,处于核准冲刺期,主体工程尚未正式开工。
12、 [ 古交河口抽水蓄能电站 ] .
太原古交河口抽蓄电站(120万千瓦/78.8亿元)作为太原市首个抽蓄项目,位于古交河口镇,由万家寨水控集团联合市县推进。2024年11月获国家能源局纳规批复,截至2025年下半年正处于核准冲刺阶段,正加紧办理用地预审等支持性文件,主体工程尚未开工。
13、 [ 沁源魏家庄抽水蓄能电站 ] .
沁源魏家庄抽蓄电站(120万千瓦)入选山西省2026年首批省级重点前期项目,位于长治沁源县,由中国电建北京院牵头勘察设计。2025年开展可研勘探一期林地专题,正推进前置手续;2026年初入列省重点前期项目,3月县领导调研督导,要求加快核准要件办理,推动尽早开工。
14、 [ 左权箕山抽水蓄能电站 ] .
左权箕山抽蓄电站(140万千瓦/88.9亿元)位于晋中左权芹泉镇箕山村,由华能山西分公司主导。2023年3月上报申请纳规,2025年9月完成预可研及勘探。截至2025年底,项目处于核准冲刺及开工准备阶段,预计2026年初正式动工。
