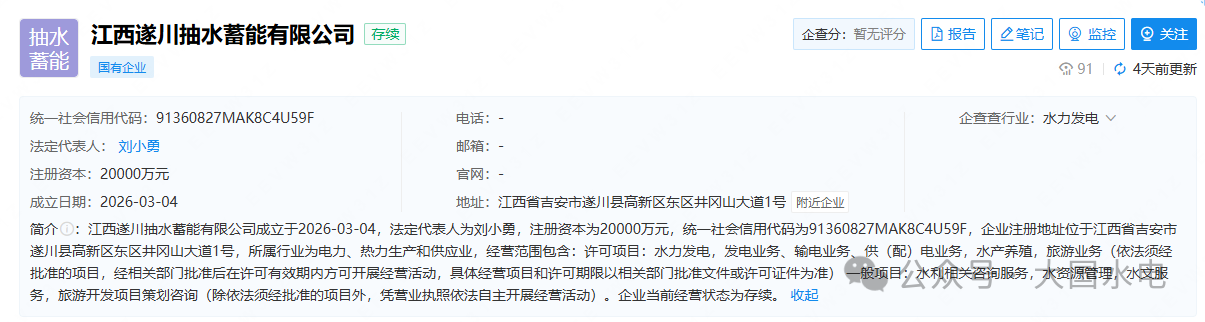

CPEM获悉,2026年3月4日,江西遂川抽水蓄能有限公司在江西省吉安市遂川县完成工商注册,正式宣告成立。该公司的落地,标志着历经波折的江西遂川抽水蓄能电站项目,彻底完成投资主体交接,正式进入落地建设的全新阶段。

遂川抽水蓄能电站效果图

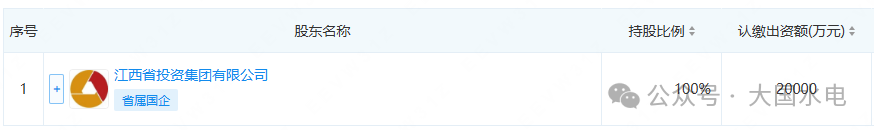

江西遂川抽水蓄能有限公司是为江西遂川抽水蓄能电站项目专门设立的项目公司,全面负责该项目的投资、建设、运营全流程工作,公司由江西省投资集团有限公司全资控股。

江西遂川抽水蓄能项目一波三折的关键历程
1、核准落地,央企牵头开发
遂川抽水蓄能电站是国家《抽水蓄能中长期发展规划(2021-2035 年)》“十四五”重点实施项目,也是吉安市首个获批的大型抽水蓄能工程。项目于2024年4月正式获得江西省发改委核准批复,彼时官方文件明确,项目资本金由国家能源集团江西电力有限公司全额出资,项目总投资约77.4亿元,总装机容量120万千瓦,安装4台30万千瓦机组,工程静态投资66.8亿元。

2、意外变故,原投资方正式退出
项目核准仅8个月后,2025年原投资主体国家能源集团江西电力有限公司正式来文,明确放弃该项目的投资建设,让已完成预可研、可研、环评等全套前期核心审批的项目陷入停滞。2025年11月3日,江西省能源局正式发布优选公告,重启遂川抽水蓄能项目投资主体的公开市场化优选程序。
3、峰回路转,地方国企接盘落地
2025年12月5日,江西省发改委发布公示,正式确定江西省投资集团有限公司为遂川抽水蓄能项目新的投资主体,公示期至2025年12月9日。按照要求,江西省投资集团全面承接项目前期手续、投资建设、运营维护等全部工作,承担项目全流程相关费用。历经3个月的交接与筹备,2026年3月项目主体公司江西遂川抽水蓄能有限公司完成注册,项目重回建设快车道。
