三峡79亿寻乌抽蓄土建大单启动 谁家能中?

2026-03-02分类:水电与抽蓄 / 水电与抽蓄来源:CPEM全国电力设备管理网
【CPEM全国电力设备管理网】

近期,三峡集团就江西寻乌抽水蓄能电站土建及金属结构安装工程发布招标公告,项目分为两个标段:


C1标段:负责上水库、引水系统等工程的土建及金属结构安装。计划工期64个月,预计2026年6月进场,同年9月1日开工,2031年底完工。投标方需自2016年起拥有坝高70米及以上面板堆石坝和井长200米及以上竖/斜井(斜井角度≥48度)的施工业绩。


C2标段:负责下水库、地下厂房及尾水系统等工程的土建及金属结构安装。计划工期65个月,预计2026年6月进场,同年8月1日开工,2031年底完工。投标方需自2016年起拥有坝高70米及以上面板堆石坝和跨度20米及以上水电站地下厂房土建的施工业绩。


而本次招标则明确要求不允许联合体投标。


招标文件发售时间为2026年2月14日8时30分到2026年3月2日17时30分。

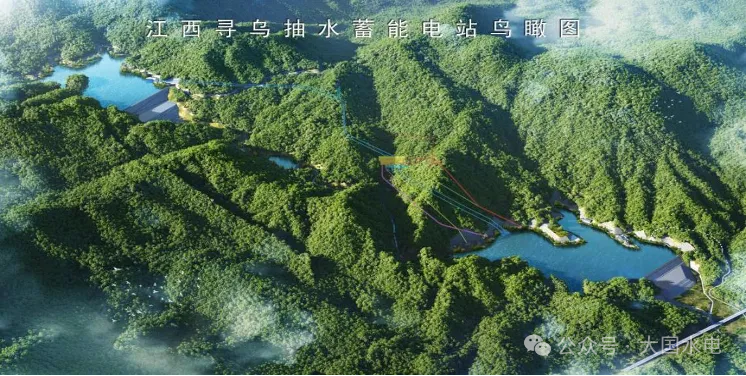

据悉,江西寻乌抽水蓄能电站是国家“十四五”重点实施项目,也是三峡集团在江西投资建设的首个抽水蓄能项目。项目位于江西省赣州市寻乌县三标乡、桂竹帽镇境内,总投资约79.67亿元,总装机容量120万千瓦。


项目于2024年1月正式获得江西省发展和改革委员会核准批复,并于2025年7月27日启动建设。当前,通风洞、交通洞等筹建期工程已由水电七局、水电十二局等单位承建,主体工程计划于2026年8月至9月开工。


按计划,首台机组预计在2030年12月投产发电,全部工程将于2031年9月实现全面投产。


本次招标(C1/C2标段)的潜在参与单位预计将高度集中于中国电力建设集团(中国电建)与中国能源建设集团(中国能建)两大央企体系内的骨干工程局。这两大集团不仅能满足招标要求的核心业绩门槛,且与业主方三峡集团合作基础深厚。


至于最终中标者究竟是谁,仍需等待后续的正式开标与评审结果。
