近日,广东岑田抽水蓄能电站项目引来关键进展。其建设征地移民安置总承包(EPC)项目正式公示中标候选人。
本次招标中,由中铁二局集团有限公司牵头的联合体(成员包括广东远诚建设有限公司、长江勘测规划设计研究有限责任公司),凭借最高投标限价下浮0.19%的报价和综合实力,位列第一中标候选人。同场竞标的中电建旗下联合体(中国电建集团北京勘测设计研究院有限公司、北京市政建设集团有限责任公司)报价略高,排名第二。
据悉,广东岑田抽水蓄能电站位于广东省河源市东源县黄田镇与曾田镇交界处,是国家《抽水蓄能中长期发展规划(2021—2035年)》“十四五”重点实施项目,也是河源市首个完成核准的抽水蓄能电站。电站总装机容量120万千瓦,总投资约85.03亿元,该电站由深圳能源集团主导投资建设,其控股子公司深能(河源)蓄能综合开发有限公司(持股95%)作为项目业主单位,负责项目的投融资、建设和运营管理。
电站于2023年6月获河源市发展改革局核准;2025年6月,其通风洞兼安全洞及进厂交通洞工程正式开工,标志着项目进入实质性建设阶段。
截至2025年末,广东省已投运的抽水蓄能装机容量突破 1000万千瓦。除广东岑田抽水蓄能电站外,肇庆、惠州、汕尾、茂名、云浮、韶关等地的6座抽水蓄能电站也在同步加快建设。
以下内容由CPEM大国水电整理呈现。

肇庆浪江抽水蓄能电站位于广东省肇庆市广宁县五和镇,也是粤港澳大湾区首个变速抽水蓄能电站,总投资约86亿元,总装机容量120万千瓦。项目于2022年11月全面开工,截至2026年1月,上水库大坝填筑、下水库导流洞施工有序推进,预计2026年底首台机组投产发电,2027年全部机组建成投运。
该电站由南网储能子公司——南方电网调峰调频发电有限公司投资建设。

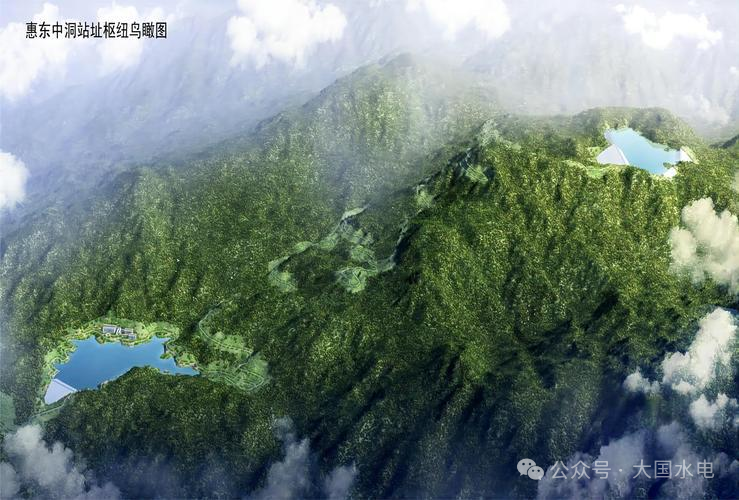

惠州中洞抽水蓄能电站位于广东省惠州市惠东县高潭镇中洞村,也是我国首个单机400兆瓦级超大容量变速抽水蓄能电站。总投资约83.7亿元,总装机容量120万千瓦。
项目于2022年12月23日全面开工建设,截至2026年1月,上水库坝体填筑、下水库导流洞施工有序推进,首台机组进入本体安装阶段。预计2026年底首台机组投产,2027年全部机组建成投运。
该电站由南网储能子公司——南方电网调峰调频发电有限公司投资建设。


茂名电白抽水蓄能电站位于茂名市电白区霞洞镇和黄岭镇,投资约 77.67亿元,由南方电网储能股份有限公司控股的茂名蓄能发电有限公司投资建设。2024年4月广东建工股份中标下水库工程,水电十六局中标上水库工程。
2023年项目核准、环评获批,省政府发布征地通告;目前地下厂房开挖基本完成,项目进入机电安装准备阶段。计划于“十五五”期间(约2026-2030年)全部建成投产。
该电站由南网储能子公司——南方电网调峰调频发电有限公司投资建设。


陆河抽水蓄能电站位于广东省汕尾市陆河县新田镇,装机容量1400兆瓦。2022年7月15日获核准,目前,上水库工程已于2025年12月完成合同签约,下水库工程正在推进施工准备工作。输水发电系统工程和机电设备安装工程施工团队已就位,正按计划推进。
首台机组计划于 2028年 投产,2029年全部机组建成。
该电站由广东省能源集团有限公司(广东能源集团)通过全资子公司广东能源陆河蓄能发电有限公司100%持股投资建设。


水源山抽水蓄能电站位于广东省云浮市新兴县太平镇水浪村,总投资约76.57亿元,总装机容量120万千瓦,该项目2022年7月6日获核准批复,截止到2026年1月28日,云浮水源山抽蓄电站完成首节尾水肘管吊装,项目已从大规模土建逐步转入机电安装和金属结构施工的关键阶段。计划于 2028年 实现全部机组投产。
该电站由广东能源集团主导投资建设,其全资子公司广东能源集团(云浮)蓄能发电有限公司作为项目业主单位,负责项目的投融资、建设和运营管理。
