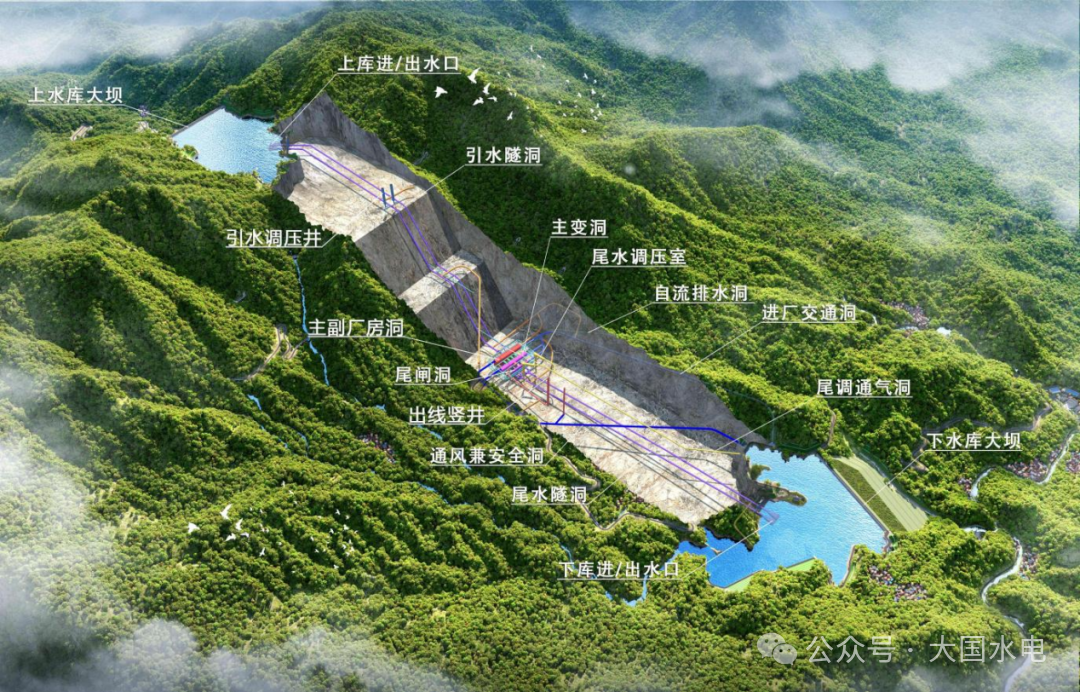

近日,绩溪家朋抽水蓄能电站项目的永久用地已正式获得国务院和自然资源部的批复,这标志着该项目取得了关键性进展,为全面进入实质性建设阶段扫清了核心障碍。

安徽绩溪家朋抽水蓄能电站是安徽省"十四五"重点实施的清洁能源项目,位于宣城市绩溪县家朋乡和荆州乡境内,总装机容量140万千瓦,总投资约84亿元,是华东电网重要的调峰储能工程。
该项目由安徽省能源集团(控股)、长三角(宣城)抽蓄新能源发展有限公司及绩溪县龙川控股集团联合投资,由项目业主绩溪皖能抽水蓄能发电有限公司负责建设和运营。
项目于2024年10月获安徽省发改委核准,2025年12月举行主体工程建设动员会并进入全面施工阶段。
根据规划,首台机组计划于2029年12月投产,全部机组将于2030年8月实现发电,预计2032年完成整体竣工验收。
在绩溪县境内,已建有装机容量180万千瓦的绩溪抽水蓄能电站(又称伏岭电站)。家朋抽水蓄能电站是绩溪县第二座、同时也是安徽省目前正在建设的8座抽水蓄能电站之一。
其他7座相关情况由大国水电小编整理如下:
01、桐城抽水蓄能电站

安徽桐城抽水蓄能电站位于安徽省桐城市唐湾镇和黄甲镇境内,总装机容量128万千瓦,总投资约72.6亿元。
电站由国网新源集团有限公司(控股)、国网安徽省电力有限公司、申能股份有限公司、安徽省皖能股份有限公司共同投资建设,项目业主为安徽桐城抽水蓄能有限公司。
项目于2022年正式核准,2023年2月主体工程全面开工。首台机组计划于2027年底投产发电,2029年完成竣工验收。
02、石台抽水蓄能电站

安徽石台抽水蓄能电站位于池州市石台县仙寓镇和丁香镇境内,总装机容量120万千瓦,总投资约78.95亿元,由三峡建工集团主导投资建设。
目前处于主体工程施工高峰期,地下厂房、输水系统等关键工程正在推进,机电设备安装同步进行。
电站于2022年11月核准,2023年7月主体工程开工,计划2027年10月首台机组投产,2028年7月全部机组投产发电。
03、霍山抽水蓄能电站

安徽霍山抽水蓄能电站位于六安市霍山县佛子岭镇和磨子潭镇境内,总装机容量120万千瓦(4台×30万千瓦机组),总投资约75.56亿元,由国能霍山抽水蓄能有限公司投资建设,是国家能源集团在安徽布局的重要调峰储能工程。
项目于2022年10月20日获安徽省发改委核准批复,目前处于筹建期向主体工程过渡阶段,上下库连接公路、洞室工程等筹建期项目正在推进,部分主体工程标段已启动招标。
根据规划,电站总工期为76个月,首台机组计划于2030年底投产发电,全部机组预计在2030年底投产,计划于2032年完成竣工验收。
04、宁国龙潭抽水蓄能电站

安徽宁国龙潭抽水蓄能电站位于宣城市宁国市霞西镇境内,总装机容量120万千瓦,总投资约83.44亿元,是皖苏两省能源合作示范工程,由江苏省国信集团(控股)、宣城皖能国控新能源投资公司、宁国建设投资集团等共同投资建设。
目前处于筹建期施工阶段,移民安置、复建道路、供水工程等配套工程正在推进。
电站于2024年4月3日获安徽省发改委核准批复,首台机组计划于2030年9月投产发电,2032年完成竣工验收。
05、芜湖西形冲抽水蓄能电站

安徽芜湖西形冲抽水蓄能电站位于芜湖市弋江区峨桥镇境内,由中国华电集团有限公司主导投资建设,是芜湖市规划建设的第二座抽水蓄能电站。项目总装机容量120万千瓦,总投资约80.2亿元。
电站已于2025年1月21日获安徽省发改委核准批复。当前,项目处于主体工程开工准备阶段,多个标段已完成招标,部分关键控制性工程已先期启动,主体工程计划于2026年全面展开。
根据建设规划,首台机组预计于2030年5月投产发电,全部机组计划于2030年12月投产,项目预计在2031年完成竣工验收。
06、休宁里庄抽水蓄能电站

安徽休宁里庄抽水蓄能电站位于黄山市休宁县月潭湖镇境内,总装机容量120万千瓦,总投资约81.51亿元,由长江电力股份有限公司主导投资建设。
项目于2023年12月28日获安徽省发改委核准批复,目前处于筹建期准备阶段,尚未正式开工建设。
根据最新信息,安徽省发改委已同意项目开工期限延期至2026年12月31日前。
07、岳西抽水蓄能电站

安徽岳西抽水蓄能电站是国家"十四五"规划重点实施的清洁能源项目,位于安庆市岳西县黄尾镇境内,总装机容量120万千瓦,总投资约75.3亿元,由国网新源集团有限公司投资建设,是国家电网在安徽布局的第8座抽水蓄能电站。
电站于2023年12月获安徽省发改委核准批复,目前处于主体工程施工高峰期,地下厂房、输水系统等关键工程正在推进,机电设备安装同步进行。
首台机组计划于2030年投产发电,2032年完成竣工验收.
