1、湖北通山抽水蓄能电站正式进入主体施工阶段
近日,国网新源湖北通山抽水蓄能电站1号施工支洞顺利贯通,标志着该项目隧洞工程全部贯通,项目全面进入主体工程及厂房建设施工阶段。


据悉,国网新源湖北通山抽水蓄能电站设计总装机容量1400兆瓦,建成投用后,年发电量约15.6亿千瓦时,对于优化区域能源结构、增强电网调峰能力、促进地方经济发展等具有重要意义。
2、安徽石台抽水蓄能电站迎来重要进展!
2026年1月25日,安徽石台抽水蓄能电站迎来重要进展——1号、2号引水钢岔管均安装就位。
本次安装的引水钢岔管采用月牙肋结构型式,具有受力性能优、焊接工艺成熟、运行可靠性高等特点。单个岔管分3个小节拼装焊接而成,主管直径4800mm,支管过渡锥壁厚60mm,月牙肋板厚度达120mm,均采用800MPa级高强度钢板制造,单个岔管重量达54.67吨,整体结构强度高,满足复杂工况下的安全运行要求。

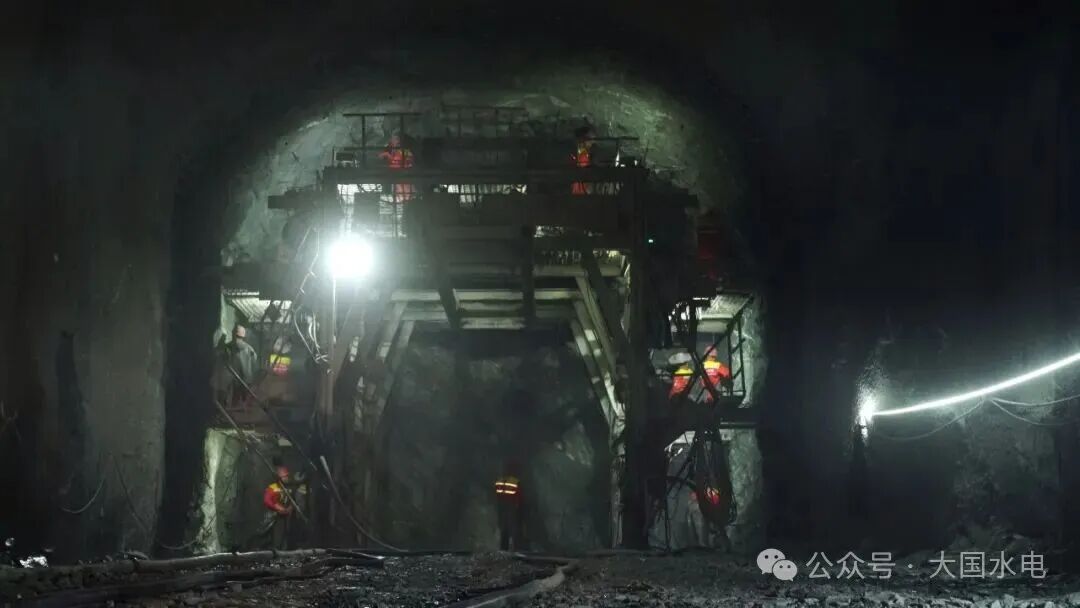

3、云南富民抽蓄电站地下厂房I层提前96天开挖完成
2026年1月25日,云南富民抽水蓄能电站地下厂房I层提前96天开挖完成,标志着项目地下核心洞室施工取得阶段性胜利。

地下厂房是电站枢纽工程的核心组成部分,其开挖尺寸达168×25.5(27.3)×58米(长×宽×高),与主变洞、尾闸洞三大硐室平行布置,顶拱上覆岩体厚度达240米~457米。
富民抽水蓄能电站是国家“十四五”重点实施项目,也是云南省首个批复核准和开工建设的抽水蓄能项目。项目总装机140万千瓦,总投资92.66亿元,建成后将承担云南电网调峰、填谷、储能、调频等重要任务,对促进滇中地区新能源消纳、优化能源结构、助力“双碳”目标实现具有重大意义。

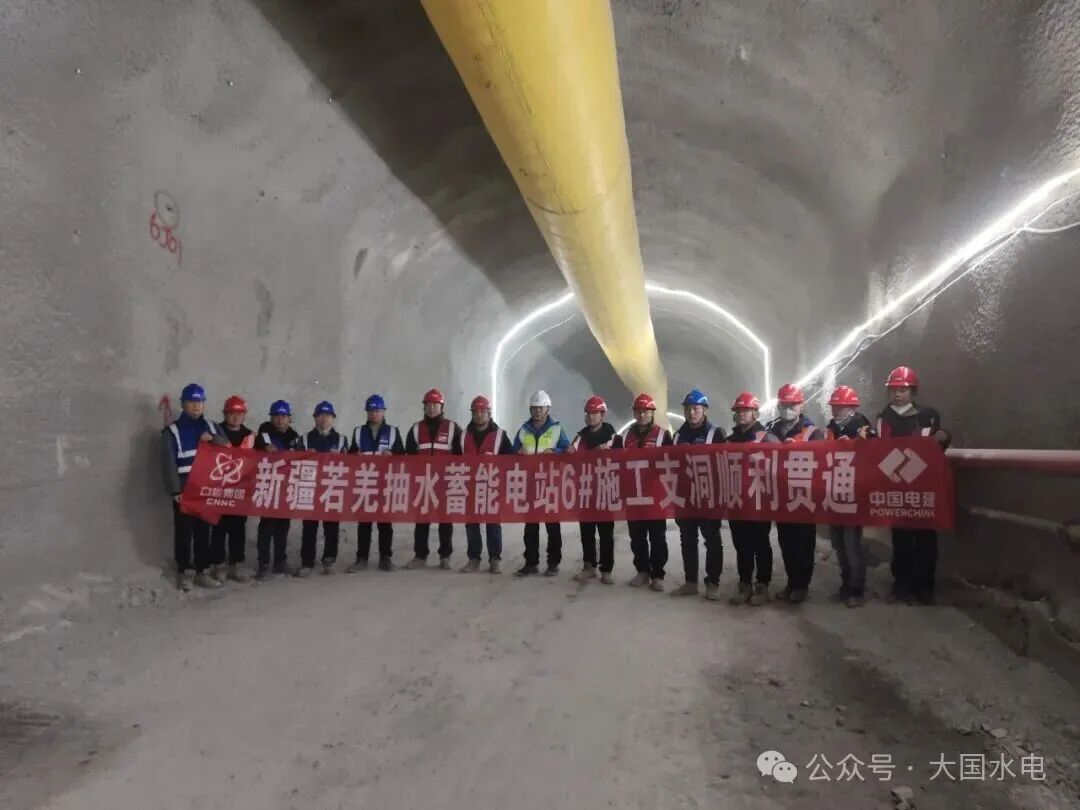

4、新疆若羌抽水蓄能电站6号施工支洞顺利实现贯通
2026年1月25日,新疆若羌抽水蓄能电站6号施工支洞顺利实现贯通。

该洞全长232米,其中三类围岩长139.2米,占比60%,四类围岩长92.8米,占比40%,是连接通风兼安全洞与尾闸室的重要施工通道,其贯通标志着项目地下厂房三大洞室之一尾闸室进入施工推进的新阶段。

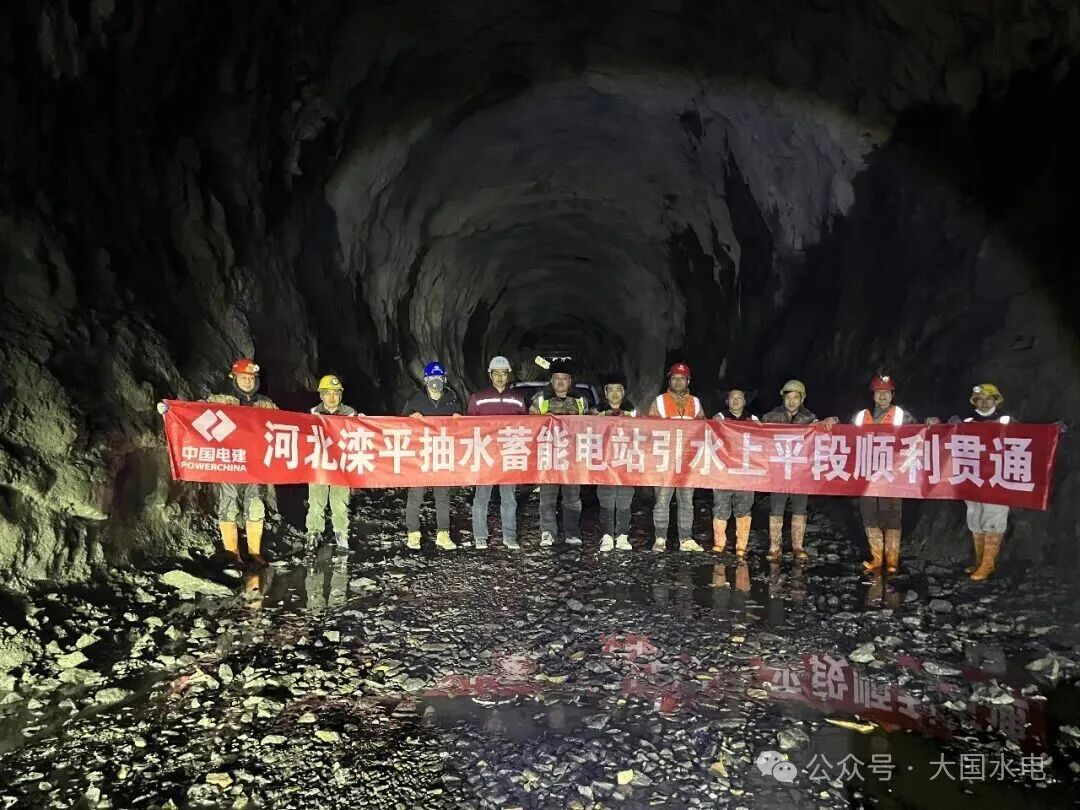

5、河北滦平抽水蓄能电站两条引水上平段顺利贯通
2026年1月22日,河北滦平抽水蓄能电站两条引水上平段顺利贯通。

滦平抽水蓄能电站是国内首批矿电结合的新能源工程,也是中国目前兼具节能环保与生态修复功能的“先锋项目”。装机容量1200兆瓦,安装4台单机容量300兆瓦的立轴单级单转速混流可逆式蓄能机组,为一等大(I)型工程。
引水系统采用“一管两机”供水方式,分为1号、2号引水隧洞,引水上平段位于引水系统上游。其中,1号引水上平段长度为303.5米,2号引水上平段长度为315.5米,洞室为马蹄形结构,开挖断面尺寸:4.619米×8.150米(宽×高)。中间采用楔形掏槽,周边采用光面爆破的形式进行开挖。

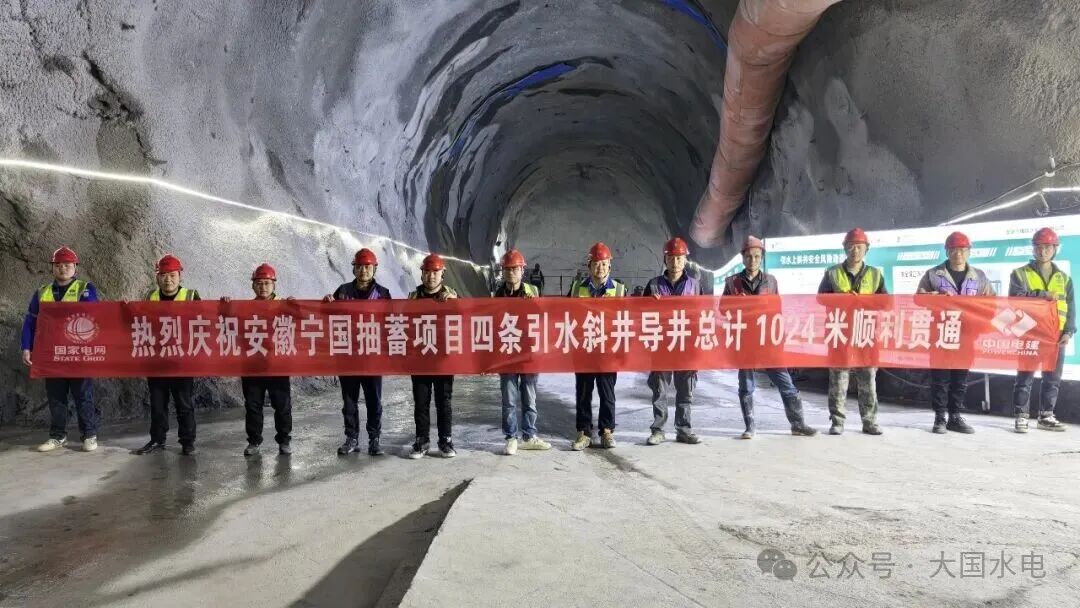

6、安徽宁国抽蓄电站四条引水斜井导井全部贯通!
近日,国网新源安徽宁国抽水蓄能电站2条引水上斜井、2条引水下斜井导井总计1024米全部顺利贯通。

国网新源安徽宁国抽水蓄能电站是国家抽水蓄能中长期发展规划(2024—2027年)“十四五”重点实施项目,电站引水系统采用两洞四机两级斜井式布置,共有2条上斜井、2条下斜井。上斜井单条长218米,开挖断面为直径8.4米圆形,下斜井单条长294米,开挖断面为5米×7.7米(底宽×高)马蹄形,斜井倾角55度,围岩岩性为含砾凝灰岩和变质砂岩,围岩类别以Ⅲ类为主,断层破碎带为IV类、V类,施工难度大,技术要求高。施工过程中,项目团队采用“长斜井定向钻施工导孔技术”,先采用高精度定向钻进行导孔施工,再采用反井钻机进行直径2.4米的反导井扩孔施工,保证了斜井扩挖成型质量和线型
7、陕西佛坪抽水蓄能电站建设新进展
2026年1月23日,陕西佛坪抽水蓄能电站5#施工支洞顺利贯通。作为连接进厂交通洞与尾水系统的重要施工通道,该支洞的贯通为尾水工程施工创造了良好条件。

陕西佛坪抽水蓄能电站5#施工支洞全长513米,主要承担人员通行、物料运输、通风排水等任务,是尾水系统施工组织中的重要控制性工程。
8、浙江松阳抽蓄电站完成重要节点——首节压力钢管在1号尾水支管顺利安装就位
2026年1月22日,浙江松阳抽蓄电站完成重要节点——首节压力钢管在1号尾水支管顺利安装就位,并完成环缝焊接。经现场检测,钢管焊接质量和安装精度均满足设计图纸与技术规范要求,标志着电站输水系统金结施工正式启动。

松阳抽蓄电站首节压力钢管在丽水钢管厂完成瓦片制作,转运至下库压力钢管厂组圆后采用无轨电动专用台车结合天锚系统精准牵引与转运就位,相较于传统卷扬机+轨道牵引方式,转运效率更高、安全性更优、控制精度更佳。
