根据陕西省发改委2026年1月发布的信息,截至2025年12月底,全省可再生能源装机达到6512万千瓦,其中,水电装机容量为507万千瓦,抽水蓄能建设取得突破性进展:镇安电站已全面建成投产,佛坪、山阳、勉县沙河、陈仓大庄里、柞水曹坪等5个项目全面开工建设,宁陕北电站也已顺利获批。
基于上述电站信息,CPEM小编梳理进展情况如下:

已投产


No.1
镇安抽水蓄能电站

位于陕西省商洛市镇安县月河镇,是陕西省首座抽水蓄能电站,也是西北地区首个开工建设的抽水蓄能项目。该电站于2016年8月5日正式开工建设,2024年11月19日首台机组投产,2024年12月12日全面投产发电,总投资88.5亿元,是西北地区在运装机容量最大的抽水蓄能电站。

已核准


No.1
宁陕北抽水蓄能电站

位于陕西省安康市宁陕县广货街镇北沟村、元潭村、金川镇兴隆村境内,是安康市首个抽水蓄能电站项目,也是陕西省"十四五"期间重点推进的能源基础设施项目。总投资127.41亿元,该项目于2025年12月23日获得陕西省发改委核准批复,标志着项目正式进入建设准备阶段,目前项目进入主体工程招标与施工准备阶段,计划于2032年建成投产。

开工建设


No.1
佛坪抽水蓄能电站

位于陕西省汉中市佛坪县西岔河镇境内,是陕投集团投资建设的首个抽水蓄能电站。项目于2023年12月18日启动前期工程,2024年12月10日主体工程正式开工,计划2028年12月实现首台机组发电,2029年底全面竣工投产。项目总投资98.54亿元,是汉中市首座开工建设的抽水蓄能电站。
截止1月23日,陕西佛坪抽水蓄能电站5#施工支洞顺利贯通。

No.2
山阳抽水蓄能电站

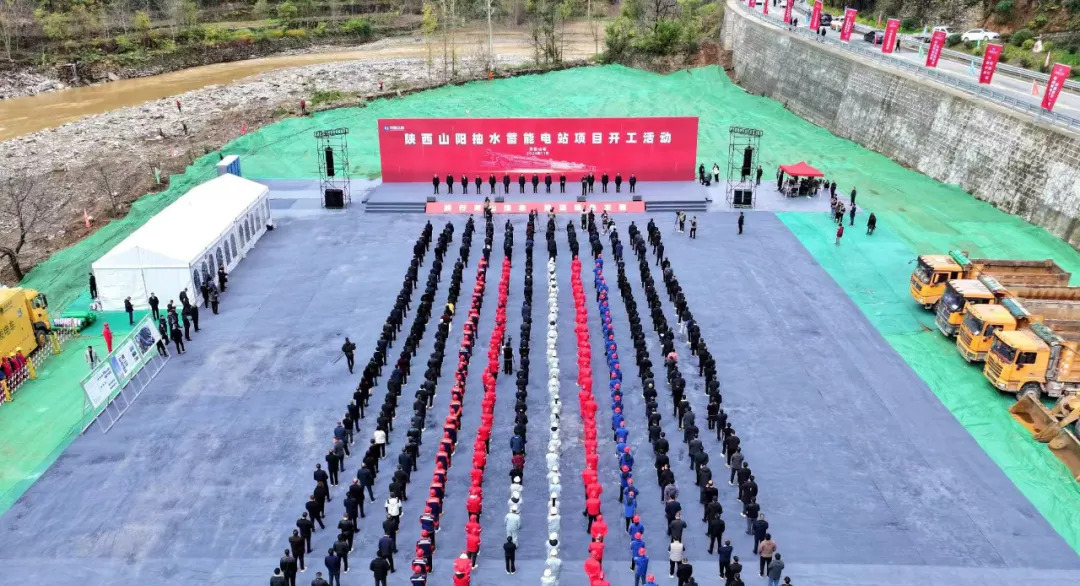

山阳抽水蓄能电站位于陕西省商洛市山阳县色河铺镇、板岩镇境内,项目总投资93.47亿元,是商洛市单体投资规模最大的能源项目之一,由三峡集团投资建设。电站于2024年11月19日正式开工,2025年10月28日主体工程全面开工。
截至2026年1月,项目已全面进入主体工程施工阶段。前期工程中的通风安全洞、泄洪洞、生态洞等关键控制性工程已全部贯通,上水库大坝清表、下水库基础处理、地下厂房开挖等工程正同步推进。
项目计划2029年12月实现首台机组发电,2030年9月全面投产。

No.3
陕西沙河抽水蓄能电站

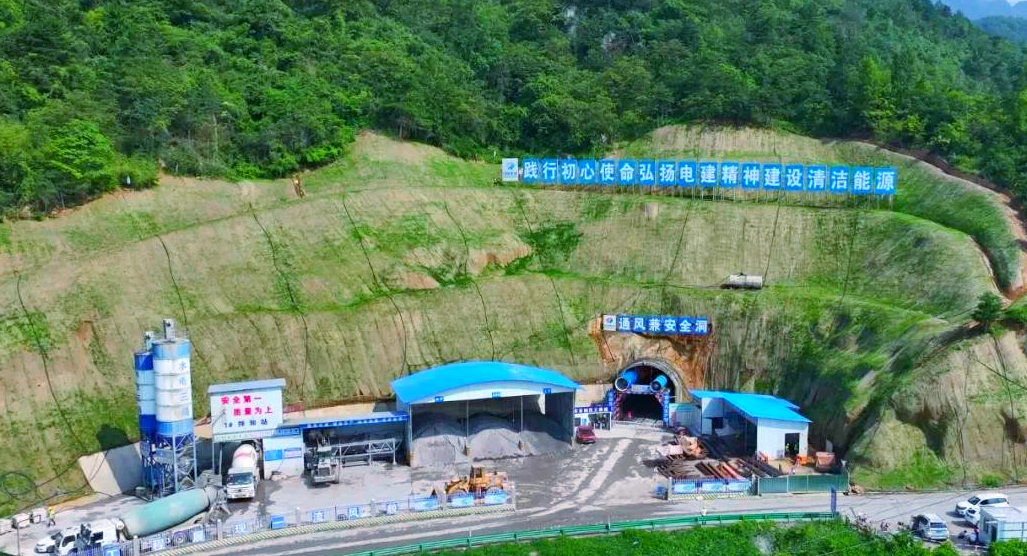

位于陕西省汉中市勉县新街子镇境内,电站由中国电建集团旗下中电建(汉中)能源开发有限公司投资建设运营,于2023年11月获得陕西省发改委核准批复,2025年4月18日主体工程正式开工,计划2030年全面投产,总投资98.55亿元。
截止到2025年11月21日,沙河抽蓄电站项目主变运输洞开挖支护完成,9号路隧洞贯通。

No.4
大庄里抽水蓄能电站

位于陕西省宝鸡市陈仓区香泉镇、拓石镇境内,由陕西大庄里抽水蓄能有限公司(中国电建集团西北勘测设计研究院有限公司控股)投资建设。项目于2024年10月18日获得陕西省发改委核准,2024年8月启动前期工程,计划2026年1月主体工程正式开工,2030年12月首台机组发电,2033年全面投产。项目总投资147.81亿元,是陕西省装机规模最大的抽水蓄能电站,也是西北地区重要的大型储能项目。
截止2025年11月21日,该电站进厂交通洞项目顺利进洞。

No.5
柞水曹坪抽水蓄能电站

位于陕西省商洛市柞水县曹坪镇境内,是陕西省"十四五"期间首个获得核准的抽水蓄能电站,由国家电力投资集团有限公司投资建设。项目于2023年2月13日获得陕西省发改委核准批复,项目总投资106.8亿元,是陕南地区投资规模较大的能源基础设施项目之一。
截至2026年1月,项目处于前期工程施工阶段。通风兼安全洞、进厂交通洞等关键控制性工程已开始施工。根据计划,项目将于2026年全面进入主体工程施工阶段,2029年实现首台机组发电,2030年全面投产。
