湖北神农架林区进一步规范户用屋顶光伏项目建设管理工作

2025-06-24分类:空气储能 / 空气储能来源:神农架林区发改
【CPEM全国电力设备管理网】

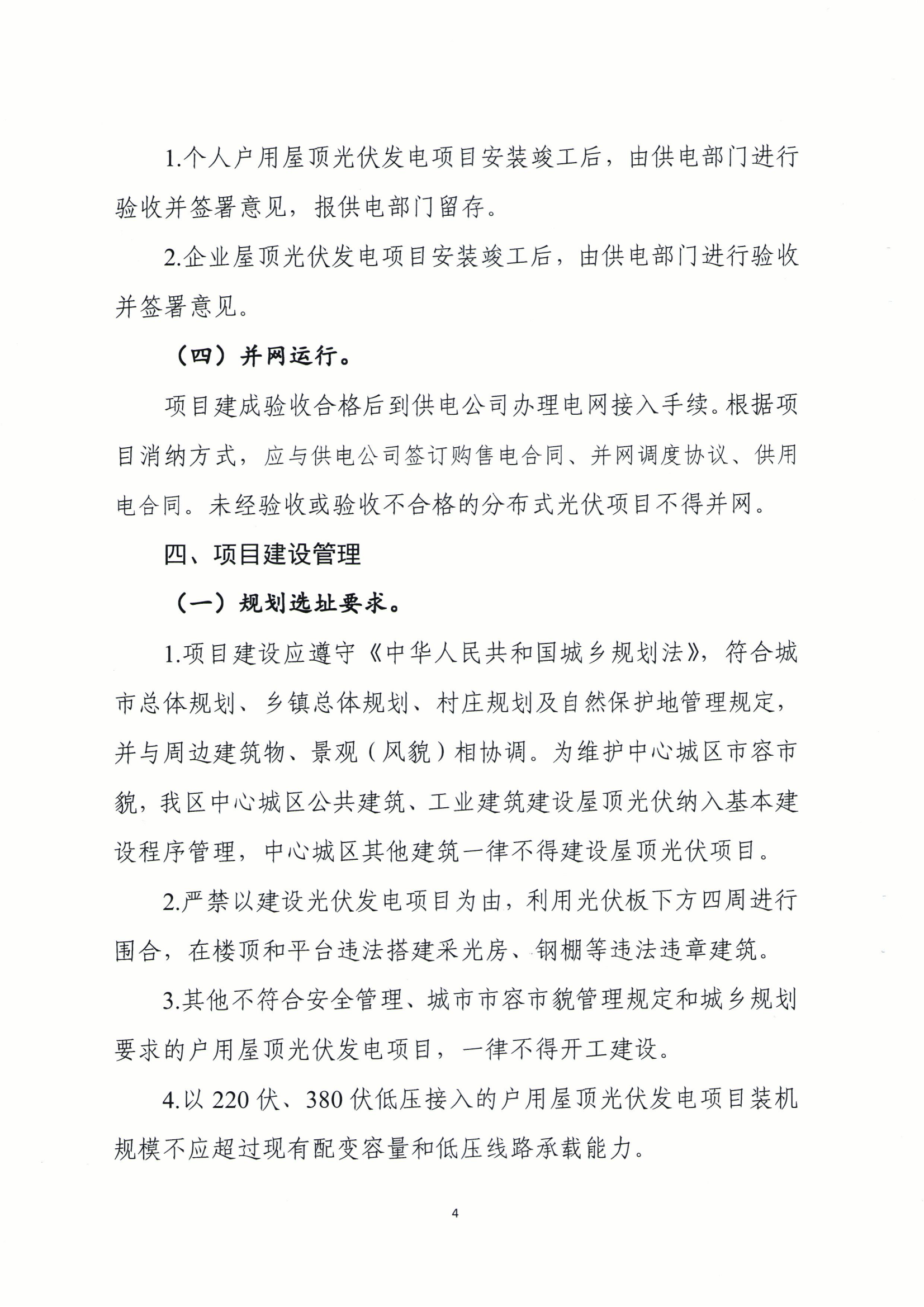

6月23日,湖北省神农架林区发改委发布《关于进一步规范户用屋顶光伏发电项目建设管理工作的通知《通知》明确,项目自备案之日起,分布式光伏发电项目应在6个月内建成并网运行。个人户用屋顶光伏发电项目安装竣工后,由供电部门进行验收并签署意见,报供电部门留存。企业屋顶光伏发电项目安装竣工后,由供电部门进行验收并签署意见。

项目建成验收合格后到供电公司办理电网接入手续。根据项目消纳方式,应与供电公司签订购售电合同、并网调度协议、供用电合同。未经验收或验收不合格的分布式光伏项目不得并网。

全文如下:
