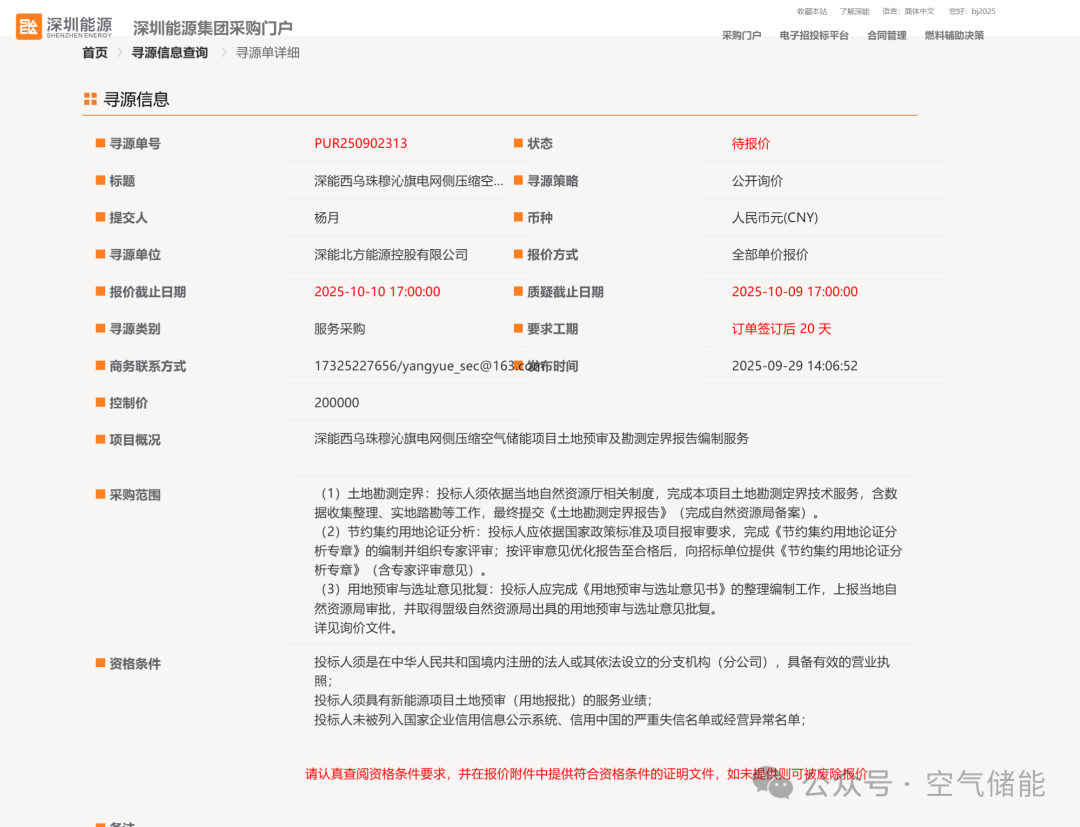

近日,深圳能源发布“深能西乌珠穆旗3×350MW/4200MWh压缩空气储能项目土地预审及勘测定界报告编制服务”招标。
深能西乌珠穆旗3×350MW/4200MWh压缩空气储能项目是内蒙古自治区首批百万千瓦级新型储能示范项目,位于锡林郭勒盟西乌珠穆沁旗巴彦花镇西部,规划建设3台350MW新型非补燃式压缩空气储能机组,总储能容量4200MWh(约合1050MW/4200MWh)。项目投资总额74亿元,占地约450亩,额定工况下可实现连续压缩6.5小时、发电4小时,系统效率超过65%,具备“新能源-电网-储能电站”一体化协同调度能力。
(图源:西乌发布)
建设进展(截至2025年10月)
项目于2025年6月29日正式开工建设,标志着西乌旗向新型能源体系建设迈出实质性一步。截至2025年10月,已完成多项关键前期工作:
2025年3月:发布可行性研究报告编制服务招标公告,明确以2026年12月建成投产为目标,重点论证项目可行性及近远期电力市场交易场景;
2025年4月:确定可行性研究报告编制服务中标单位;
2025年7月:项目正式开工,西乌旗政府副旗长吴智强致辞强调其对区域能源转型的重要支撑作用;
2025年8-9月:陆续完成地震安全评价报告
技术亮点
技术先进性:采用新型非补燃式压缩空气储能技术,避免了传统补燃式技术的燃料消耗和碳排放问题,系统效率显著高于行业平均水平(超过65%)。
能源转型支撑:项目建成后可实现“新能源-电网-储能电站”一体化协同调度,有效解决当地新能源(风电、光伏)消纳难题,提升电网调峰能力和稳定性。
