当前,我国抽水蓄能建设全面提速,多地项目迎来关键节点,呈现齐头并进的良好局面,其提升电网调节能力、服务清洁能源消纳的核心使命与综合效益日益凸显。
1
河北滦平抽水蓄能电站

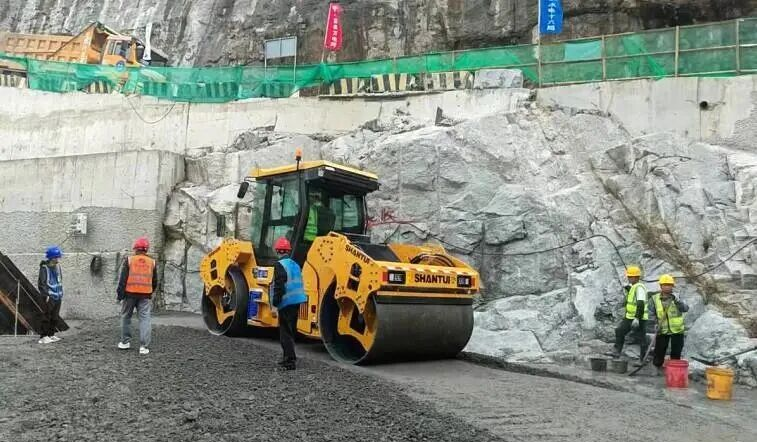

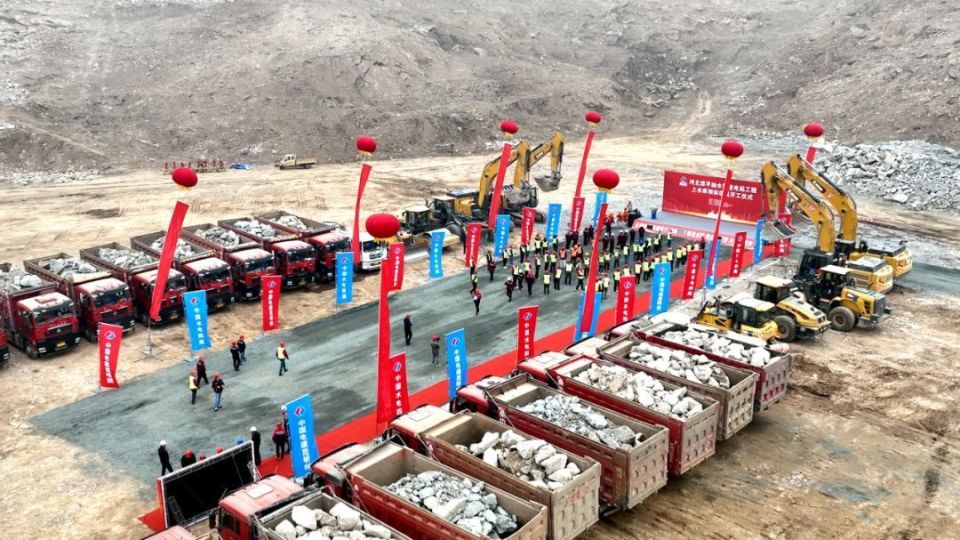

近日,中国电建承建的河北滦平抽水蓄能电站上水库坝体填筑工程正式开工,标志着该电站“绿色引擎”核心部件迈入建造阶段。
河北滦平抽水蓄能电站是我国首批“矿电结合”示范项目,位于河北省承德市滦平县小营镇境内,主要由上水库、输水发电系统、下水库等建筑物组成,兼具节能环保与生态修复功能。
2
山西浑源抽水蓄能电站

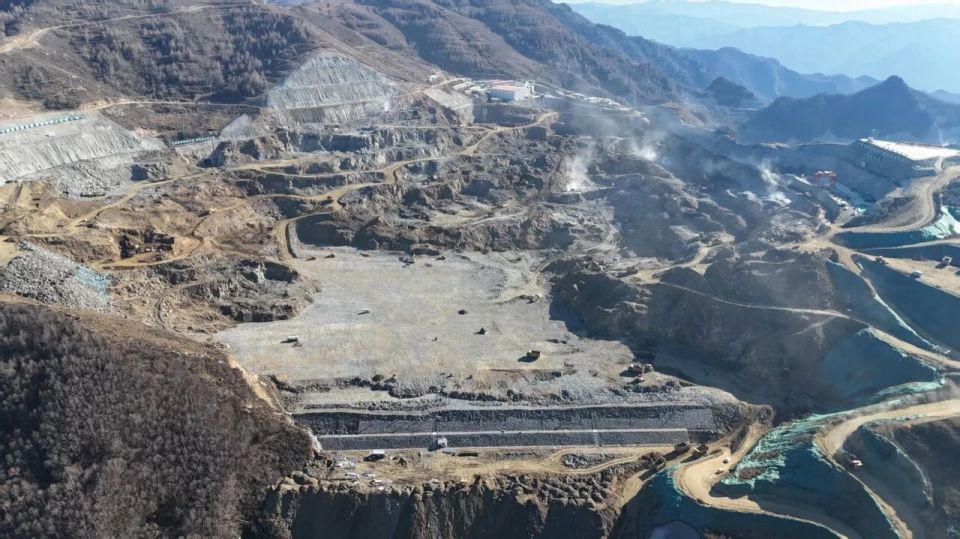

11月10日,国网新源山西浑源抽水蓄能电站建设迎来重要进展——上水库大坝累计填筑量已达设计总量的53.7%,顺利实现大坝填筑过半里程碑目标,标志着电站工程建设取得阶段性重大突破。
据了解,山西浑源抽水蓄能电站项目总投资89.23亿元,征地总面积5497亩,装机容量150万千瓦,设计施工期78个月,设计年发电量19.22亿千瓦时。这个电站建好后,将会帮助电网在用电高峰时提供更多的电力,在用电低谷时储存多余的电力。这就像是给电网装了一个大电池,可以确保我们随时都有稳定的电力供应。
3
陕西佛坪抽水蓄能电站

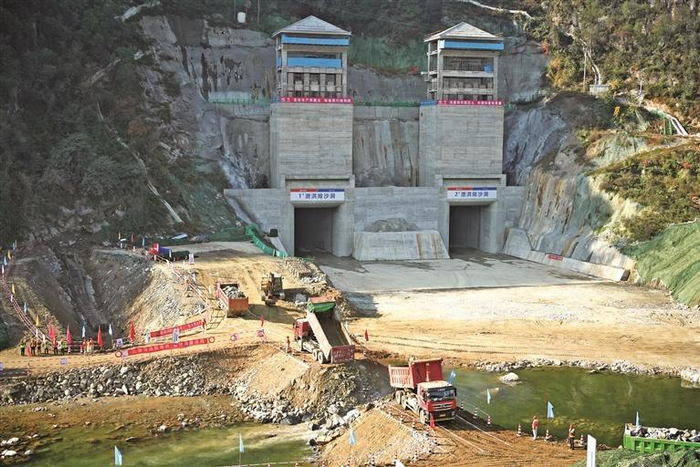

11月13日,陕西佛坪抽水蓄能电站下水库戗堤成功合龙,这标志着项目将进入主体工程集中施工、提速攻坚的新阶段。
佛坪抽水蓄能项目是国家抽水蓄能中长期发展规划和陕西省“十四五”重点建设项目。作为陕投集团投资绿色能源板块的“一号工程”,项目总投资98.5亿元,电站装机容量1400MW,设计年发电量14.36亿kWh。
4
广东惠州中洞抽水蓄能电站

2025年11月11日,广东惠州中洞抽水蓄能电站下水库大坝主体工程首仓碾压混凝土顺利开仓浇筑,标志着大坝建设正式进入碾压混凝土主体施工阶段。
广东惠州中洞抽水蓄能电站是国家“十四五”重点实施项目,总装机容量1200兆瓦。下水库正常蓄水位290.3米,相应库容为926万立方米。大坝为碾压混凝土重力坝,全长375米,坝顶高程297米,碾压混凝土总浇筑量约42万立方米。项目建成后,将显著增强粤港澳大湾区电网调峰能力及清洁能源消纳水平。
5
河北尚义抽水蓄能电站

11月12日6时36分,尚义抽水蓄能电站机电安装现场再传捷报——经过连续11小时紧张有序的作业,1、2号机组500千伏主变压器特殊试验一次性顺利通过,标志着主变压器这一核心电气设备的主要绝缘性能与安装质量得到了权威验证,为后续机组调试及并网发电奠定了坚实的基础。
6
浙江永嘉抽水蓄能电站

近日,浙江永嘉抽水蓄能电站下水库大坝填筑到顶,标志着该工程将全面转入混凝土施工和机电安装阶段。
下一步,将加快推进大坝面板混凝土施工,同时积极开展下水库蓄水前的各项准备工作,确保2026年8月具备下水库蓄水条件,力争早日建成发电,为华东电网提供可靠的调峰填谷等服务,助力实现“双碳”目标。
