南方电网对澳供电第三通道项目完成耐压试验 预计7月底投产

2022-05-25分类:电力资讯 / 电力资讯来源:南方电网报
【CPEM全国电力设备管理网】 5月20日12时33分,南方电网对澳门送电第三通道220千伏烟北甲乙线成功通过电缆交流耐压试验,标志着项目电缆设备基本具备投产条件,预计7月底投产,投产后将进一步提升对澳门电力供应保障能力。

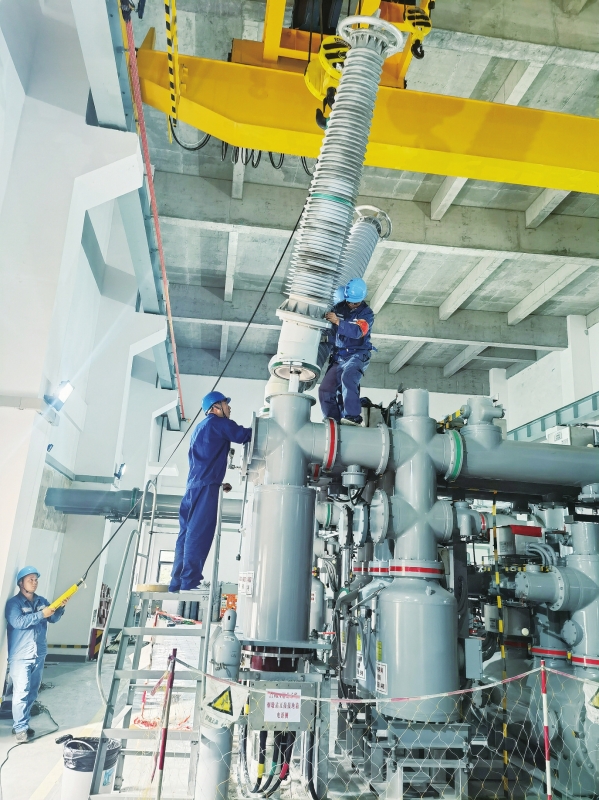

5月20日,工作人员在项目现场开展电缆耐压试验准备工作。 王娜 摄


5月20日12时33分,南方电网对澳门送电第三通道220千伏烟北甲乙线成功通过电缆交流耐压试验,标志着项目电缆设备基本具备投产条件,预计7月底投产,投产后将进一步提升对澳门电力供应保障能力。


  据了解,粤澳联网线路包括北通道珠河甲乙丙线、南通道琴莲甲乙丙线共6回220千伏主供线路,拱澳甲乙线、南澳甲乙线等4回110千伏备用线路,最大输电能力为130万千瓦。第三通道项目投产后,对澳输电能力将提升至170万千瓦,完全满足南方电网公司与澳门特区政府电力合作框架协议约定的澳门中长期电力电量需求。


  南方电网对澳门送电第三通道项目由珠海220千伏烟墩站、澳门220千伏北安站及两站之间长约10.4公里的电缆线路组成。其中,珠海段电缆线路长约5.8公里,由南网国际公司联合广东电网公司开展项目建设管理,广东电网能源发展公司与广东省电力设计院组成的EPC联合体负责建设。目前,项目全线工程已完工。


  电缆交流耐压试验是项目全线投产必要条件,为保障项目顺利投产,在南方电网公司指导下,南网国际公司联合广东电网公司、澳门电力公司共同研究完善试验方案,开展电缆交流耐压试验,通过打入额定电压1.7倍的电压,试验线路及配套设备的承载情况,确定线路是否达到投运水平。下一阶段,南网国际公司将联合广东电网公司与澳门电力公司继续做好项目建设工作,确保项目全线顺利按期投产。
