郭武三线工程全面推行机械化施工

2021-08-17分类:电力资讯 / 电力资讯来源:电网头条
【CPEM全国电力设备管理网】 郭武三线工程是西北分部成立以来投资建设的首个基建项目,目前,工程建设进入基础施工阶段。

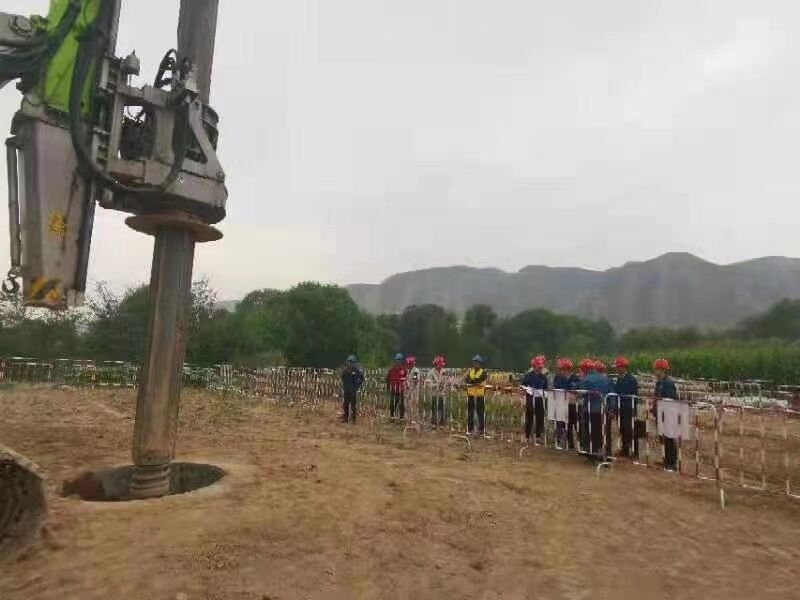

8月17日,从国网西北分部获悉,郭武三线甘肃段机械化施工示范现场经过专家检查评估,运用机械化施工完成1基塔基基础开挖仅需2-3小时,相较传统人工开挖方式,极大提高施工效率,有效降低现场安全风险,大幅缩短建设周期,降低工程建设碳排放,提质增效效果显著。专家组充分肯定了机械化施工试点的创新和示范作用,具备全线推广价值,为郭武三线全线推广机械化施工,打造“绿色、智慧”样板提供有力支撑。




郭武三线工程是西北分部成立以来投资建设的首个基建项目,线路施工绕行祁连山国家自然自然保护区,95%架线地形为山地,平均海拔1800至3000米,沿线林区分布广泛,外部建设环境十分复杂。目前,工程建设进入基础施工阶段,甘肃段计划架线68公里,3个月内完成126基塔基基础开挖浇筑工作,其中掏挖基础81基、挖孔基础36基、灌注桩基础9基。高原山地作业环保、水保要求高,且工期紧、任务重、施工难度大,全过程、全方位推行机械化创新施工意义重大。

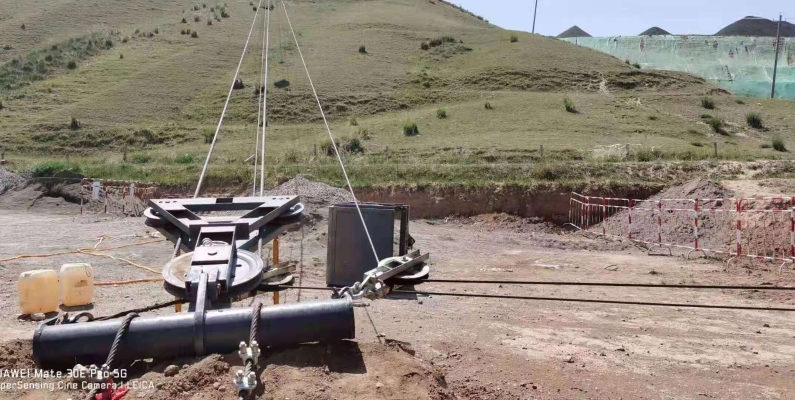

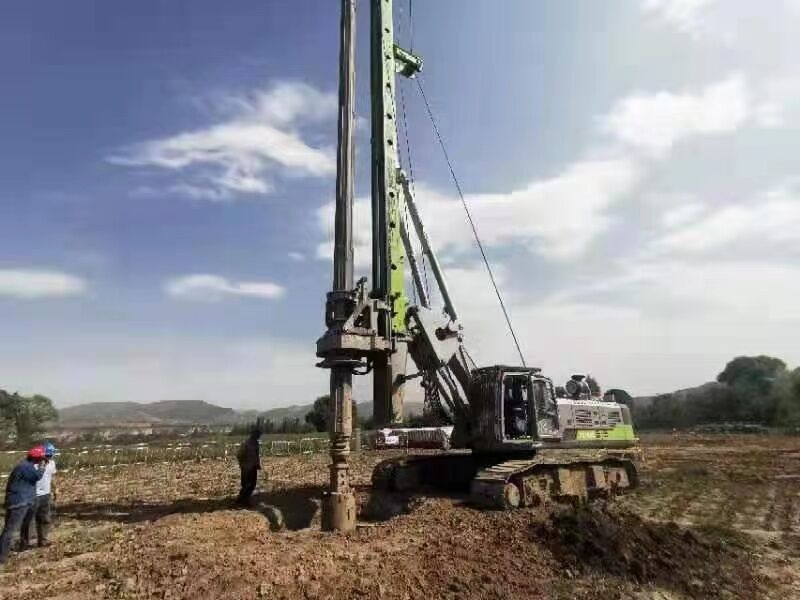

国网西北分部以“强根铸魂、守正出新、绿色建造、智慧赋能、提质增效”为建设方针,紧扣高原施工难点,充分讨论、周密策划,科学选定试点塔位,充分利用旋挖钻机、轻量化成孔设备、标准化重型索道、深基坑作业一体化智能装置,优化工序工法,制定机械化施工方案。计划先期对甘肃段40基塔基进行机械化开挖浇筑试点,其中19基采用旋挖钻机开挖浇筑,21基采用轻量化成孔装置开挖浇筑。




下一步,国网西北分部将继续发挥好纽带桥梁作用,精心统筹、精益管理,全面推行机械化施工,优质高效建设好郭武三线,打造国网“绿色、智慧”样板工程,为加快构建以新能源为主体的新型电力系统作出更大贡献!
