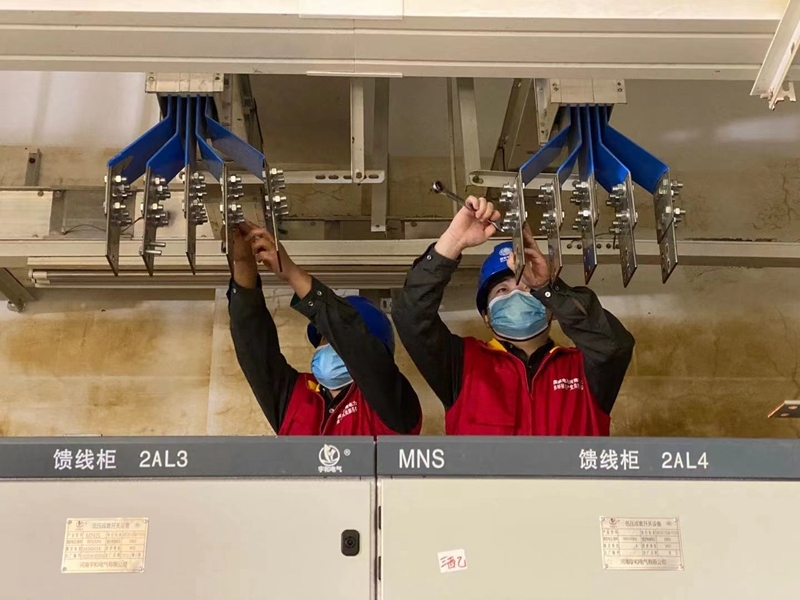

9月17日,在帝湖花园小区东王府一配设备拆除现场,河南郑州供电公司城西供电部员工将锈蚀严重的电缆接头从变压器上卸除,为该小区一下步配电设备重建改造打好基础。
据悉,郑州主网灾后重建项目共94项,重点完成变电站围墙坍塌维修、输电杆塔边坡防洪加固等工作;配网灾后重建项目1218项,重点完成开闭所、配电房改造等工作,预计12月底前全面完成工程建设任务。截至9月22日,主网项目已开工63项,配网项目开工78项,完工17项,电网重建工作正扎实有序推进。
7月17日至20日,郑州持续遭遇强降雨天气,电网设施受到了极大冲击与破坏,9 座 35 千伏及以上变电站、1267 条配电线路停运,1.24 万个台区、126 万客户停电。面对突如其来的汛情险情,河南郑州供电公司紧急启动一级应急程序,各级干部奔赴一线靠前指挥,迅速开展抢修保电。
目前受灾重要客户及小区居民客户已全部恢复用电,但因部分小区配电房被洪水漫灌浸泡,供电设施损毁严重,共有49个小区采用环网柜和箱变临时过渡方案恢复供电。为让郑州电网早日恢复到灾前状态,满足人民群众的用电需求,河南郑州供电公司积极推进电网重建工作。

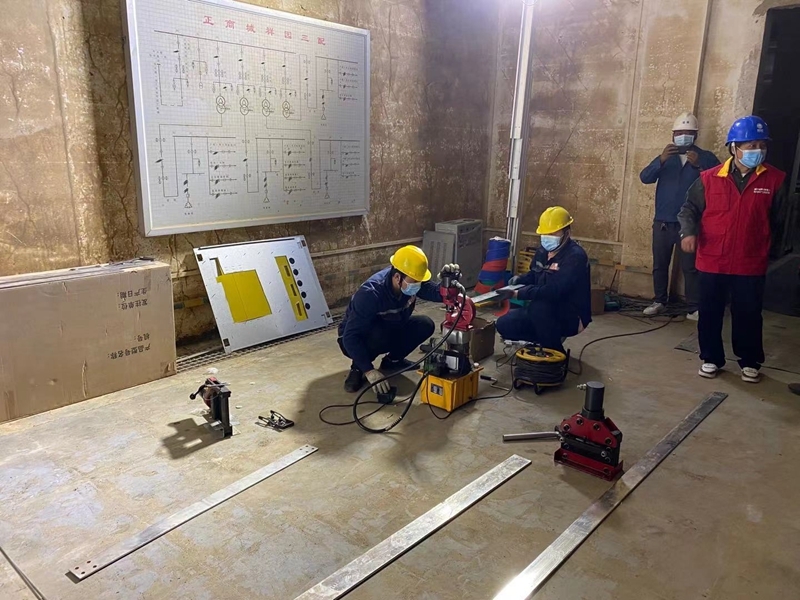

由于本次电网受灾范围广、设备多、程度深,灾后重建工作面临极大挑战。针对时间紧、任务重等情况,郑州供电公司在前期组建工作专班,全面摸排电网受损情况。“我们累计排查了3000余座地下配电站房,及时消除部分临时供电设施的安全隐患,同时编制下发《灾后配网10千伏线路及配电设施标准化巡视作业指导书》,针对存在隐患的设备增加巡视频次,强化设备不停电检测,确保设备安全稳定运行。”郑州供电公司配网部专责付晓勇介绍。
灾后重建工作是急工程,更是重工程。河南郑州供电公司统筹规划,制定灾后重建恢复计划,按照应急抢险恢复,长临方案建设,配网重建提升三个阶段,有层次、有重点的推进灾后电网重建工作,并同步编制《郑州电网灾后重建高质量发展规划》,明确灾后重建任务清单及郑州电网的发展规划。

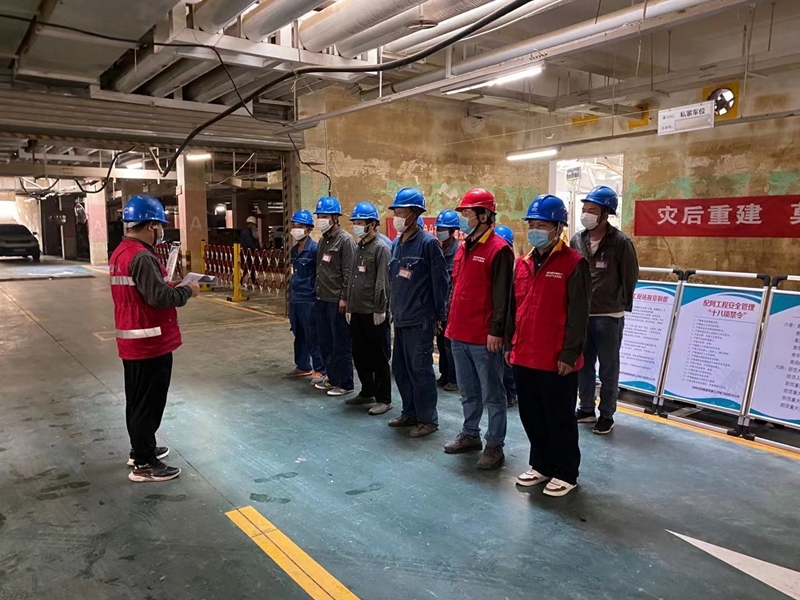

为加强过程管控,保质保量开展灾后重建工作,河南郑州供电公司成立了灾后恢复重建工作领导小组和 8 个专项工作组,将灾后攻坚项目建设计划分解到月、按周管控,合理安排建设时序、调配施工力量,建立工作周报和周例会机制,及时掌握项目进展,协调解决难点问题。同时,加强主动服务,积极开展上门服务,对接受灾重要客户和大型社区,全面了解客户需求,并设立 18 个用电服务咨询处,针对配电设施防涝加固改造、水淹配电设施恢复运行等事项,提供现场咨询和业务指导。

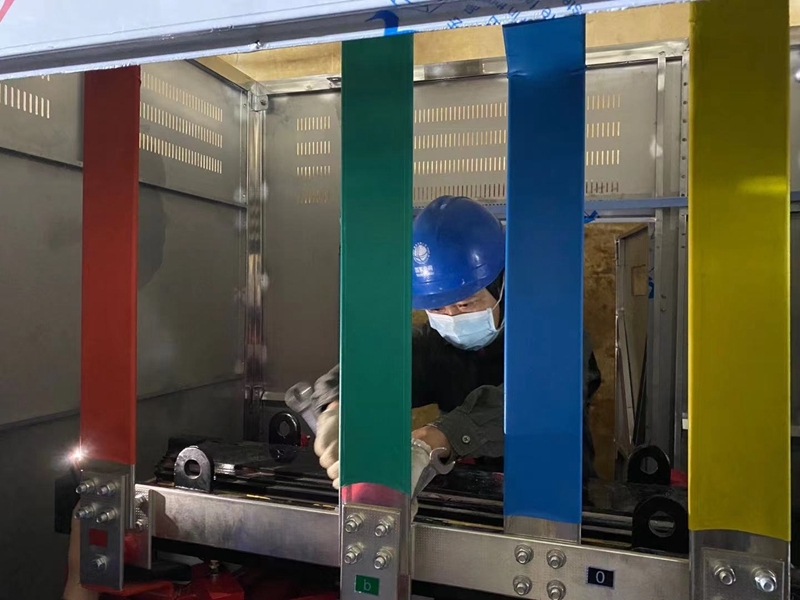

在物资供应方面,河南郑州公司提前完成物资需求编制及配网精益化系统立项,计划将1600余面充气式高压开关柜、400余面户内智能环网单元物资,用于解决固定柜更换问题。同时利用好国网河南电力在10月15日前给予物资授权采购的窗口期,统筹谋划,将物资计划需求及物资到货管控细化到天,分阶段完成物资供应,全面满足灾后重建需求。
