欢迎访问 CPEM全国电力设备管理网!
官方微信|设为首页|加入收藏
cpem标语

2024无人机
金巡奖
  • 金智信息
  • 国电南自
  • 深圳普宙
  • 联想
  • 国网信通
  • 艾睿光电
当前位置:首页 > 智慧风电

自然资源部进一步改进优化重大能源项目用地审批!

2024-03-06分类:智慧风电 / 智慧风电来源:自然资源部
【CPEM全国电力设备管理网】

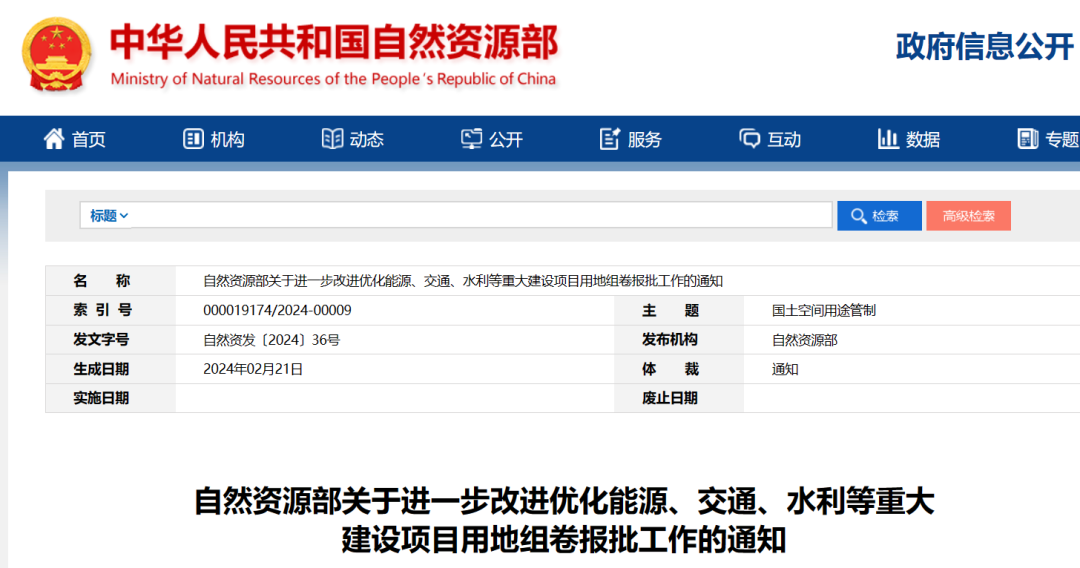

近日,自然资源部发布《关于进一步改进优化能源、交通、水利等重大建设项目用地组卷报批工作的通知》。



《通知》指出,为巩固和增强经济回升向好态势提供土地要素保障。要取消重新预审,不再对建设项目农用地转用和土地征收申请总面积超出用地预审总面积达到10%以及范围重合度低于80%的重新预审。

需报国务院批准用地的国家重大项目、列入《国家公路网规划》工程的改扩建项目以及省级能源、交通、水利建设项目中,控制工期的单体工程和因工期紧或受季节影响急需动工建设的其他工程可申请办理先行用地。控制工期的单体工程均可办理先行用地,其他工程因工期紧或受季节影响急需动工建设的办理先行用地规模不得超过用地预审控制规模的30%。


非农建设占补平衡实行差别化管控,对新一轮国土空间规划确定的耕地保护目标高于上一轮规划确定的耕地保护目标的省份以及机构改革前已批复新一轮省级总体规划的,在现状稳定耕地不低于新一轮规划确定的耕地保护目标前提下,建设项目办理农用地转用审批时不再挂钩补充耕地,但建设单位应通过缴纳耕地开垦费或自行垦造方式落实补充耕地义务。对新一轮国土空间规划确定的耕地保护目标低于上一轮规划确定的耕地保护目标的省份,将省域内稳定利用耕地净增加量作为下年度非农建设允许占用耕地规模上限。

重大建设项目直接相关的改路改沟改渠和安置用地与主体工程可分别报批。能源、交通、水利、军事等重大建设项目直接相关的改路、改沟、改渠和安置等用地,原则上应与主体工程一并办理农用地转用和土地征收,且不得超过原有用地规模。主体工程已批准的,改路、改沟、改渠和安置等用地不涉及永久基本农田、不占用生态保护红线,征收耕地不超过35公顷、其他土地不超过70公顷的,由省级人民政府批准用地。


分享到:
相关文章
合作伙伴
  • 1
  • 2
  • 3
  • 4
  • 5
  • 6
  • 7
  • 8
  • 10
  • 11
  • 12
  • 13


CPEM全国电力设备管理网  © 2016 版权所有    ICP备案号:沪ICP备16049902号-7
