陇西10万千瓦集中式风电项目提前完成风机基础浇筑

2022-11-16分类:智慧风电 / 智慧风电来源:国家电投新疆公司

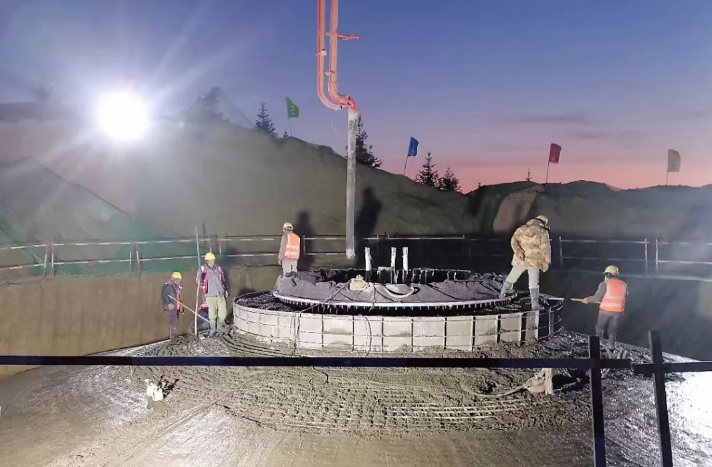

【CPEM全国电力设备管理网】 11月8日,随着最后一方混凝土入模,陇西10万千瓦风电项目25台风机基础浇筑全部完成。

11月8日,随着最后一方混凝土入模,陇西10万千瓦风电项目25台风机基础浇筑全部完成。同日,顺利通过项目首次质监验收,完成了阶段性目标。



自10月3日完成首台风机基础浇筑以来,陇西新能源公司加强项目建设统筹管理,面对工期紧、并网急、任务重等客观因素,积极克服新冠肺炎疫情带来的不利影响,充分发挥山地风电建设经验优势,采取倒排工期、分管领导驻守现场、增加电子旁站设备等方式,从安全、质量、进度、投资造价等方面进行全面控制。同时,加强与政府沟通协调力度,积极协调增加混凝土供应商,办理工程车辆通行证,有效解决了疫情管控期间风机基础浇筑缺料问题。仅用35天全部完成风机基础浇筑工作,较里程碑计划提前3天完成。

下一步,陇西公司将积极协调塔筒、风机等大件设备进场,在保证安全的前提下,加快风机吊装,并同步推进并网手续办理,确保项目按期并网发电。
