无惧“烤”验抢工期——水发沪能齐齐哈尔梅里斯50MW风电项目

2022-09-02分类:智慧风电 / 智慧风电来源:水发集团
【CPEM全国电力设备管理网】 近日,齐齐哈尔梅里斯50MW风电项目施工正如火如荼地进行。

近日,齐齐哈尔梅里斯50MW风电项目施工正如火如荼地进行。面对烈日炙烤,水发沪能新能源集团278人施工团队与时间较量,跟高温抗衡,始终坚守奋战在施工一线。




近期是项目主体建设的关键时期,水发沪能紧盯目标任务和时间节点,倒排工期,挂图作战,加强现场人机料投入,加大现场工作面建设,扎实推动项目建设。权属公司董事长尚伟、总经理孙永勤和其他管理人员不分昼夜,从早6点到晚10点,全程在施工现场指导工作,与施工人员同吃住,确保按质按量完成建设任务,实现12月底前并网发电

施工大干,安全先行。为进一步做好安全生产工作,水发沪能加大对施工区域安全隐患排查、巡查力度,同时要求项目部门尽量采取错峰施工、发放防暑药品等方式,最大程度保障施工人员人身安全和个人健康。

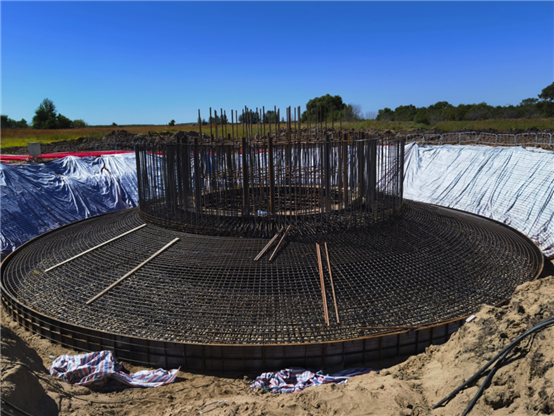

目前,项目场内道路已完成95%,集电线路45个塔基已完成建设,铁塔组装和立塔施工已完成30%,风机基础已完成25%,升压站基础施工已完成30%。



分享到:
