近日,由三峡上海院EPC总承包并参与土建设计的运达股份北方总部(乌兰察布)智能产业基地项目完成对拖试验平台灌浆,设计值达10兆瓦,是迄今为止我国陆表测试功率最大的风电机组全功率试验平台,可实现较为准确地模拟和测试风力发电机组运行的相关参数,为进一步开发陆上风电大容量机组奠定坚实基础。

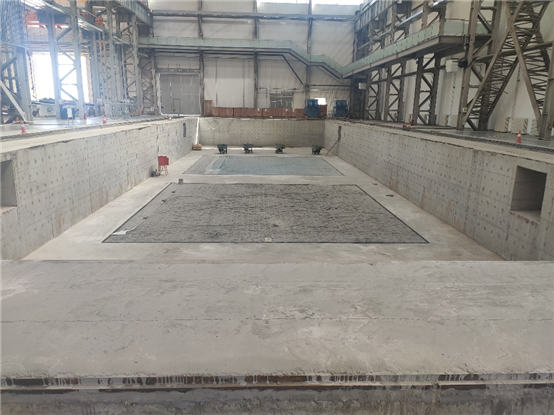

对拖平台灌浆完成
由于风电机组应用环境复杂多变及对机组长寿命、高稳定性等特殊要求,我国大型风电机组只有举行工程化试验,得出较为恰当的结论和数据,才能应用于大规模产业化生产,高成本和高风险一直以来都是风力发电机组现场调试的痛点。
在陆上大功率风电机组已逐渐步入6兆瓦时代的今天,本试验平台的投运可以为电压等级为1140伏交流电的10兆瓦及以下的双馈机组、全功率机组,以及电压等级为690伏交流电的6兆瓦及以下的双馈机组、全功率机组提供整机对拖试验。为陆上大功率风机的规模化生产提供基础性支持,改善风力发电机组现场调试难度,进一步推动大功率风机开发。
“重”与“大”是该平台建设的特点与难点。
该对拖平台整体混凝土用量达3400余立方米,可以填满1.5个标准泳池,钢筋用量达340余吨,相当于200多辆家用轿车,并拥有2个重近200吨的铸铁平台。

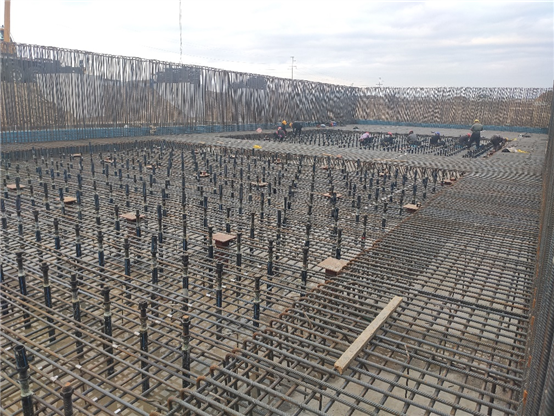

施工过程中涉及大体积混凝土施工,且交叉作业多。为确保混凝土凝固后的强度能够达到相关规范要求,项目部管理人员攻坚克难、多方协调。为保持混凝土的完整性、减小混凝土内外温差及各预埋件定位的准确性,项目部决定对基础平台混凝土浇筑采取分层浇筑。将浇筑过程共分为四次浇筑,有力克服了一次性浇筑易出现裂缝、振捣不到位等困难,确保平台建设顺利进行。
