本周,国内抽水蓄能领域技术创新与项目落地协同并进,浙江、湖南、河北等地的电站建设均传来新动态,展现出强劲的发展势头。
湖南平江抽水蓄能电站

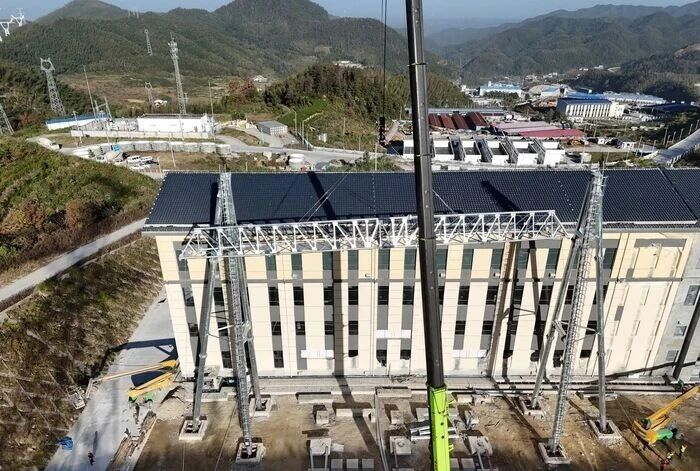

2025年11月25日,湖南平江抽蓄电站地面开关站出线平台500千伏出线构架安装完成。
出线构架由1榀构架梁,2榀构架柱,2榀避雷针,2副构架柱钢爬梯,2副避雷针钢爬梯,3根避雷器支架、3根电压互感器支架及其预埋件组成,总重为57372千克。构架梁,构架柱在工厂分段制作,预拼装验收合格后,拆分为散件,运抵现场后拼装,各段拼装时轴线偏差小于0.1%,出线构架各部件采用螺栓连接,而后进行整体吊装。
炎陵抽水蓄能电站

2025年11月23日,炎陵抽蓄电站泄洪竖井首仓滑模施工的混凝土浇筑取得圆满成功,标志着炎陵抽水蓄能电站竖井滑模衬砌施工进入稳定、连续、高效的快速推进阶段。
泄洪竖井是炎陵抽蓄电站施工难度大、安全风险高的关键部位,布置于上库右岸山体内,井深达100米,具体包括上部建筑物15米、消能井12米、与平洞连接段8米以及滑模衬砌段65米。其中,滑模段开挖直径为8.3米,衬砌后直径为5米。
湖南汨罗玉池抽水蓄能电站

11月27日,中国能建葛洲坝集团参建的国网新源湖南汨罗玉池抽水蓄能电站主体工程举行开工动员大会,标志着项目建设全面启动。
汨罗玉池抽水蓄能电站是一项战略工程、绿色工程和民生工程,是湖南省重点能源建设项目、汨罗市单体投资最大项目。项目总投资81亿元,总装机容量120万千瓦,规划安装4台单机容量30万千瓦可逆式水泵水轮发电机组,设计年发电量12.77亿千瓦时。
项目位于岳阳市汨罗市川山坪镇,由上水库、下水库、输水发电系统等组成。中国能建葛洲坝集团承建电站地下厂房及输水发电系统工程,涵盖输水系统工程、地下厂房系统工程、场内永临道路及相关施工辅助设施等施工内容。
浙江天台抽水蓄能电站

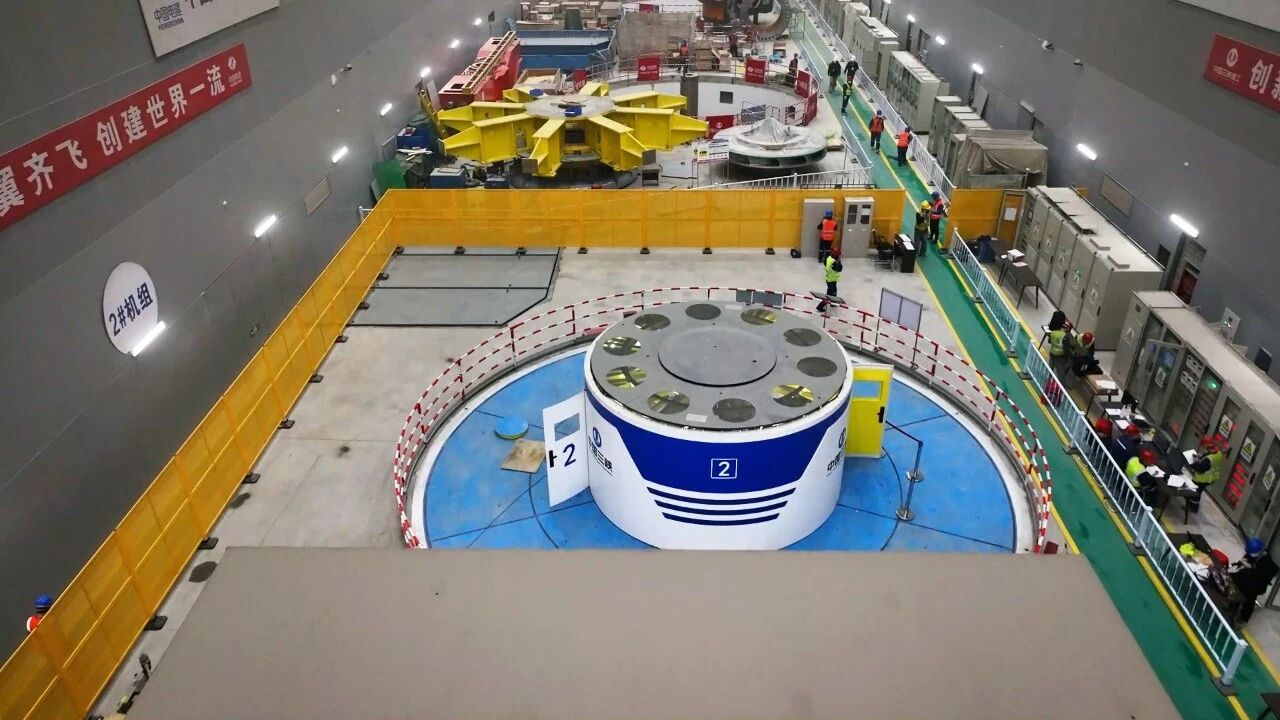

2025年11月22日,我国单机容量最大抽水蓄能电站——浙江天台抽水蓄能电站(以下简称天台抽蓄电站)2号机组成功启动,进入网下空载调试阶段,向年底实现发电目标发起冲刺。这是继1号机组于10月23日完成同类调试后,电站机组调试工作的又一关键进展。
天台抽蓄电站位于浙江省天台县,是国家《抽水蓄能中长期发展规划(2021-2035年)》“十四五”重点实施项目。该电站由三峡集团投资建设,总装机容量170万千瓦,安装4台单机容量42.5万千瓦的可逆式机组,单机容量为国内抽水蓄能电站最大。
河北尚义抽水蓄能电站

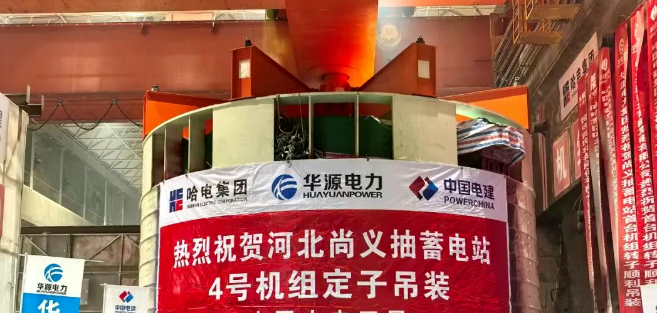

11月26日,河北尚义抽水蓄能电站4号机组定子精准吊入机坑就位,标志着电站4台机组定子全部吊装完成。
本次吊装的4号机组定子外径约为6.8米,总重量约为420吨。定子外形尺寸大,吊装重量大,技术要求高。吊装过程中,北京院协同各参建单位,密切配合,整个吊装过程安全、平稳、有序,精准达到预定位置。
尚义抽水蓄能电站位于河北省张家口市尚义县境内,总装机容量1400兆瓦,电站建成后承担京津及冀北电网调峰、填谷、调频、调相和紧急事故备用等任务,对保障首都供电安全、提高电力系统的安全可靠性和运行经济性、推动能源绿色转型、助力实现“双碳”目标具有积极作用。
新疆哈密抽水蓄能电站

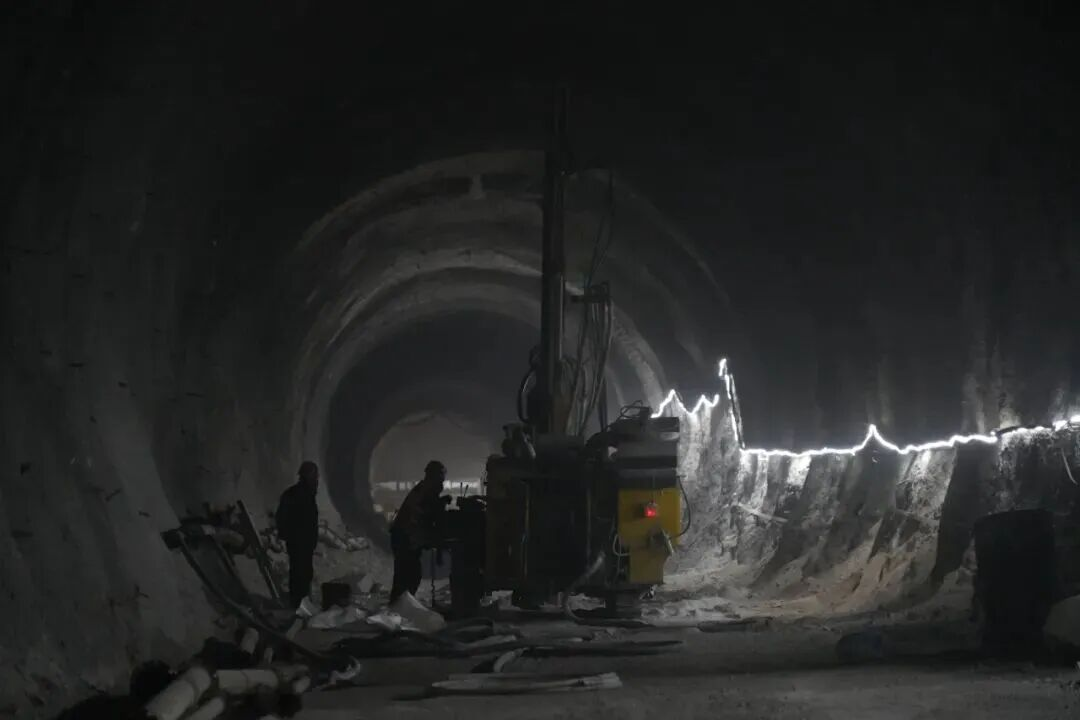

11月22日,记者从哈密抽水蓄能电站项目建设现场获悉,电站关键线路上的施工工程——1号引水隧洞施工传来捷报:隧洞上平段上台阶实现顺利贯通,为电站后续建设的快速推进奠定了坚实基础。
作为新疆地区重点能源项目,哈密抽水蓄能电站总装机120万千瓦、动态投资82.3亿元,投运后每年可减少原煤消耗23.9万吨、减排二氧化碳59.6万吨,对于推动区域能源结构优化、促进清洁能源消纳具有举足轻重的意义,不仅能强化西北电网调峰能力,更能为新疆新能源消纳提供“缓冲舱”,有力保障新疆送端电网安全稳定运行,为当地经济社会发展注入强劲动力。
河北易县抽水蓄能电站

11月23日,由机电安装分局承建的河北易县抽水蓄能电站最后一台机组(4号)进水球阀顺利吊装就位。至此,电站四台机组进水球阀全部吊装完成,为后续3号、4号机组充水奠定了坚实基础。
易县抽水蓄能电站共安装4台单机容量300兆瓦的立轴单级混流可逆式水泵水轮机,总装机容量1200兆瓦。电站首台机组计划于2025年底投产发电,全部机组于2026年投产发电。电站建成后将以500千伏线路接入河北南部电网,承担起电网调峰、填谷、调频、调相、紧急事故备用等任务。
接下来,项目部将继续推进1号机组调试,2号机组总装收尾,3号机组转子与定子组装等工作。
