抽水蓄能建设正以"规划攻坚+技术突围"的双轮驱动之势,在全国多地掀起建设热潮。本期小编为您梳理本周建设动态,带您直击这场关乎未来能源安全的"超级工程进行时"。
云南禄丰抽水蓄能电站

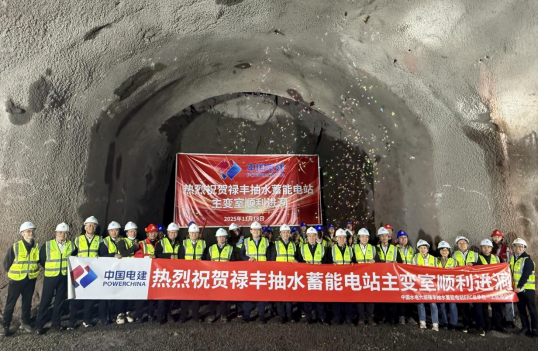

2025年11月18日,云南禄丰抽水蓄能电站项目主变室顺利进洞施工,电站地下厂房系统核心洞室群开挖正式启动。
禄丰抽水蓄能电站是云南省“十四五”规划重点实施项目,总装机容量达1200兆瓦。电站建成后,对优化云南能源结构、提升电网调节能力具有重要意义。公司主要承建厂房系统和尾水系统。
甘肃黄龙抽水蓄能电站

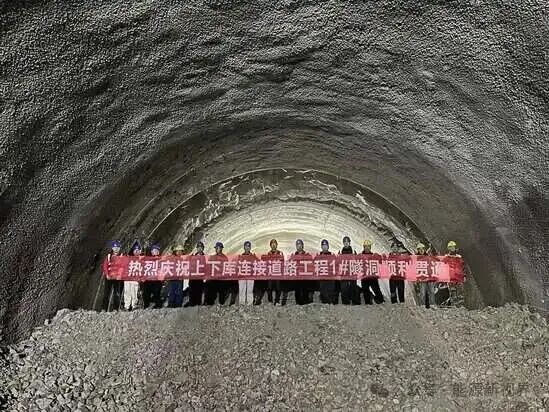

11月15日,甘肃黄龙抽水蓄能电站上下库连接道路1号隧道实现全线贯通,为该工程的连接路标段及后续工程的整体推进奠定了坚实基础。
甘肃黄龙抽蓄电站总装机容量210万千瓦,电站额定水头为640米,安装6台单机35万千瓦可逆式机组。电站采用750千伏一级电压接入系统。黄龙抽水蓄能电站枢纽建筑主要包括上水库、输水系统、地下厂房、开关站、下水库、下水库库尾拦沙坎、泄水及补水建筑物等组成。工程属一等大(1)型工程。上水库正常蓄水位1895米,死水位1880米,调节库容987万立方米;下水库正常蓄水位1255米,死水位1210米,调节库容864万立方米。
哈密抽水蓄能电站

国家水电重点建设项目、自治区规划建设的首批抽水蓄能项目——国网新源新疆哈密抽水蓄能电站下水库拦河坝完成填筑封顶,标志着电站的“储能双肺”核心体系基本成型。
哈密抽水蓄能电站总装机容量120万千瓦,动态总投资82.3亿元,由上水库、下水库、输水系统、地下厂房系统和开关站等建筑物组成,这次封顶的拦河坝总填筑量为222万立方米,最大坝高81米,相当于27层楼高。建设中,全面引入数字化监控与智能碾压技术,以技术创新驱动质量管控和进度提速。
安徽桐城抽水蓄能电站

11月18日,国家“十四五”重点能源项目——国网新源安徽桐城抽水蓄能电站下水库正式启动蓄水,这座总投资超70亿元的超级“充电宝”,向着全面投产的目标迈出关键一步。
这座电站建成后,每年可消纳风电、光伏等清洁能源22亿千瓦时,相当于每年节约标准煤11.6万吨,减少二氧化碳排放约30万吨,对推动能源结构绿色转型、实现“双碳”目标具有重要意义。
永安抽水蓄能电站

11月15日,福建省永安抽水蓄能电站地下厂房岩锚梁首仓混凝土顺利浇筑完成,这是继10月17日岩锚梁岩台开挖完成后迎来的又一重大工程节点,标志着项目正式从地下洞室群开挖逐步向混凝土浇筑转序。
甘肃玉门抽水蓄能电站

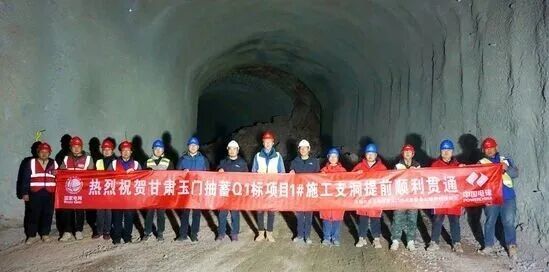

2025年11月15日上午9时,山体深处传来捷报,甘肃玉门抽水蓄能电站1号施工支洞提前45天贯通,这一突破标志着该电站地下工程施工取得阶段性胜利,为后续主体工程快速推进奠定了坚实基础。
随着1号支洞的贯通,这一进展对确保玉门抽水蓄能电站按时投产运行具有关键意义,未来电站将为甘肃电网提供调峰、填谷、储能、调频等多重功能。作为酒泉千万千瓦级风电基地的配套储能枢纽,该电站投运后将年消纳风电20.37亿千瓦时,减少二氧化碳排放135.3万吨。此次节点突破,更为西北“新能源+ 储能”协同发展提供了工程实践支撑。
平坦原抽水蓄能电站

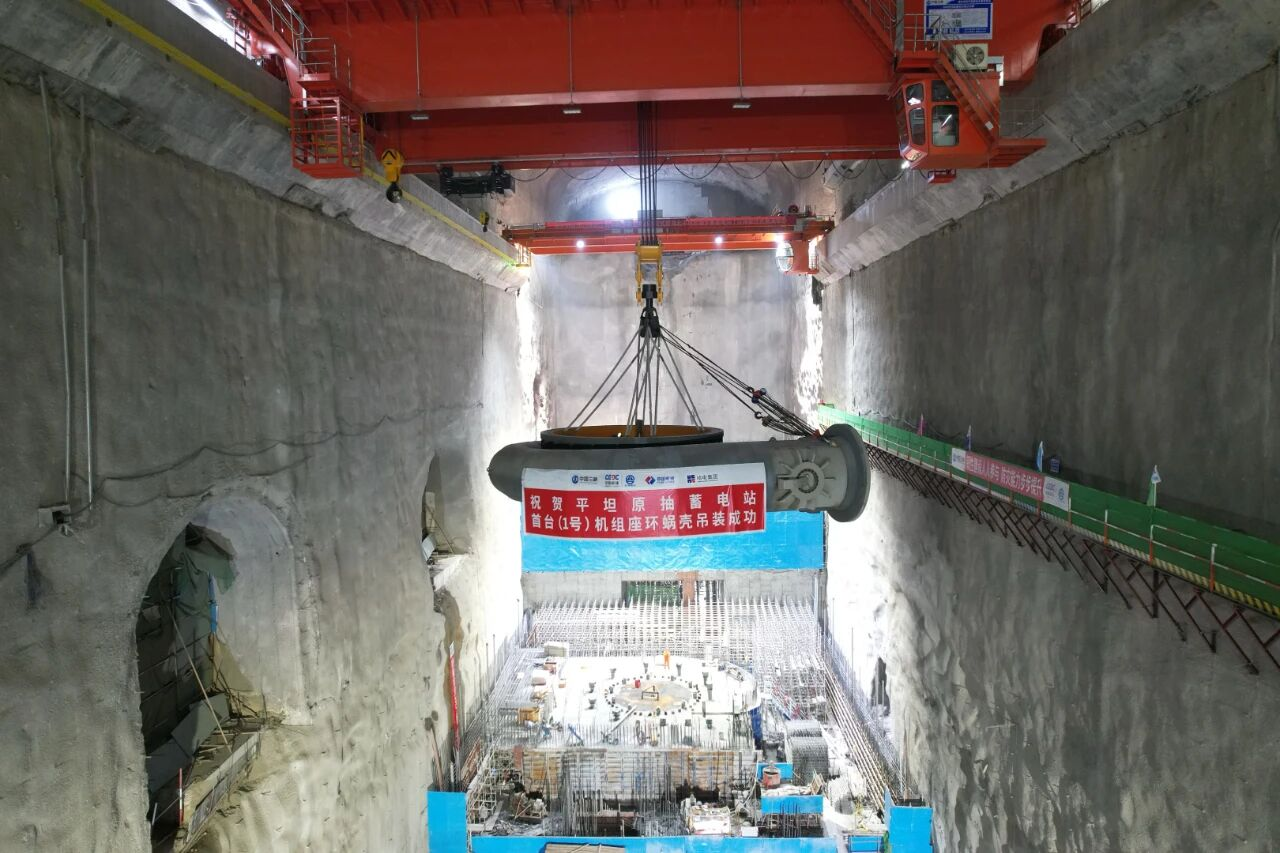

11月17日,湖北能源平坦原抽水蓄能电站首台机组座环蜗壳吊装顺利完成,标志着电站机电安装施工进入新阶段,为后续机组总装和按期投产发电奠定了坚实基础。
河南洛宁抽水蓄能电站

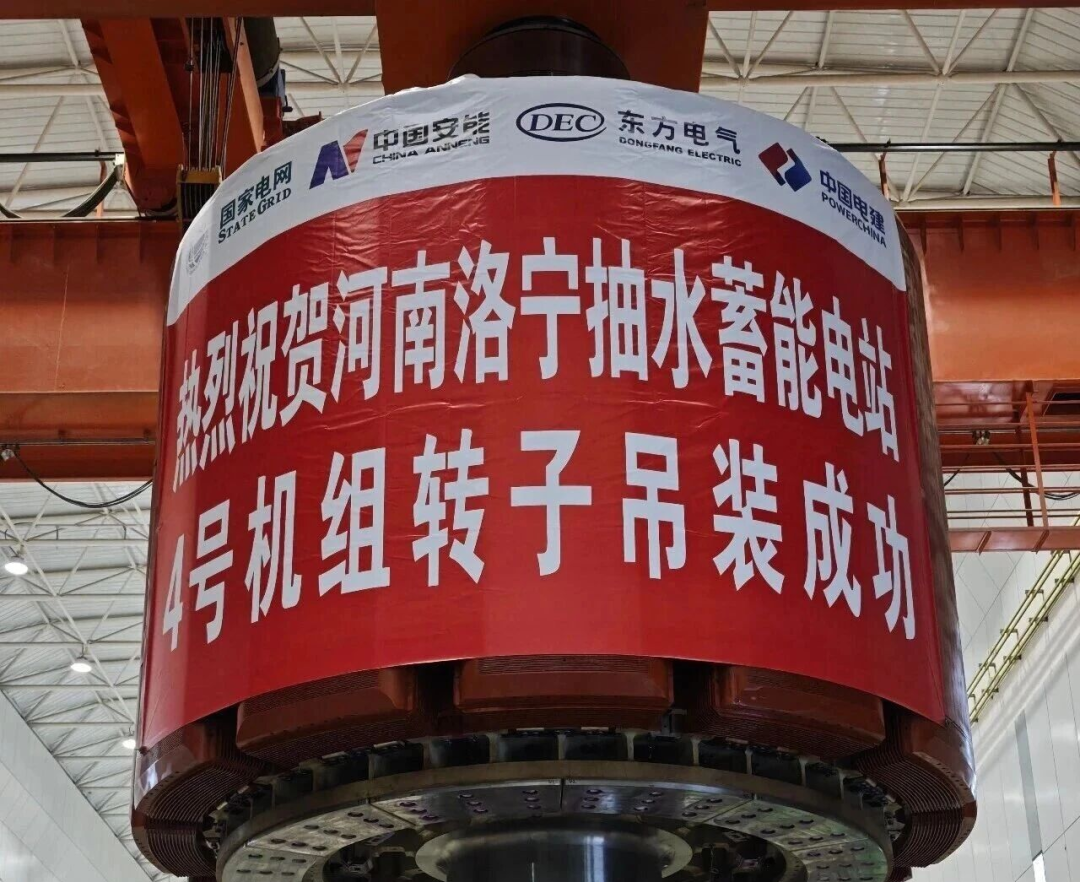

11月18日上午9时,在河南洛宁抽水蓄能电站地下厂房内,随着现场总指挥一声令下,两台300吨桥机协同作业,将重达425吨的4号机组转子平稳吊起。经过90分钟精准操作,转子于10时30分准确落入机坑预定位置,标志着洛宁抽水蓄能电站最后一台机组核心部件安装完成阶段性目标,为2026年实现全面投产发电奠定坚实基础。
