总投资120亿元!中国电建在陕西投建一座抽水蓄能电站

2025-09-15分类:水电与抽蓄 / 水电与抽蓄来源:CPEM全国电力设备管理网
【CPEM全国电力设备管理网】

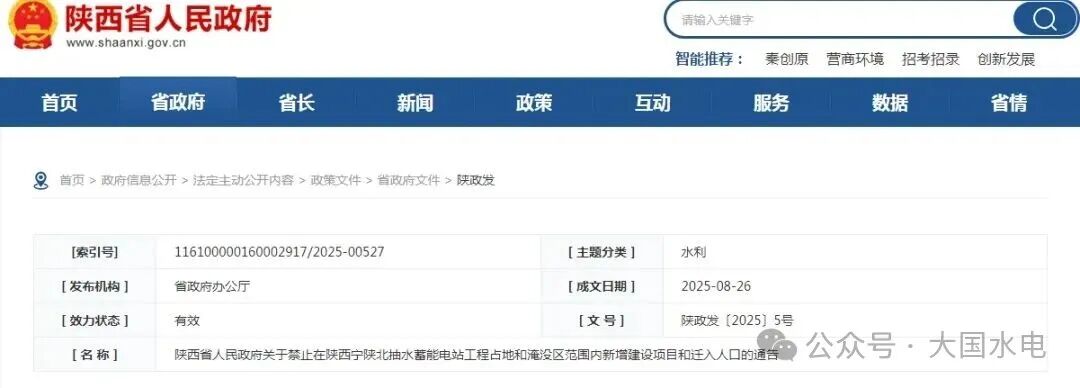

2025年9月11日,陕西省人民政府发布了《关于禁止在陕西宁陕北抽水蓄能电站工程占地和淹没区范围内新增建设项目和迁入人口的通告》,标志着这一总投资超百亿元的重大能源基础设施项目正式进入实质性建设前期阶段。该通告旨在规范工程建设征地与移民安置工作,确保项目顺利推进。

宁陕北抽水蓄能电站位于陕西省安康市宁陕县广货街镇北沟村和金川镇兴隆村,是陕西省“十四五”能源规划的重点项目。电站装机容量180万千瓦(6台单机300MW机组),属一等大(Ⅰ)型工程,主要承担陕西电网调峰、填谷、储能、调频及事故备用等任务。枢纽工程包括上水库(正常蓄水位1352米,调节库容1312万立方米)、下水库(正常蓄水位973米,调节库容1409万立方米)、输水系统、地下厂房及开关站等。项目静态总投资约110亿至120亿元,建设总工期75个月,计划2025年核准开工,2032年全面投运。

2024年10月12日宁陕北抽水蓄能电站项目列入陕西省抽水蓄能中长期发展规划2024-2028年项目布局优化调整方案,由中国电建集团西北勘测设计研究院有限公司(以下简称“西北院”)负责投资开发。

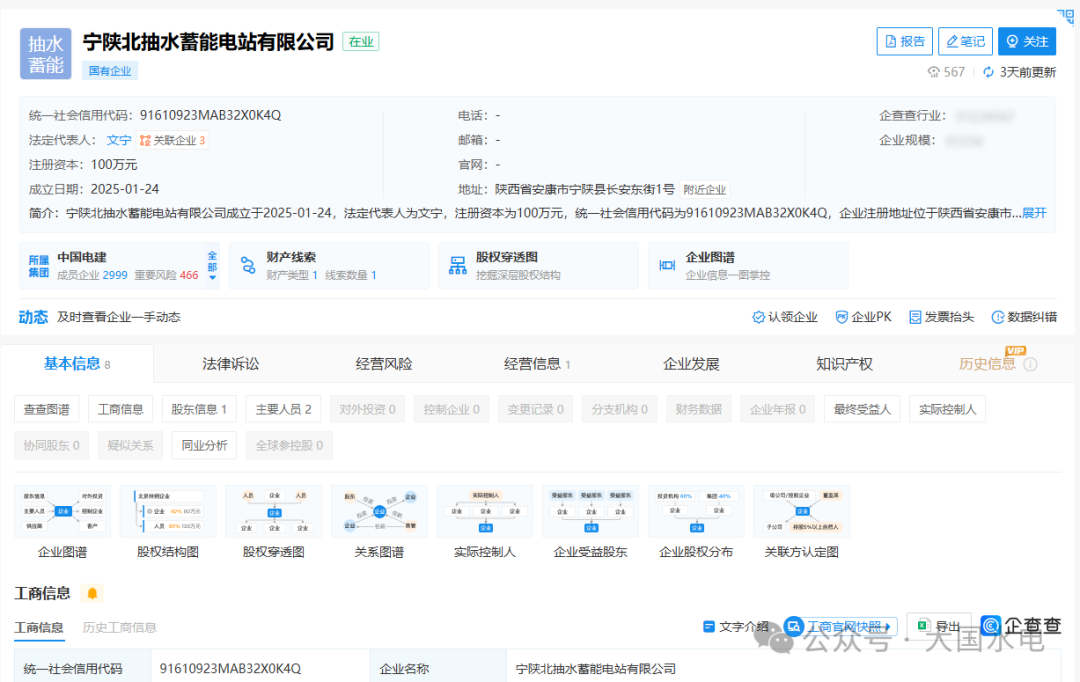

2025年1月20日,宁陕县人民政府与西北院已签订项目投资开发协议,宁陕北抽水蓄能电站有限责任公司已经成立。

2024年4月启动预可行性研究,8月通过水电水利规划设计总院审查;2025年2月完成可研阶段三大专题审查,5月获批复。截至2025年6月,地勘工程完成钻孔5300米、平硐2030米,投资超1亿元;移民安置细则通过省级审查,2025年9月封库令批复。

预计2025年内核准并开工,2026年主体施工,2031年首台机组发电,2032年全容量投运。
